Infrastrukturoptimierung Münster und Telgte
Datum: 31.03.2025
Münster
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
2. Baumaßnahme |
Neubau des Unterkunftsgebäudes SG5 |
Telgte
3. Baumaßnahme | Neubau der Fahrzeughalle AS2 |

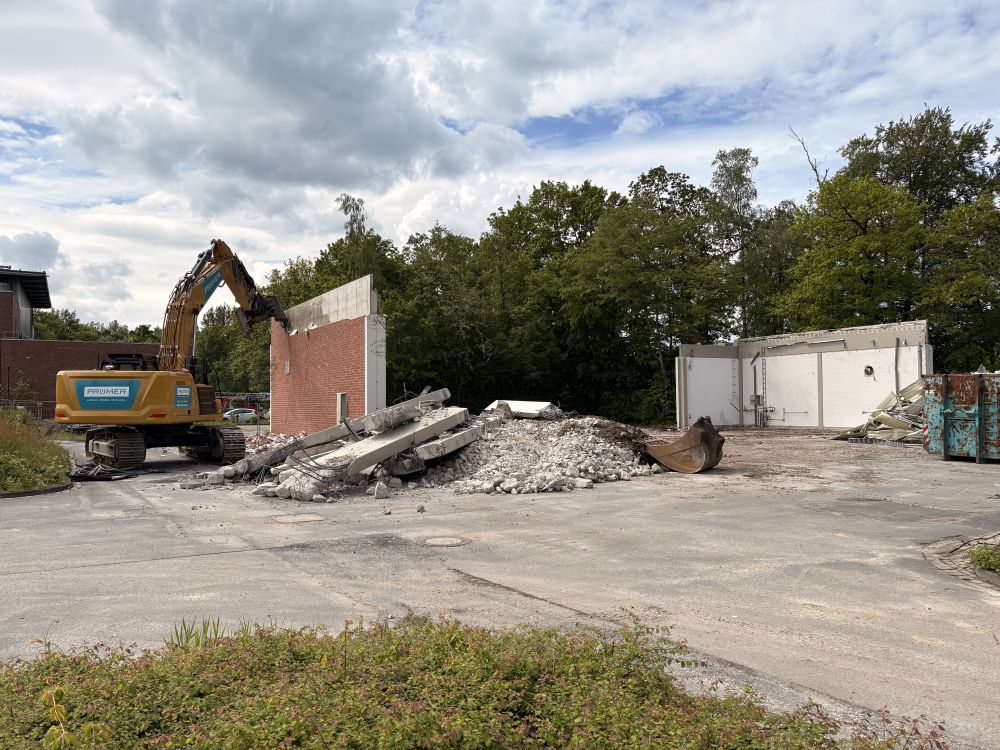

4. Baumaßnahme | Rückbau Gebäude D und G |
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
Durchführungszeitraum | April 2024 - April 2025 |
Bauliche Maßnahmen |

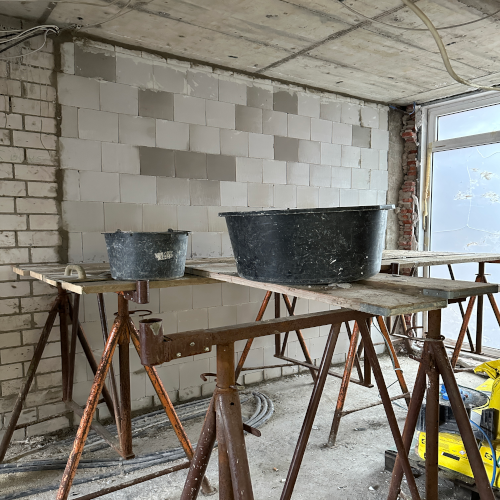

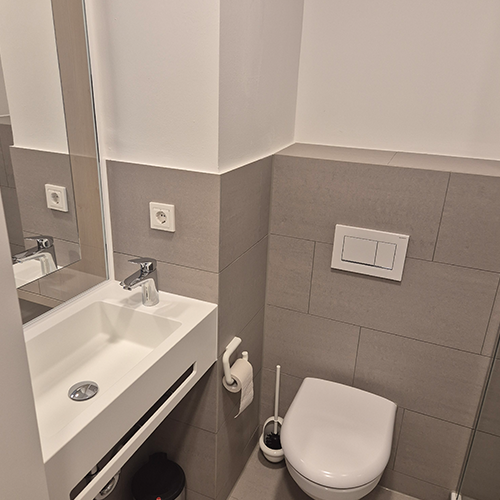

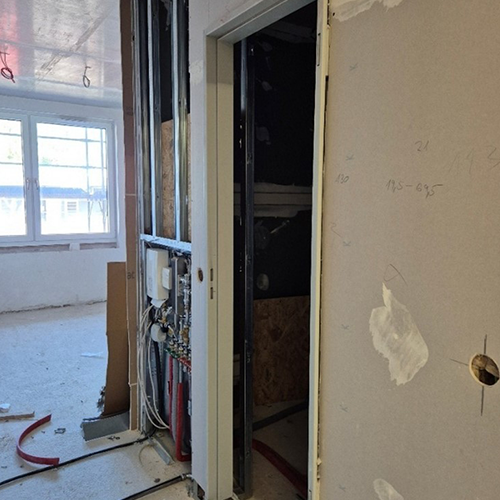

Vollständige Sanierung der Unterkunftszimmer inkl. Badzellen, Erneuerung Der Innenausbau wurde im ersten Quartal 2025 weitestgehend abgeschlossen. |

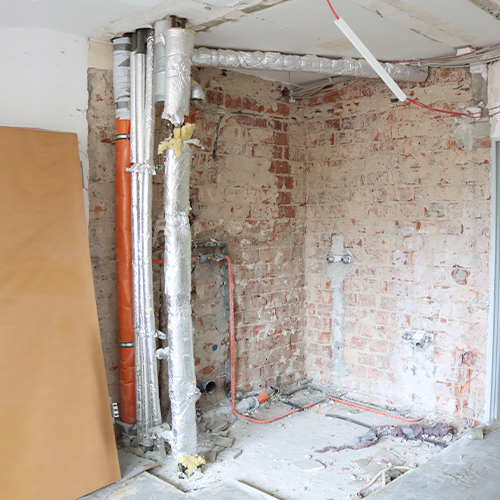

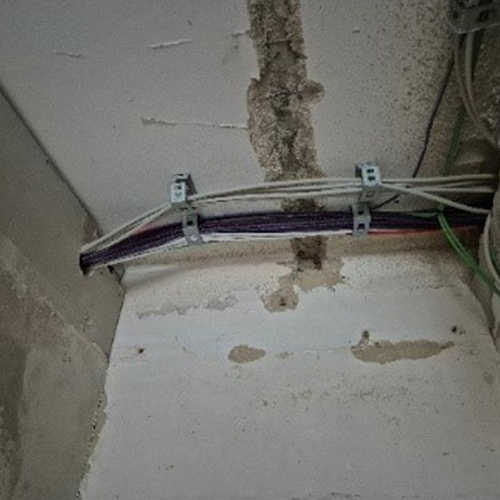

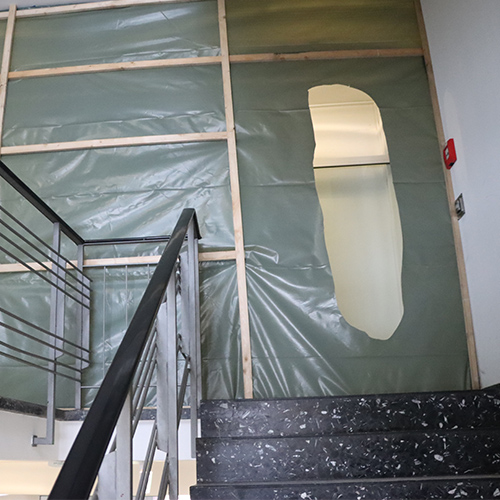

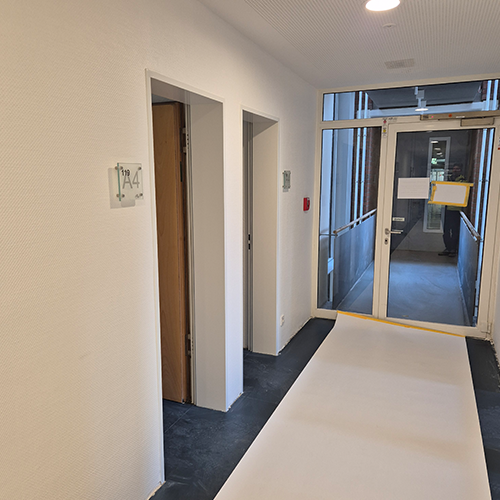

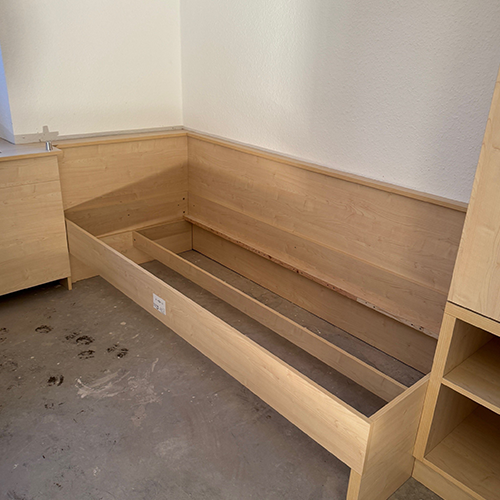

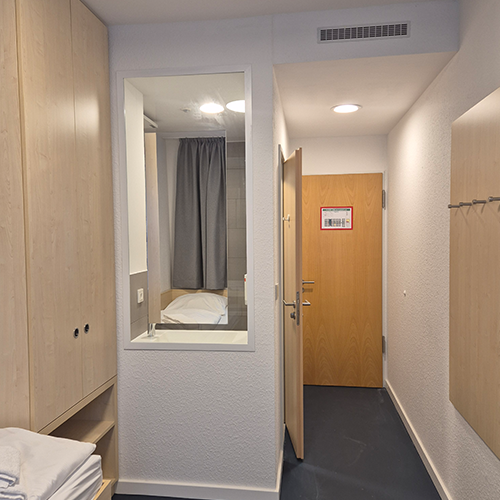

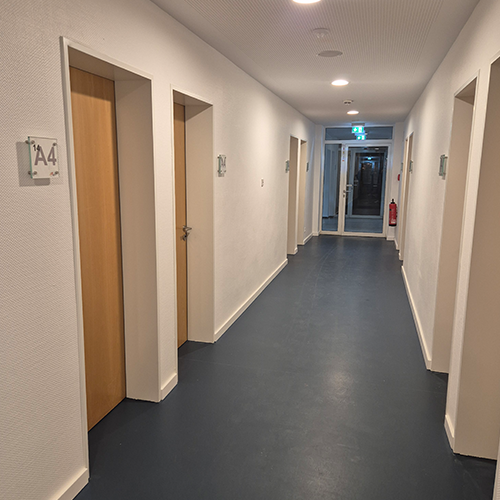

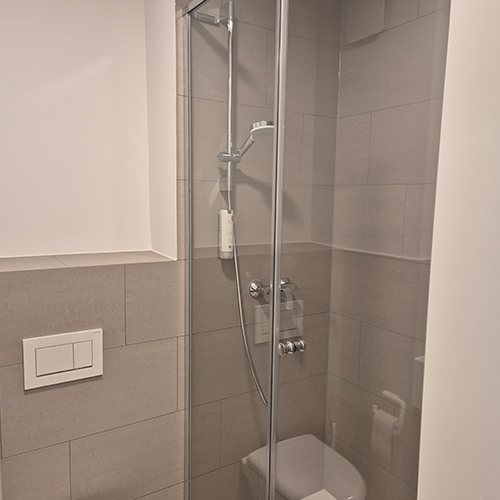

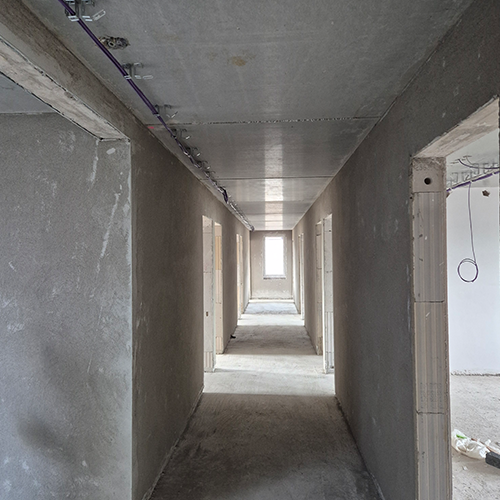

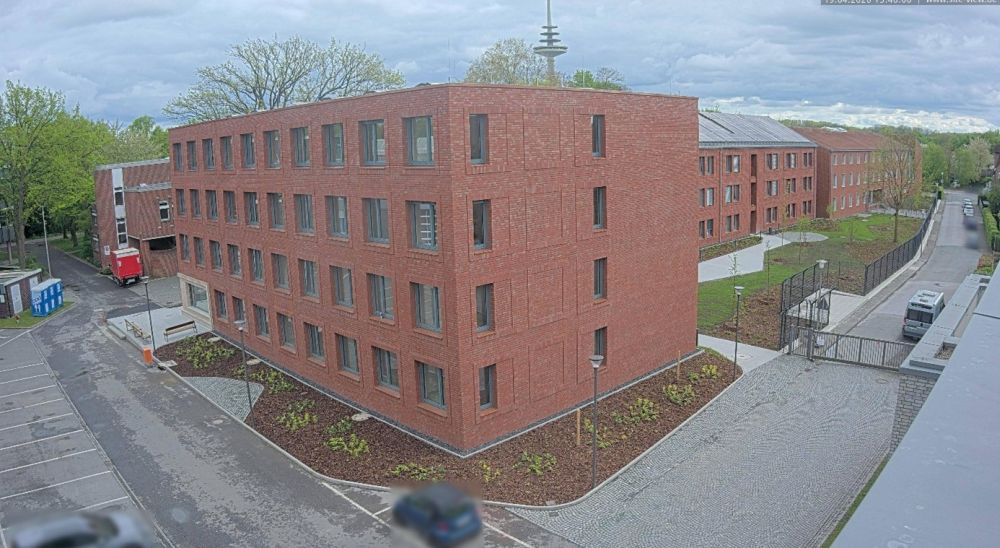

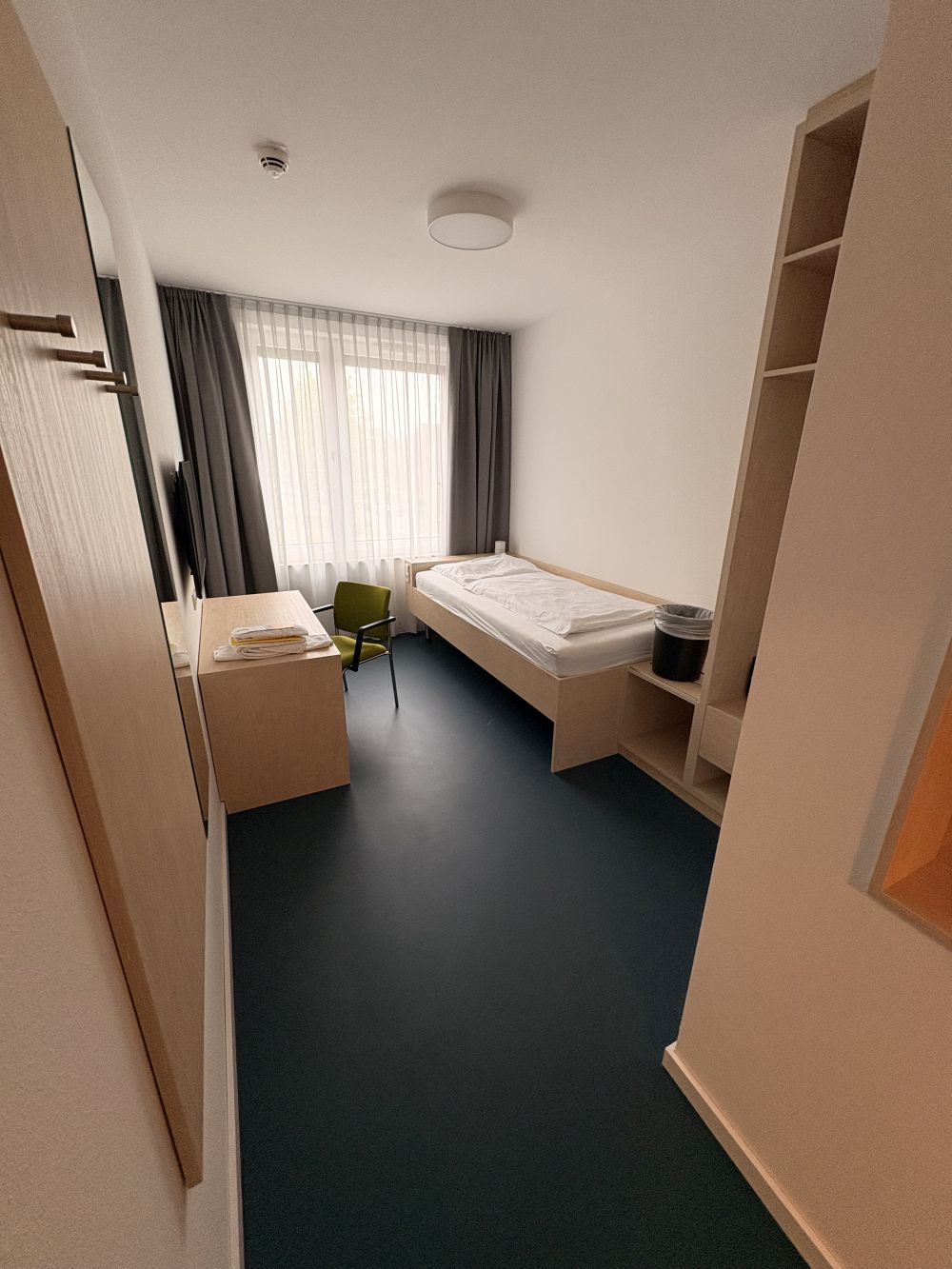

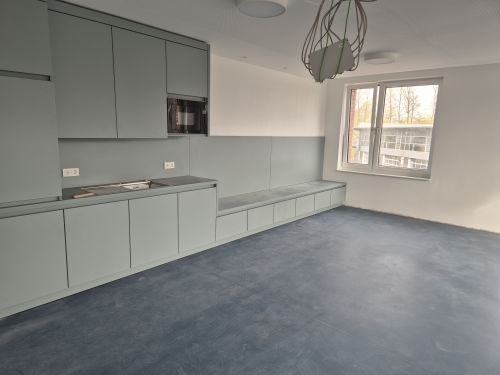

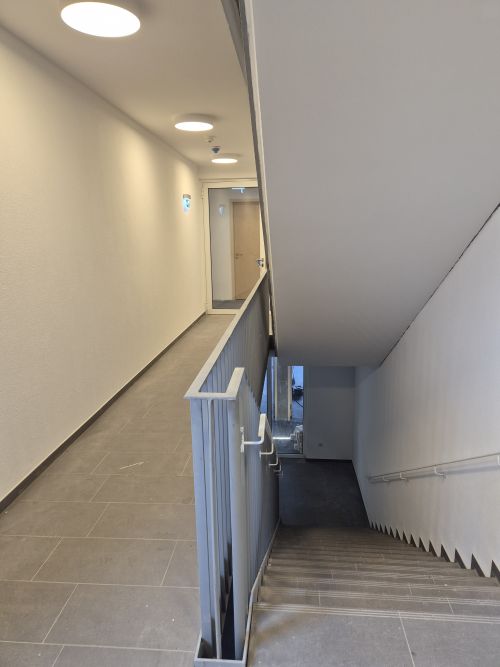

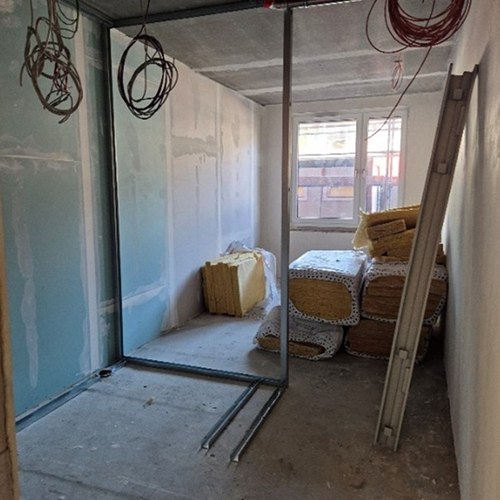

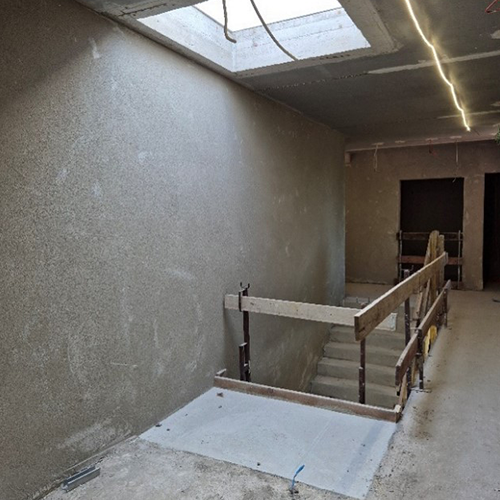

Ausblick | Im April finden letzte Restarbeiten im Innenausbau statt. Die Fertigstellung der Fassadenflächen hat sich aufgrund der niedrigen Temperaturen in den Monaten Februar und März verzögert und findet nachlaufend statt. Ab Mai 2025 startet der Beherbergungsbetrieb im sanierten Gebäude A4. |
Quelle: IdF NRW; 31.03.2025; Fortschreitender Innenausbau und Restarbeiten A4
2. Baumaßnahme | Neubau des Unterkunftsgebäudes SG5 |

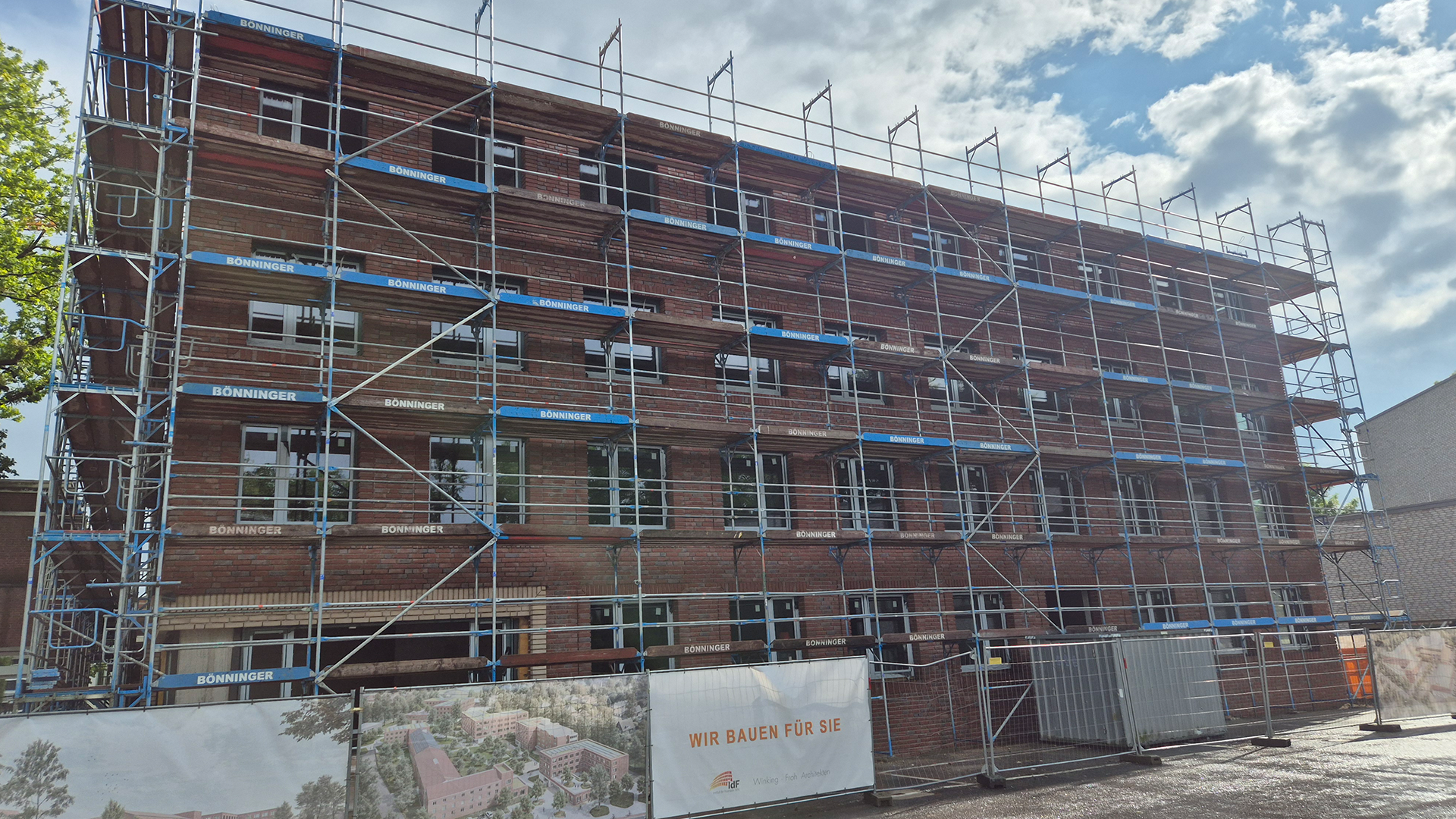

Durchführungszeitraum | August 2024 - Januar 2026 |

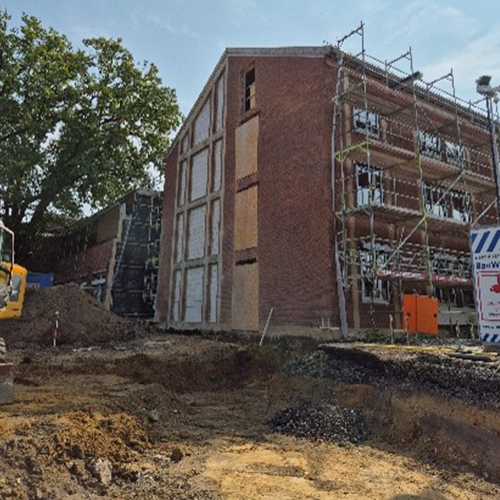

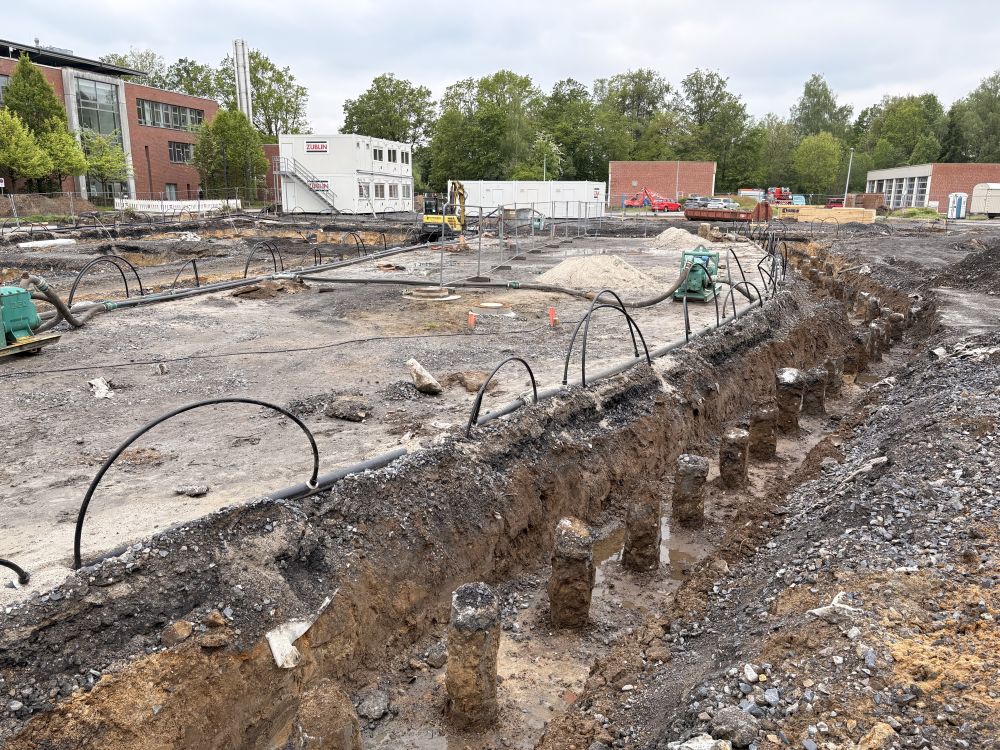

Bauliche Maßnahmen | Direkt neben dem Gebäude A4 startete im August 2024 der Neubau des dreigeschossigen Unterkunftsgebäudes SG5 mit 68 Einzelzimmern und einem Aufenthaltsraum je Etage. Das Bestandsgebäude A4 und der Neubau SG5 werden baulich miteinander verbunden. Im ersten Quartal 2025 wurden die Wände und Decken der oberen Geschosse hergestellt und die Fertigteiltreppen eingebracht. |

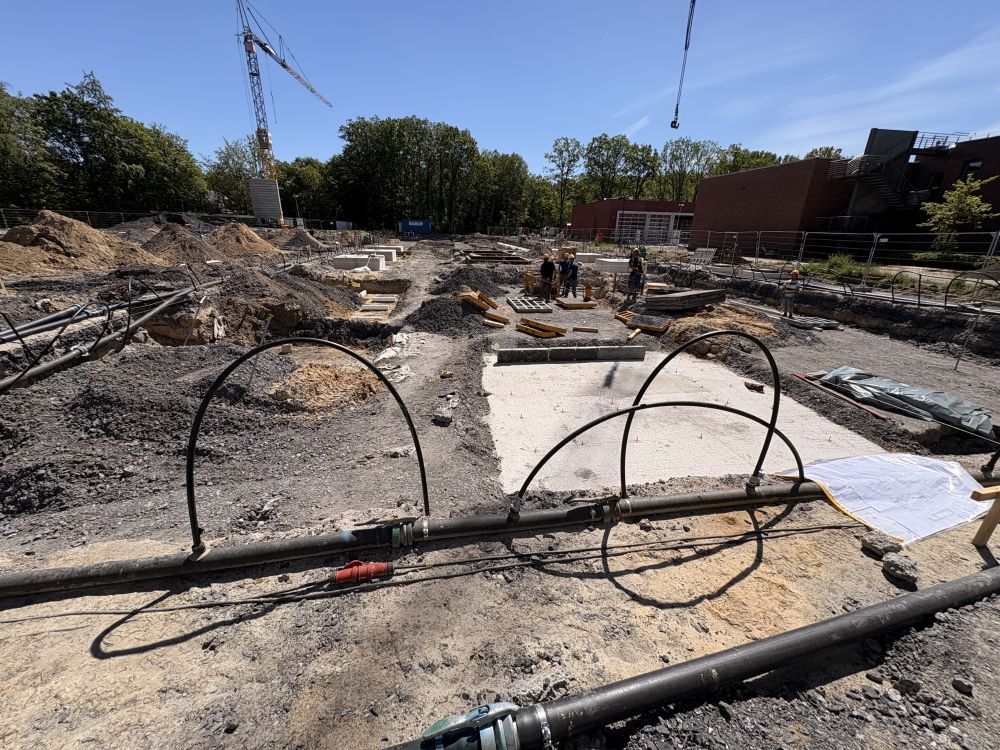

Ausblick | Im April 2025 wird die letzte Decke über dem dritten Obergeschoss betoniert und die Dachdeckerarbeiten können beginnen. Der Innenausbau im Gebäude SG5 startet im Mai 2025. |

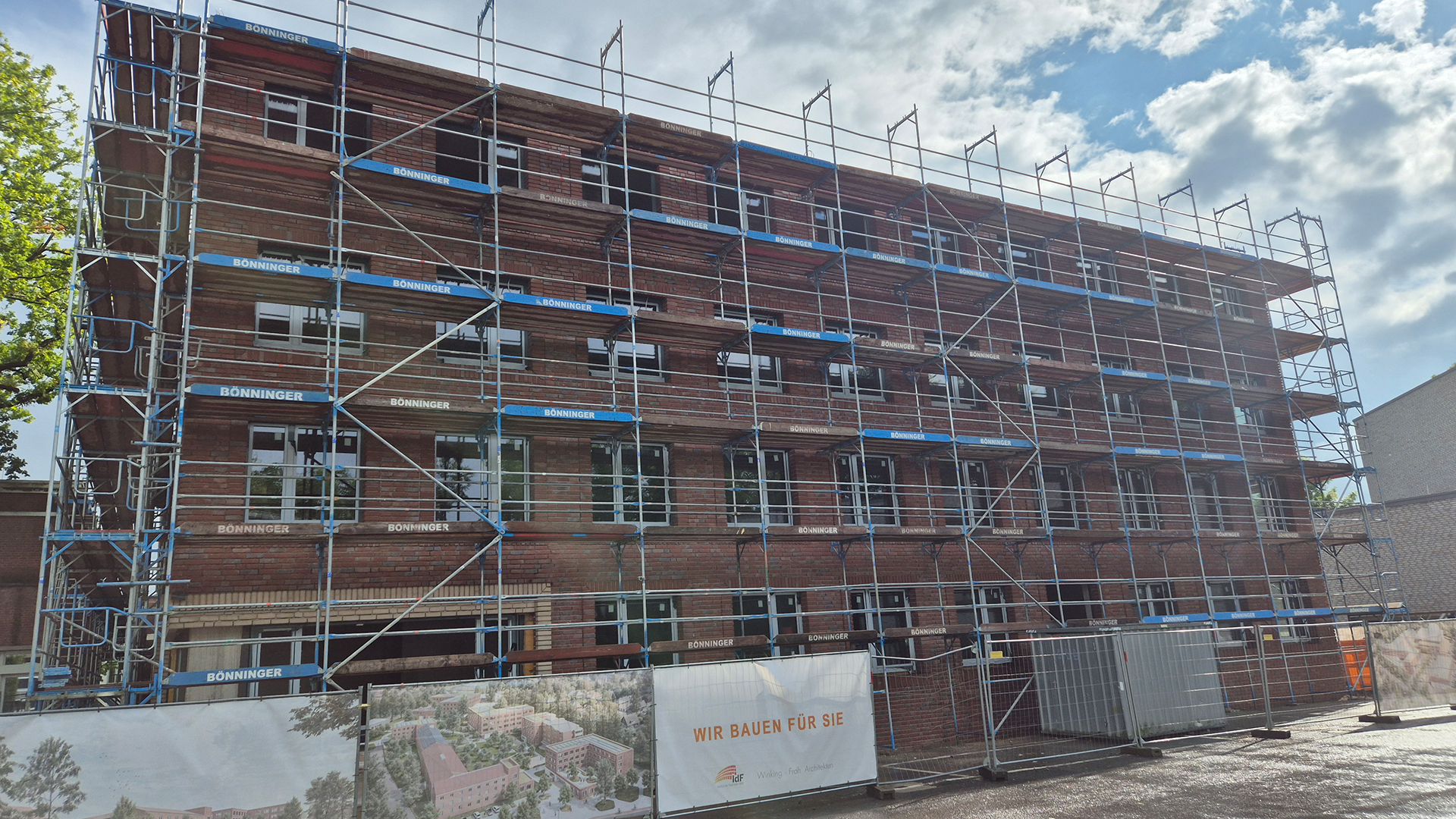

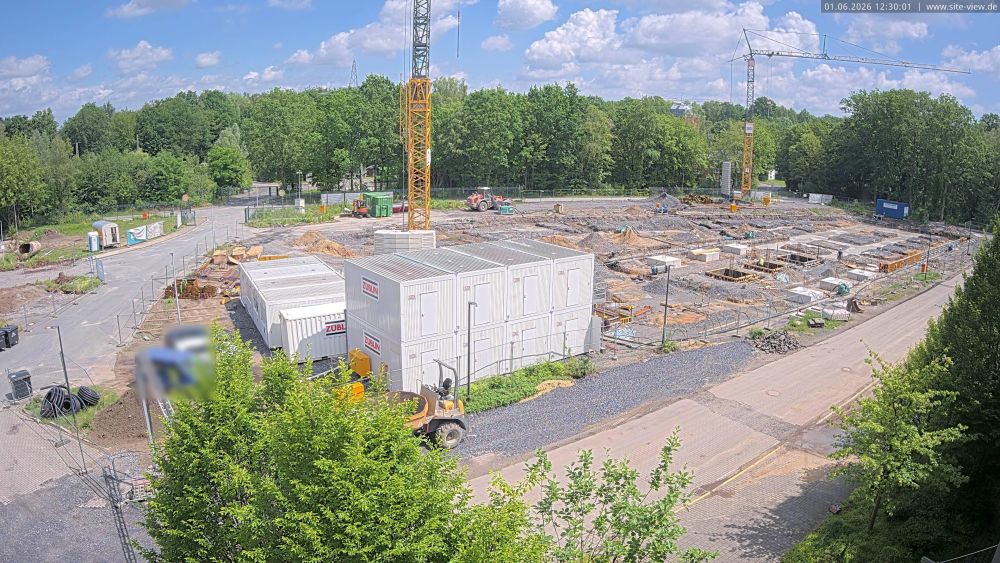

Quelle: IdF NRW; 31.03.2025; Erstellung Rohbau und Klinkerfassade SG5

Quelle: IdF NRW; 31.03.2025; Rohbauarbeiten SG5 und Übergang zu Gebäude A4
3. Baumaßnahme | Neubau der Fahrzeughalle AS2 |

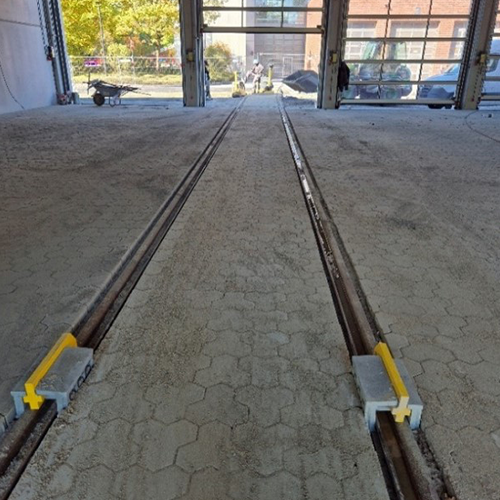

Durchführungszeitraum | Oktober 2024 - Juli 2025 |

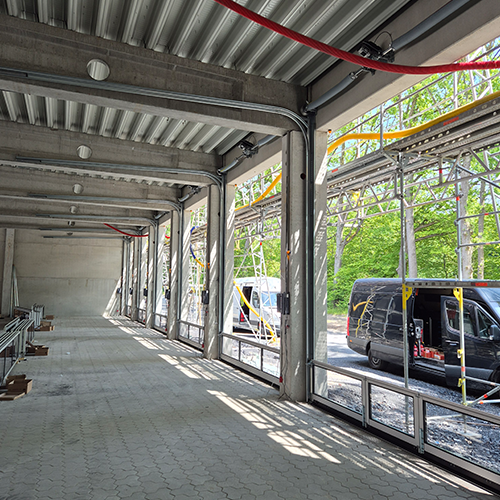

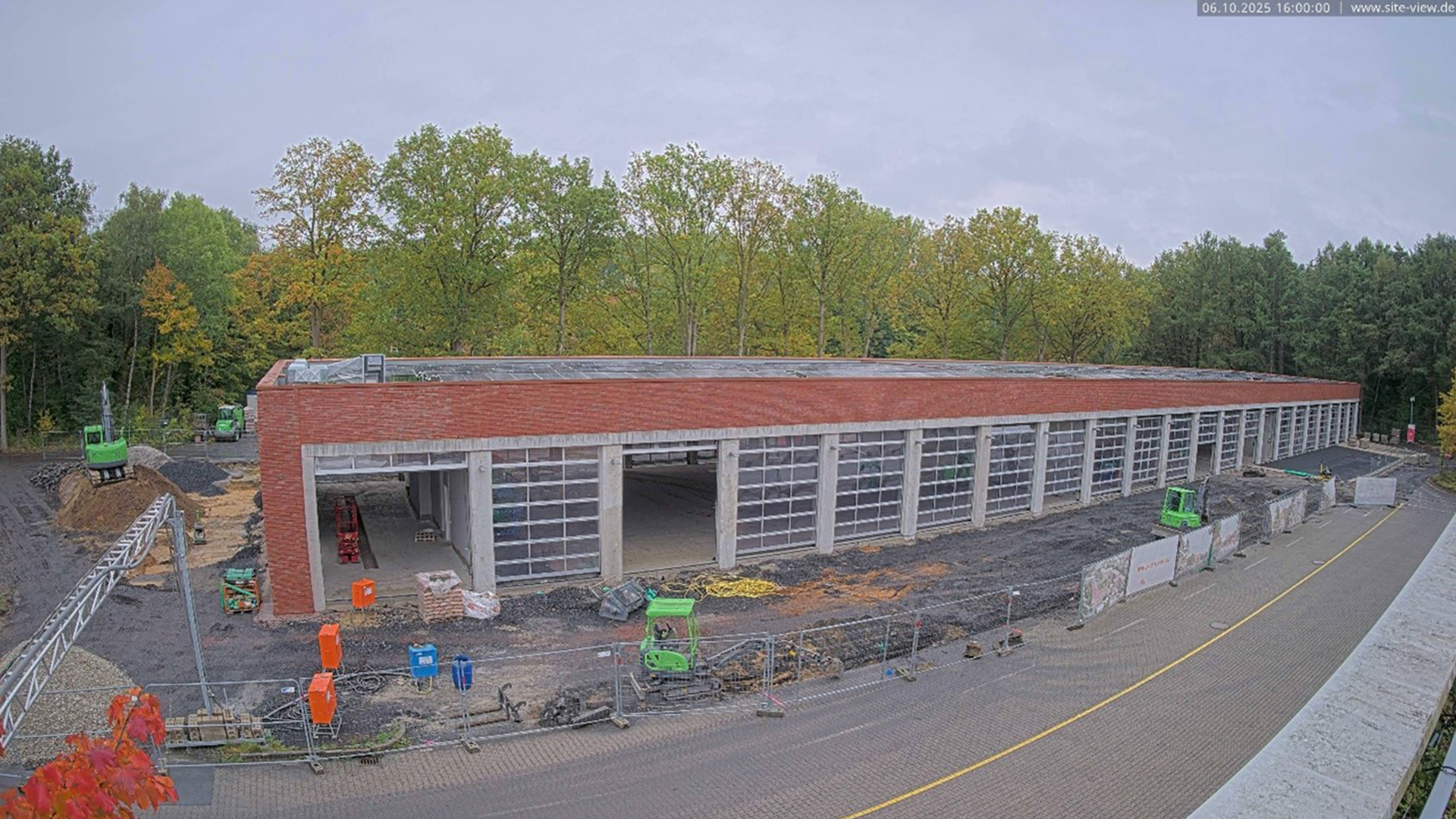

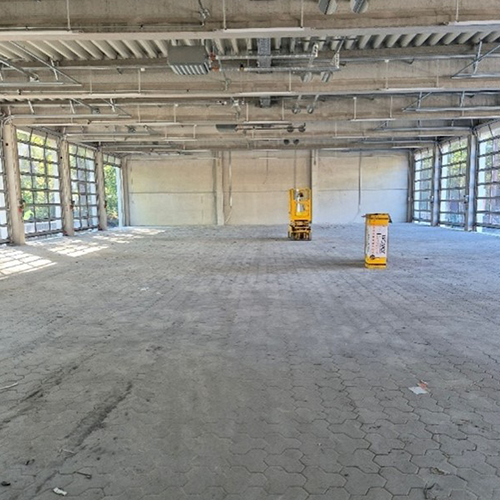

Bauliche Maßnahmen | Der Neubau der eingeschossigen Fahrzeughalle mit Waschhalle wird weitestgehend mit Fertigteilen hergestellt. Im ersten Quartal 2025 wurden die Fertigteile aufgestellt, die Trapezbleche verlegt und die Dachabdichtungs- arbeiten sowie die Klinkerarbeiten begonnen. |

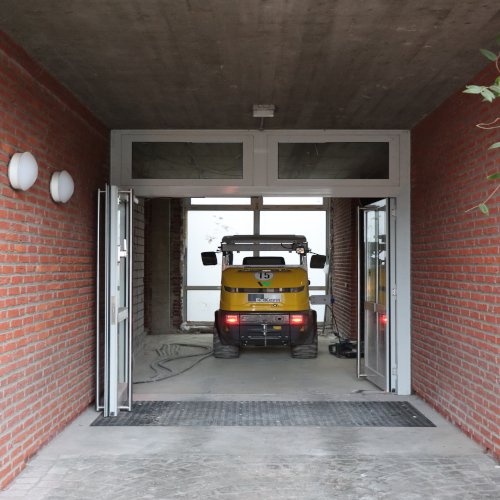

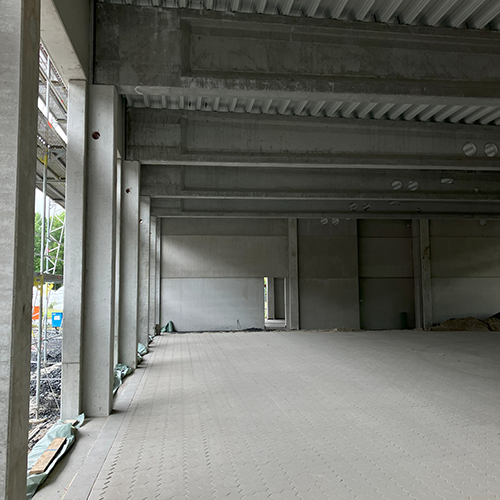

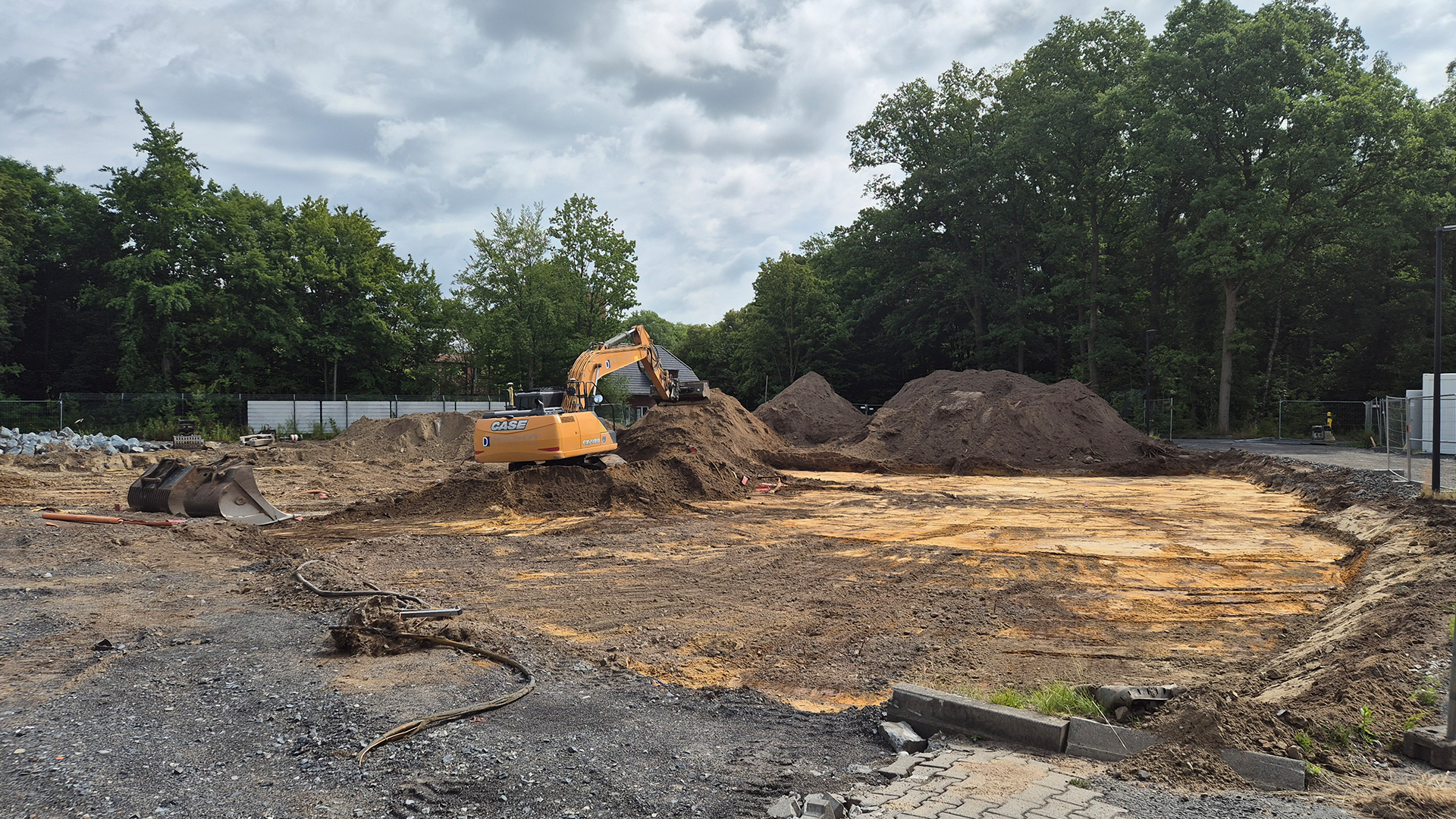

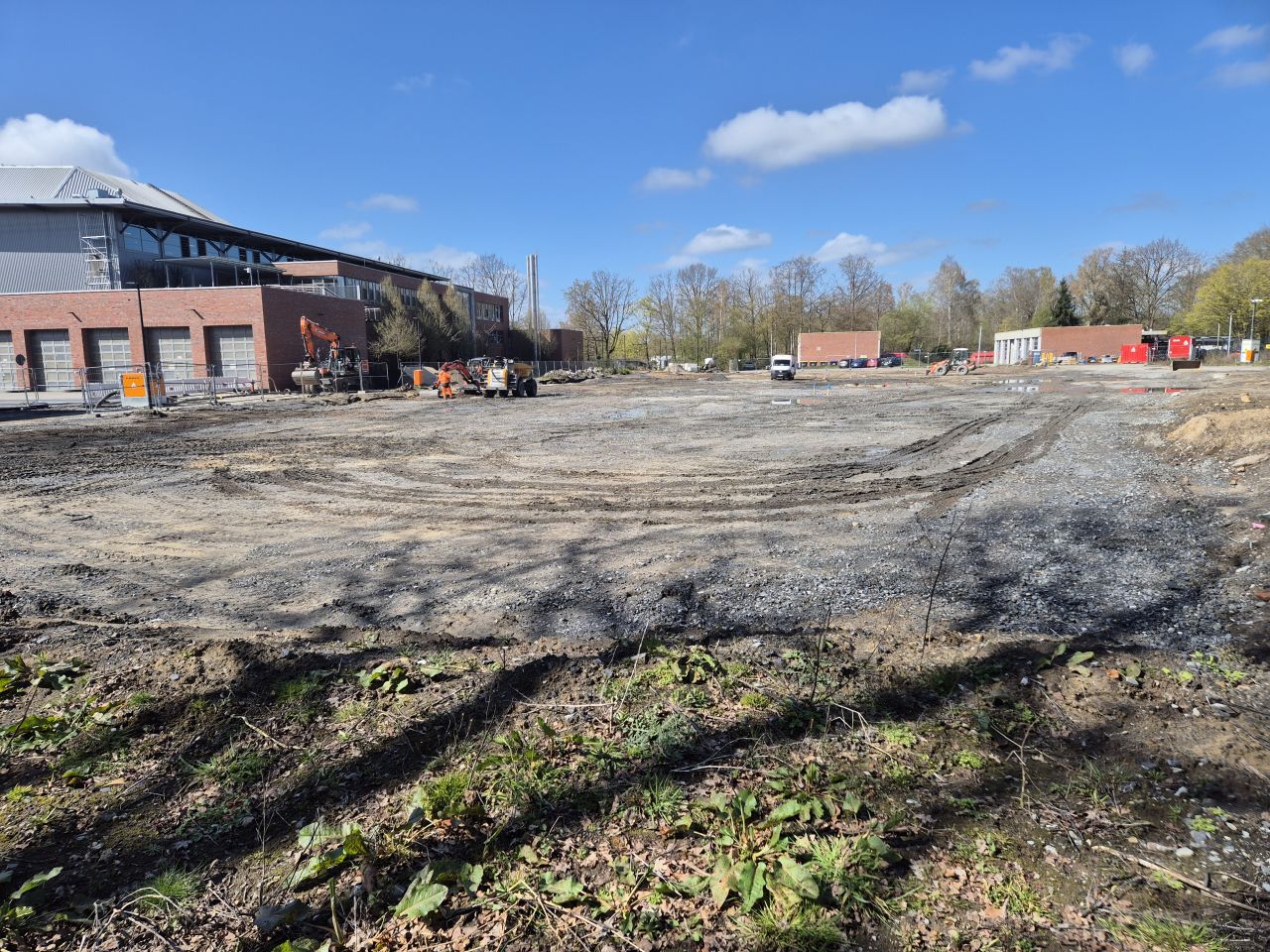

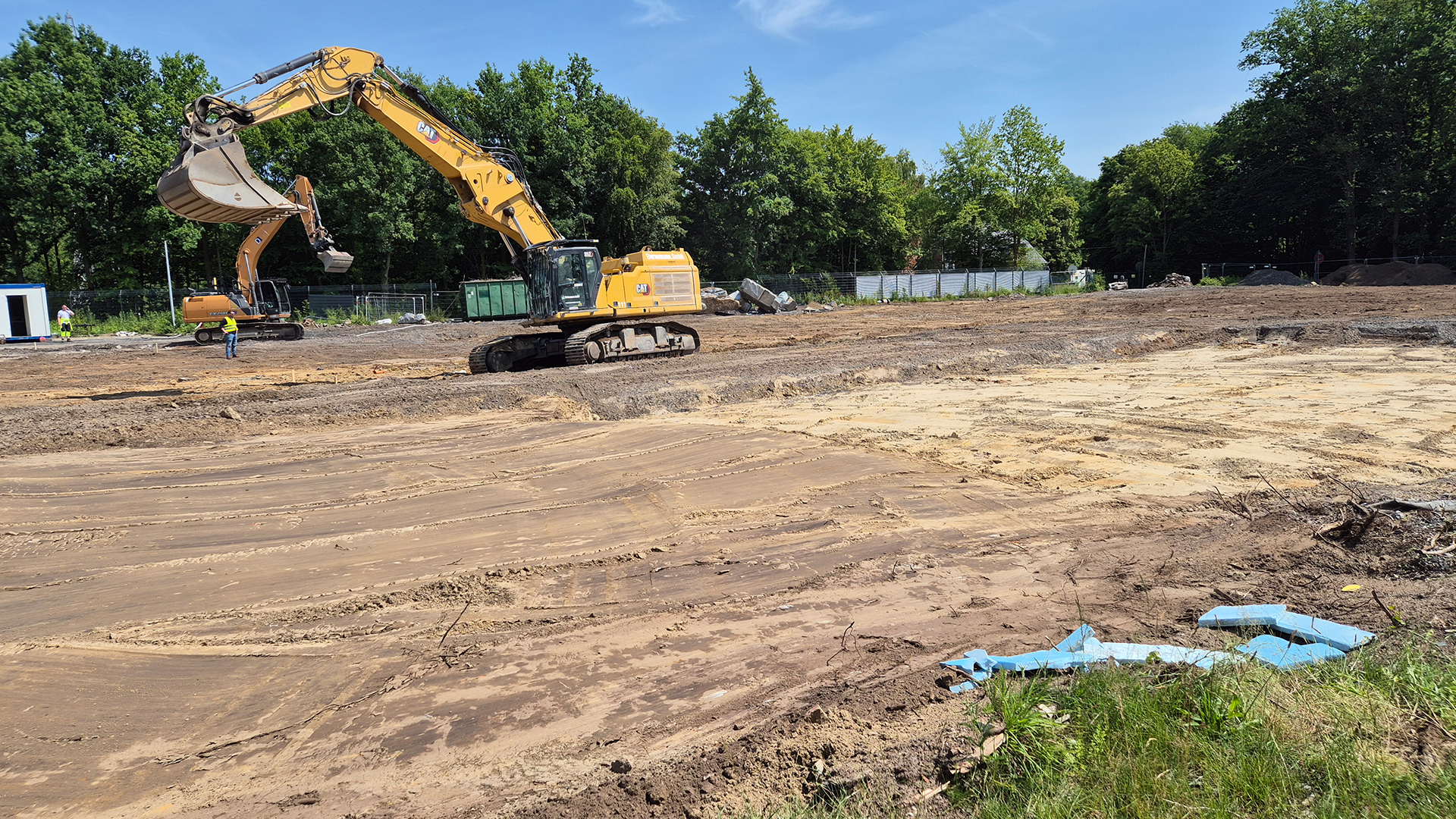

Ausblick | Anfang des Jahres 2025 werden die vorbereitenden Erdarbeiten für die Herstellung der Fundamente durchgeführt und die Aufstellung der Fertig- steilstützen vorbereitet. |

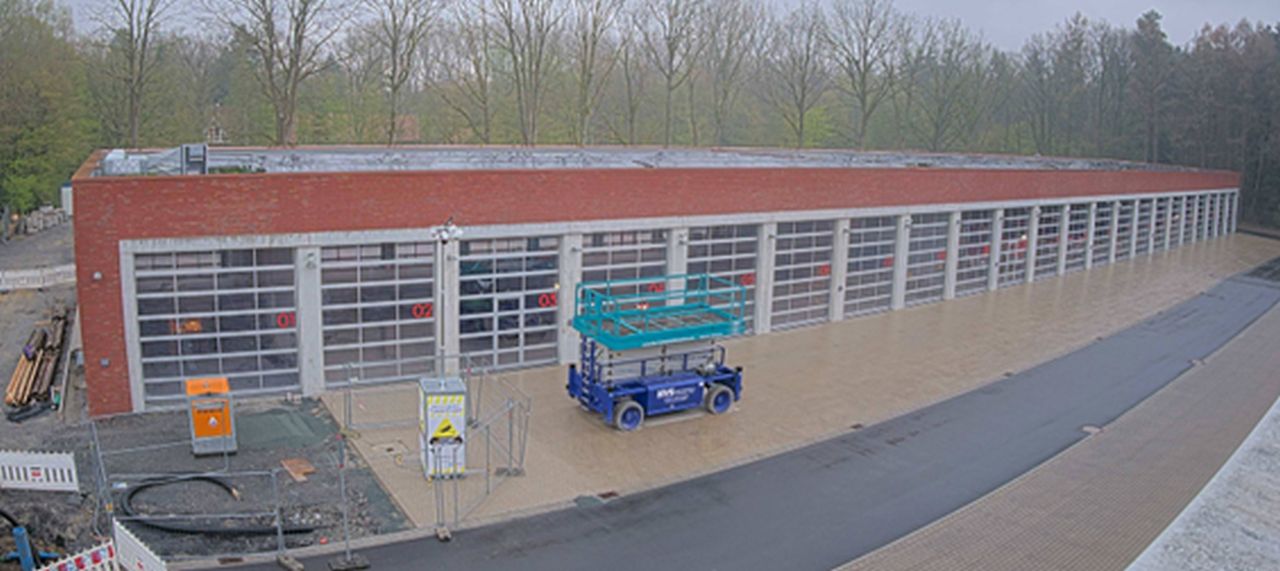

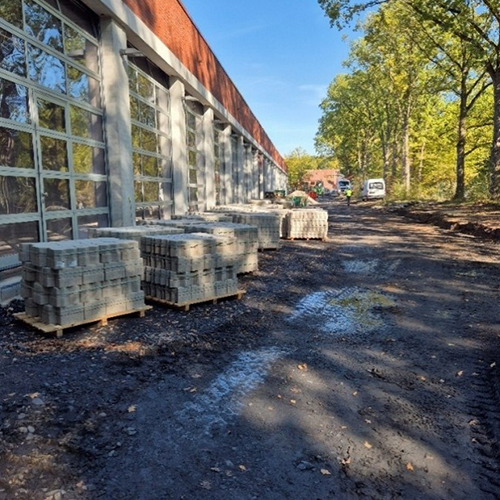

Quelle: IdF NRW; 31.03.2025; Rohbauarbeiten AS2

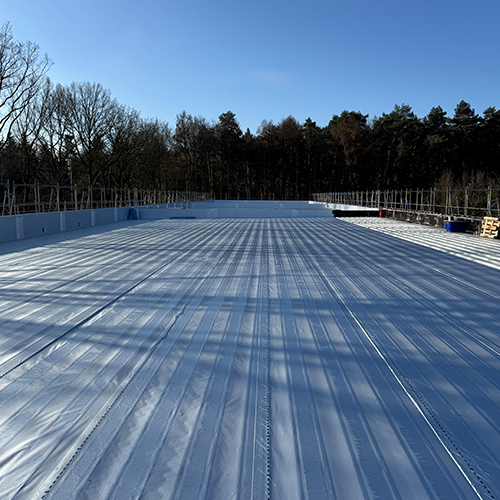

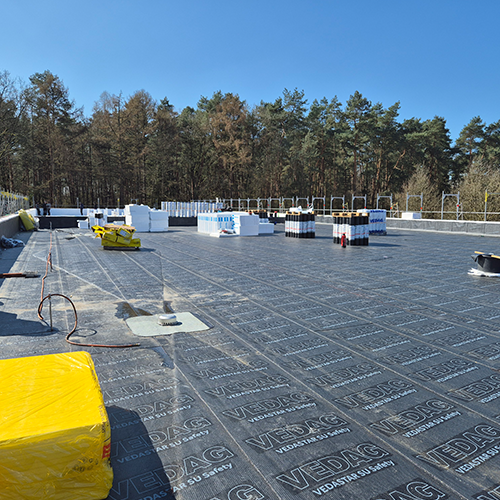

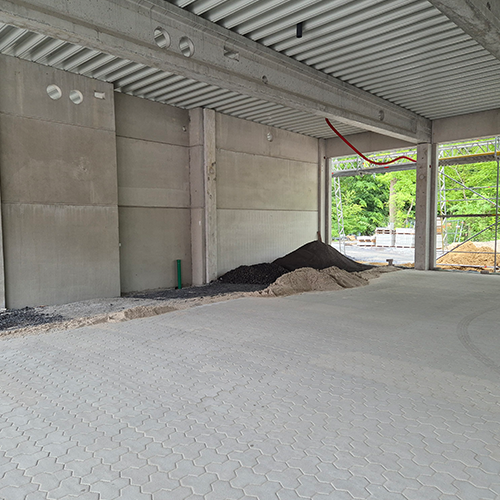

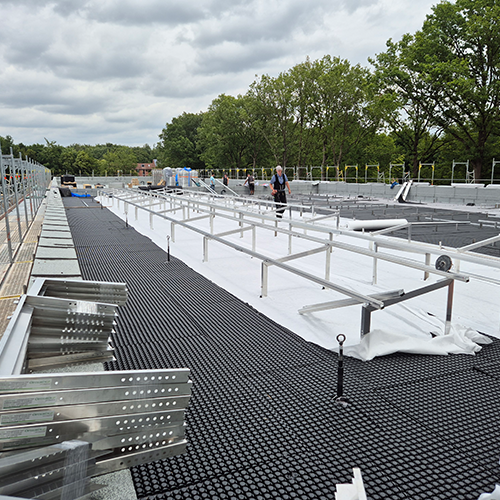

Quelle: IdF NRW; 31.03.2025; Arbeiten an der Dachabdichtung AS2
4. Baumaßnahme | Rückbau Gebäude D und G |
Durchführungszeitraum | März 2025 - Juni 2025 |
Bauliche Maßnahmen | Als vorbereitende Maßnahme für den Neubau des Multifunktionsgebäudes AS1 werden die Bestandsgebäude D und G entkernt und zurückgebaut. |
Ausblick | Der Rückbau der Bestandgebäude und der ebenfalls noch vorhandenen Bodenplatten und Fundamente der ehemaligen Gebäude E und F wird im Juni 2025 abgeschlossen. Darauf folgen die Arbeiten an einer Spezial- gründung mittels Vollverdrängungssäulen für das Multifunktionsgebäude AS1 |

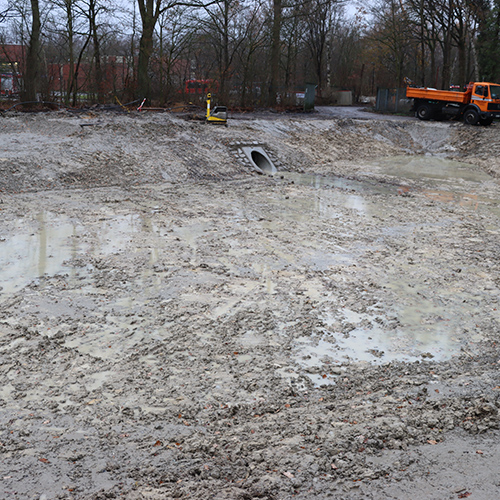

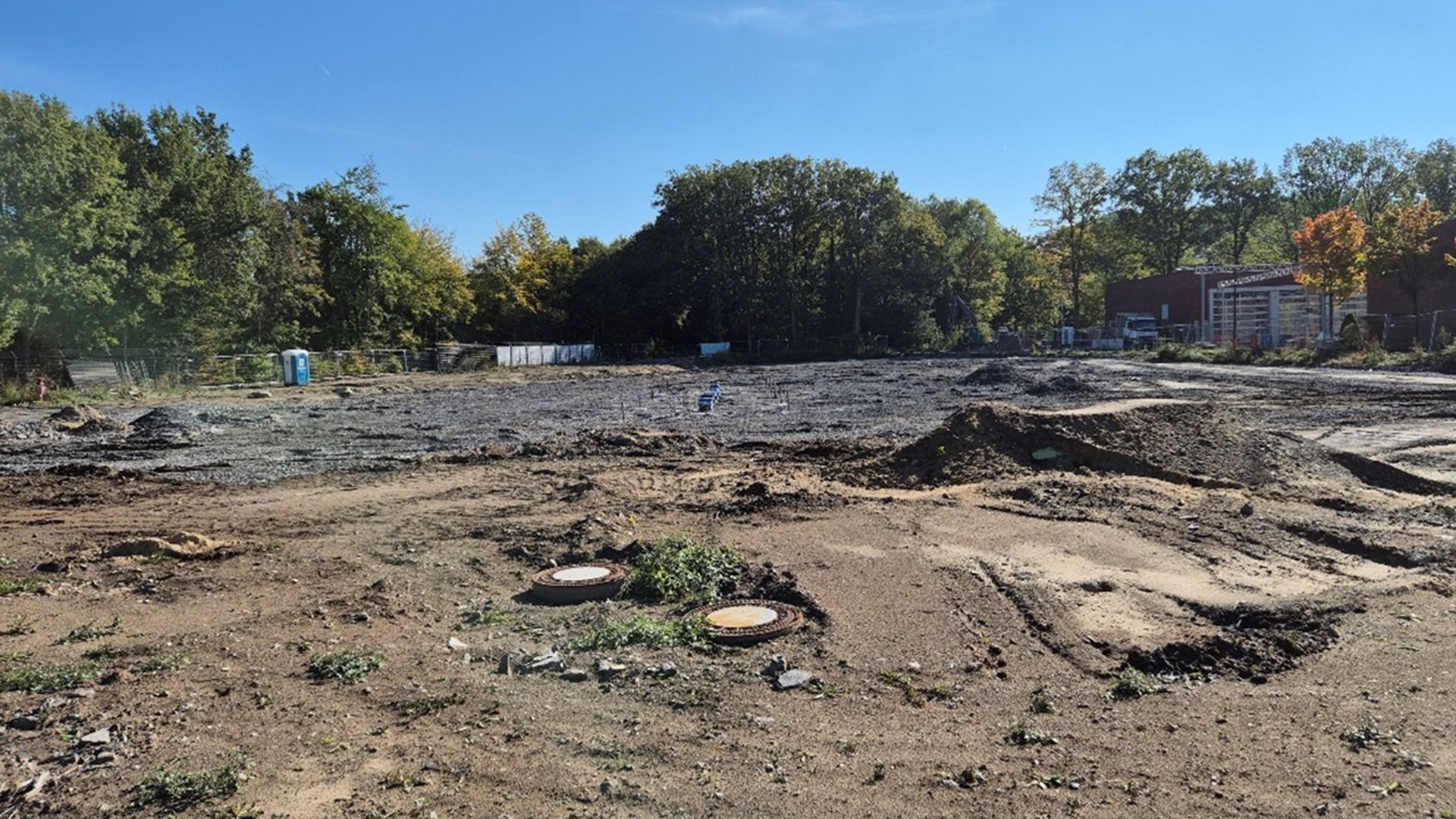

Quelle: IdF NRW; 31.03.2025; Beginnende Baufeldfreimachung für Gebäude AS1
Infrastrukturoptimierung Münster und Telgte
Datum: 18.12.2024
Münster
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
2. Baumaßnahme |
Neubau des Unterkunftsgebäudes SG5 |
Telgte
3. Baumaßnahme | neues Entwässerungskonzept der Liegenschaft; Kanalarbeiten |
4. Baumaßnahme | Neubau der Fahrzeughalle AS2 |
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
Durchführungszeitraum | April 2024 - Februar 2025 |
Bauliche Maßnahmen |

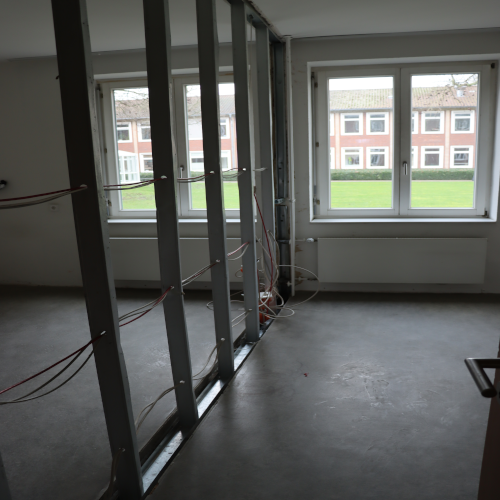

Vollständige Sanierung der Unterkunftszimmer inkl. Badzellen, Erneuerung Im Dezember 2024 wurden die Innenausbauarbeiten und die Arbeiten an der |

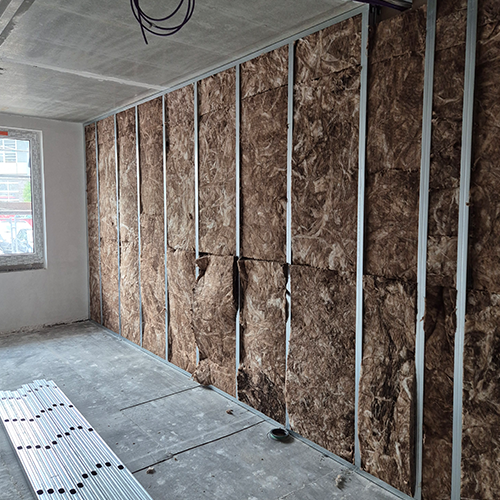

Ausblick | Nach Sanierung und Erweiterung des Unterkunftsgebäudes A4 stehen den Lehrgangsteilnehmenden 87 Einzelzimmer zur Verfügung. Diese sollen ab Frühjahr des Jahres 2025 bezugsfertig sein. |

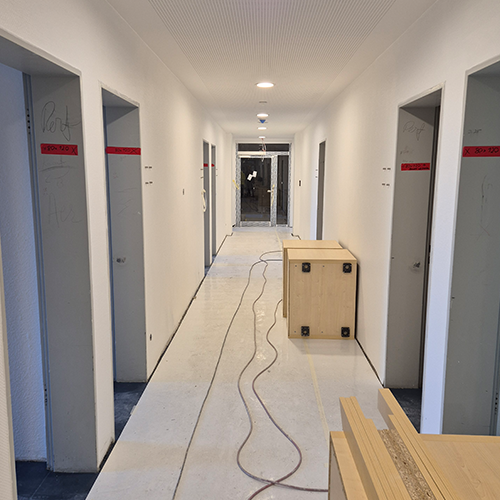

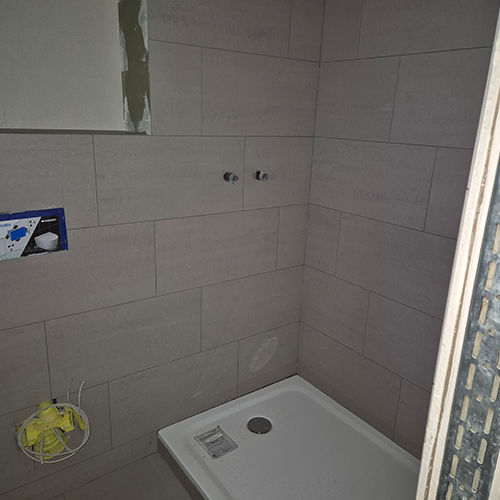

Quelle: IdF NRW; 17.12.2024; Fortschreitender Innenausbau A4
2. Baumaßnahme | Neubau des Unterkunftsgebäudes SG5 |
Durchführungszeitraum | August 2024 - Januar 2026 |
Bauliche Maßnahmen | Direkt neben dem Gebäude A4 startete im August 2024 der Neubau des drei- geschossigen Unterkunftsgebäudes SG5 mit 68 Einzelzimmern und einem Aufenthaltsraum je Etage. Das Bestandsgebäude A4 und der Neubau SG5 werden baulich miteinander verbunden. Im November und Dezember wurden die Wände und Decken des Erdgeschosses und des ersten Obergeschosses hergestellt. |

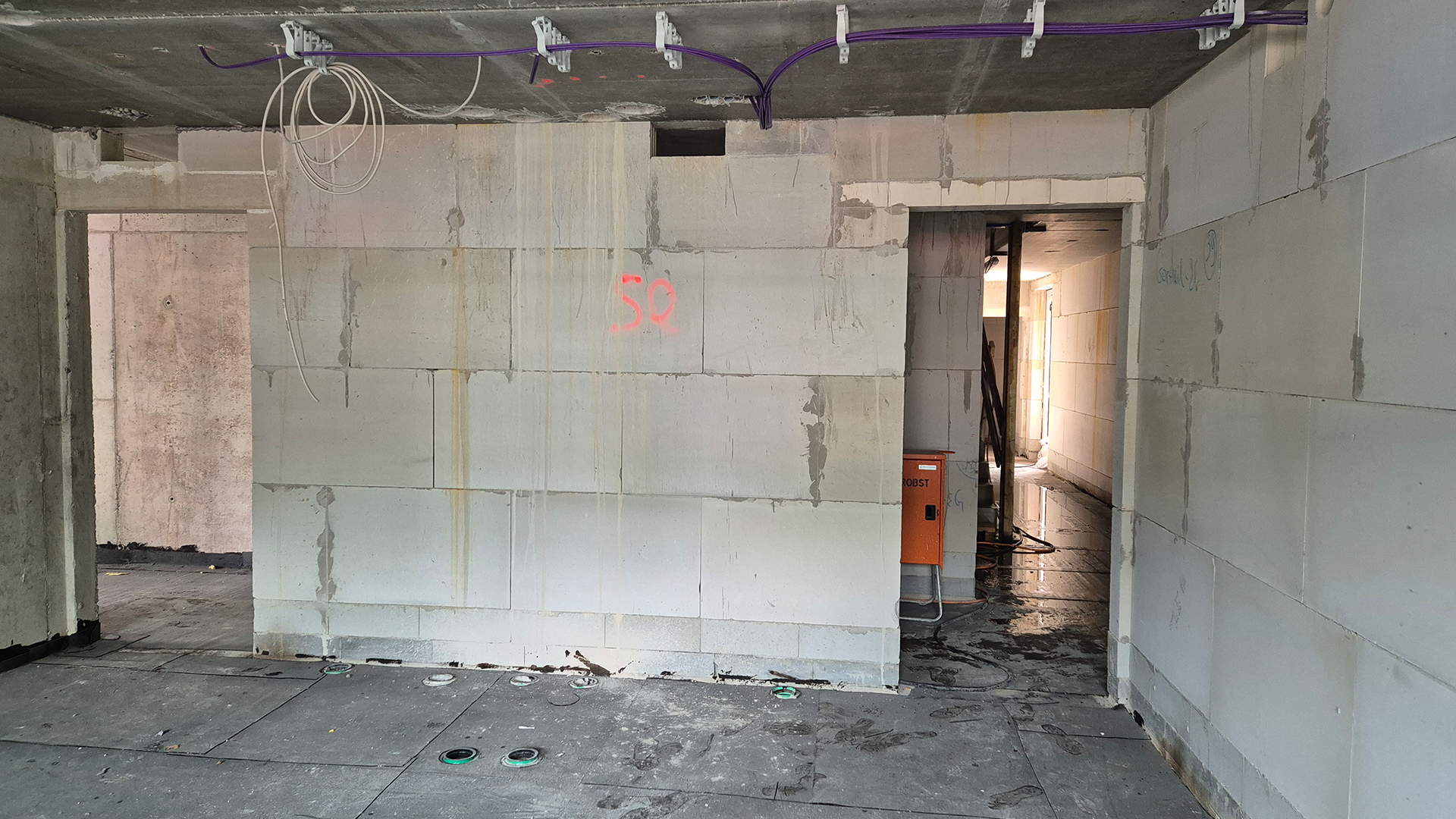

Ausblick | Anfang des Jahres 2025 werden die Rohbauarbeiten im zweiten Obergeschoss fortgesetzt. Der Innenausbau startet im Mai 2025. |

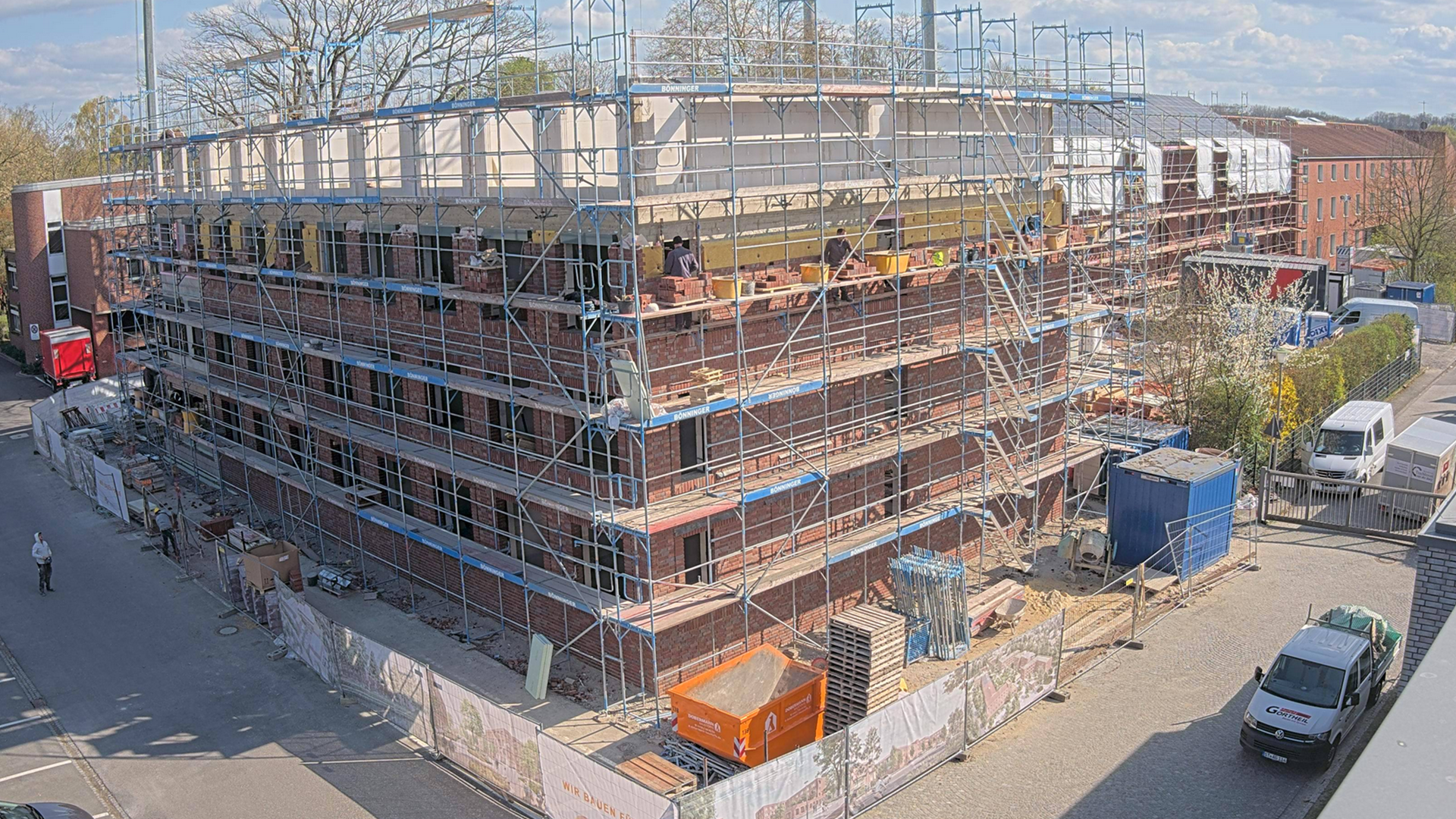

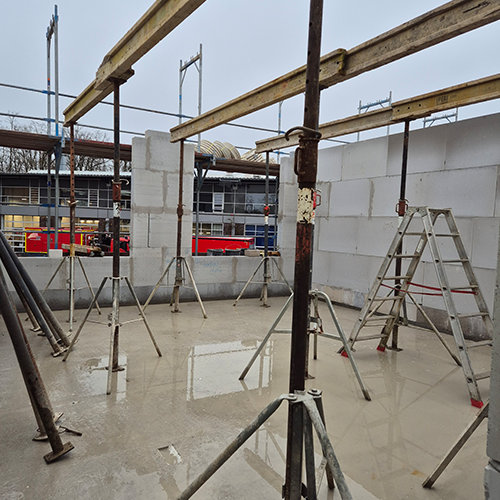

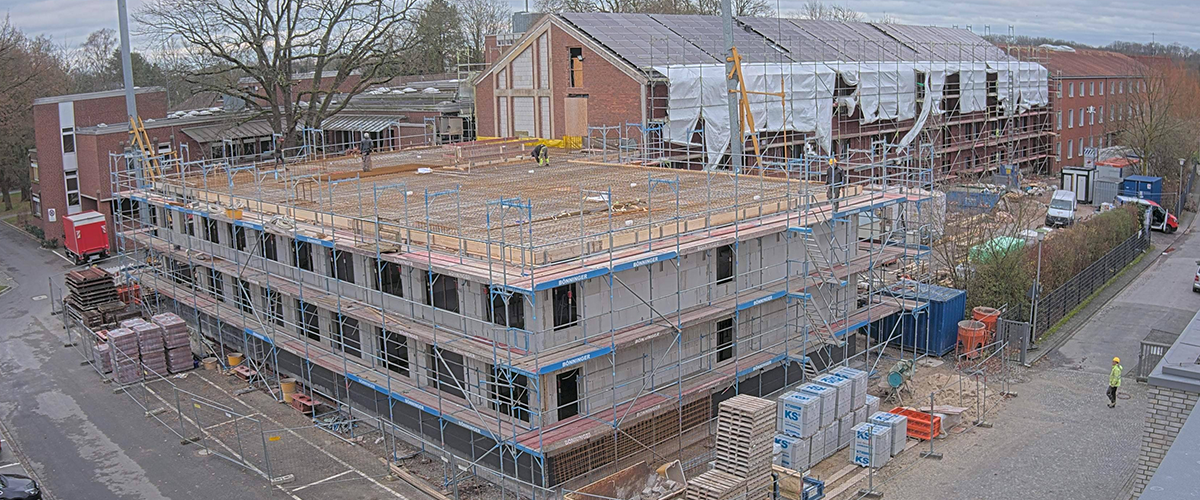

Quelle: IdF NRW; 18.12.2024; Verlegung der Deckenplatten über dem ersten OG von SG5

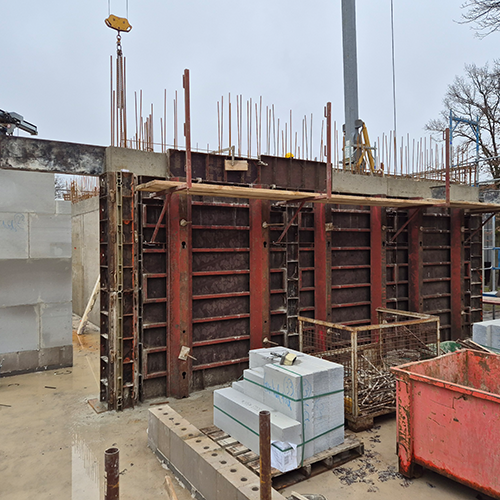

Quelle: IdF NRW; 11.12.2024; Rohbauarbeiten SG5

Quelle: IdF NRW; 11.12.2024; Rohbauarbeiten SG5
3. Baumaßnahme | Neues Entwässerungskonzept der Liegenschaft Telgte; Kanalarbeiten |
Durchführungszeitraum | März - November 2024 |
Bauliche Maßnahmen |
In Vorbereitung auf die Realisierung der geplanten Neubauten und Außenanlagen |
Ausblick | Die Entwässerungskanalarbeiten wurden Anfang Dezember 2024 abgeschlossen. |

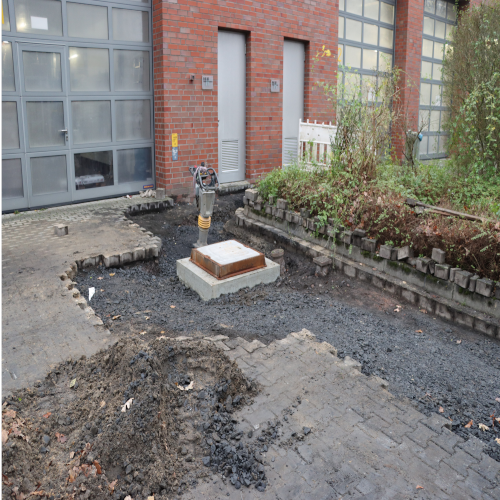

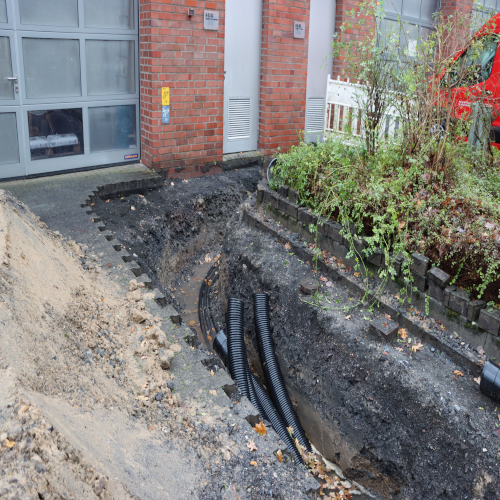

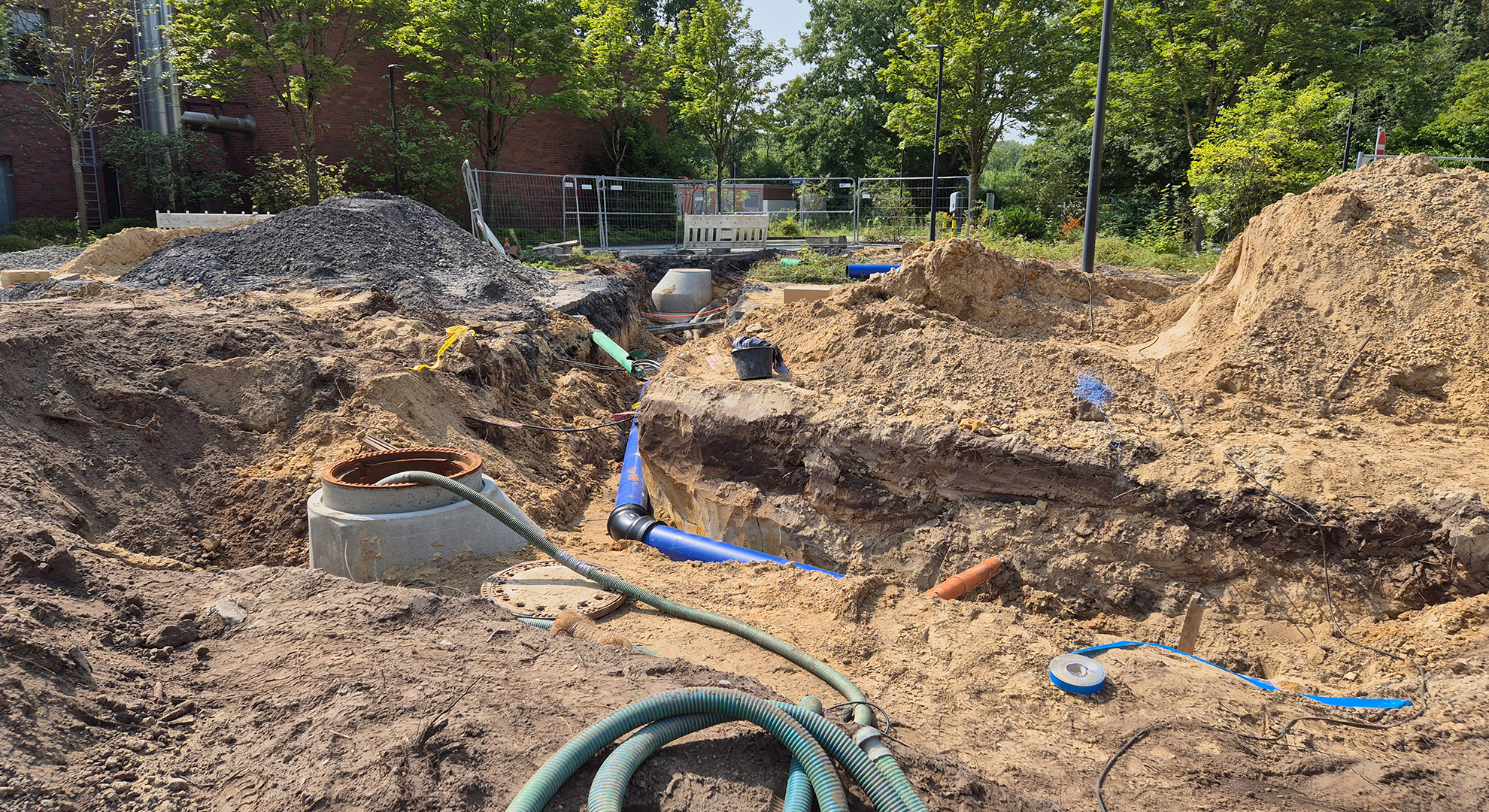

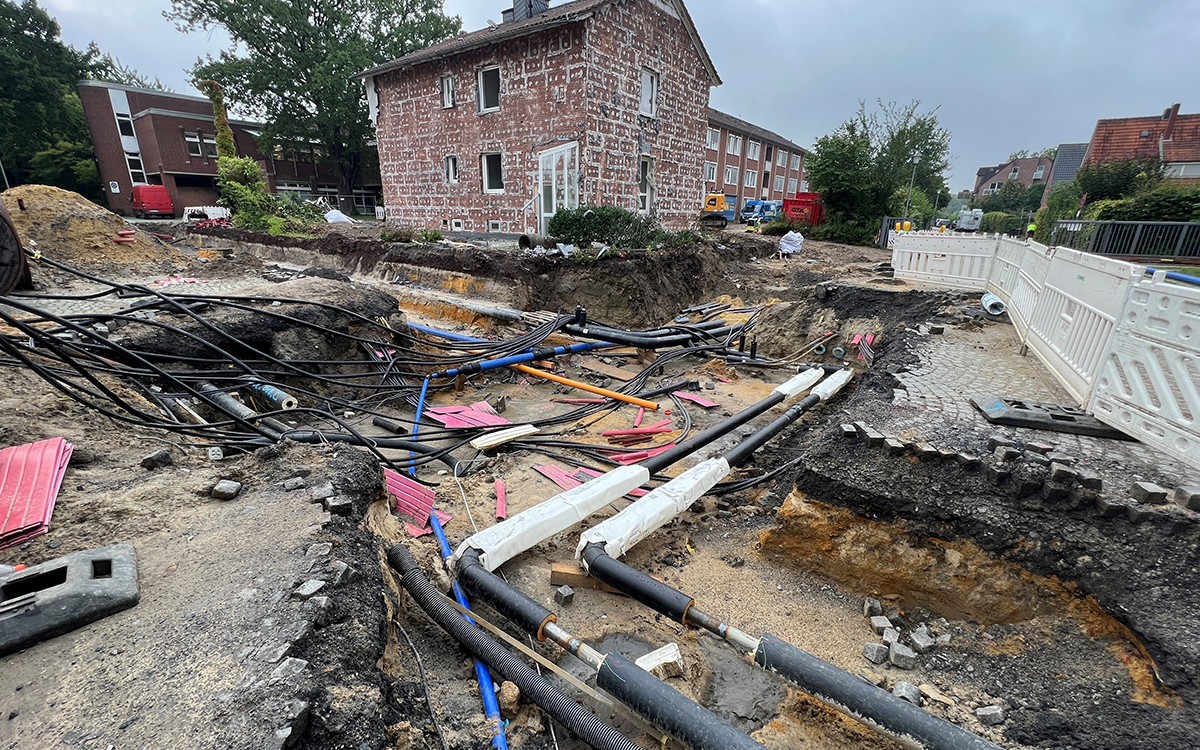

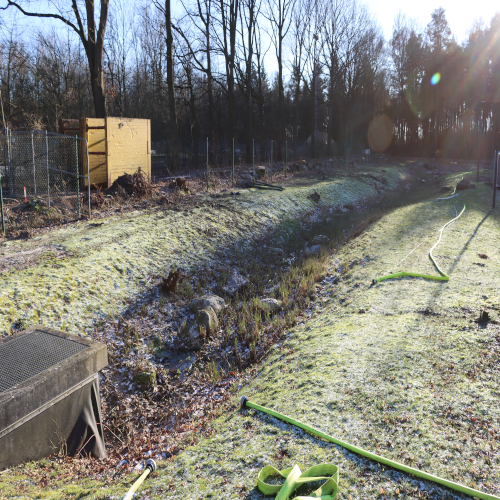

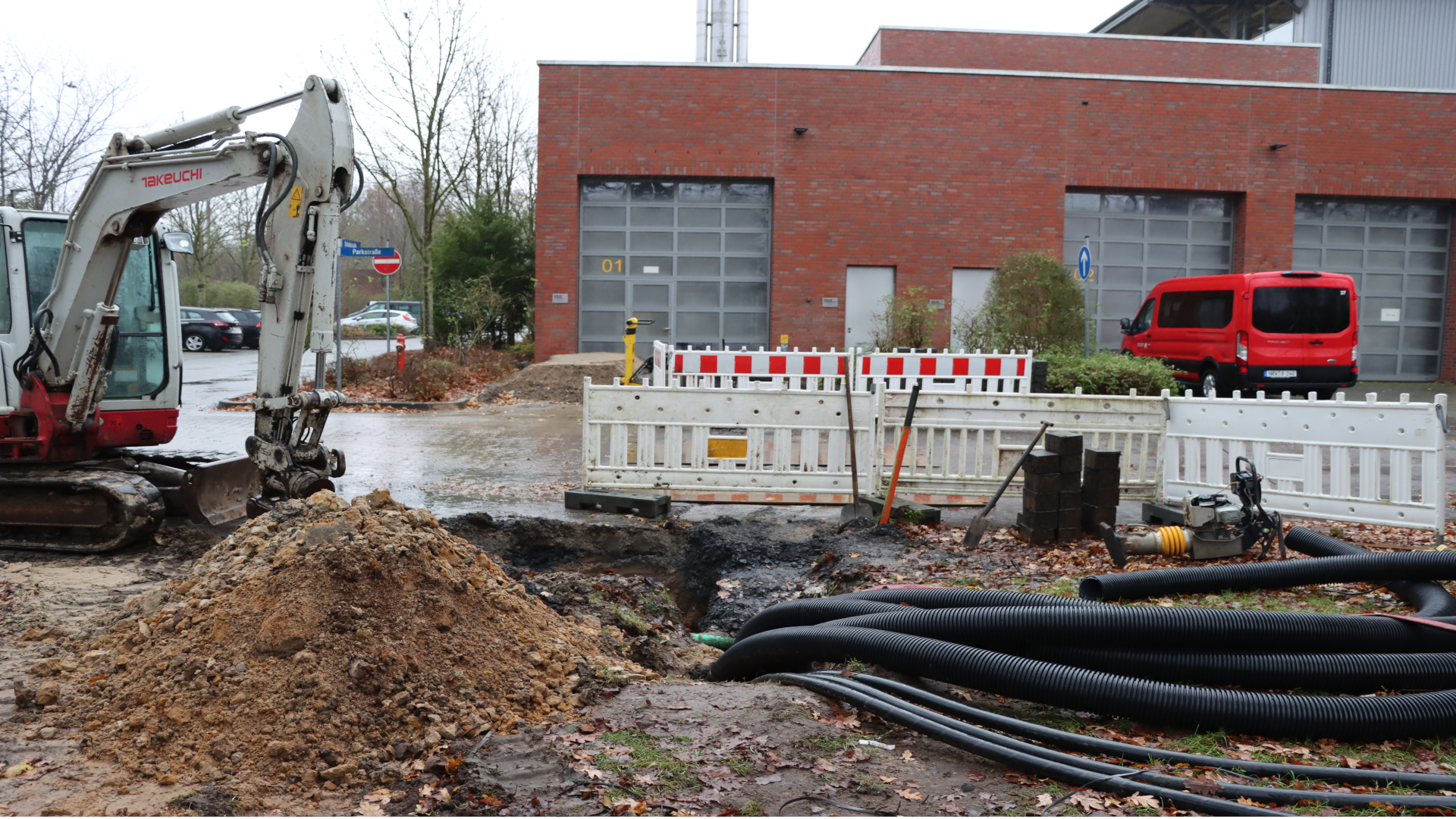

Quelle: IdF NRW; 06.11.2024; Vorbereitende Kanalarbeiten auf der Außenstelle Telgte
4. Baumaßnahme | Neubau der Fahrzeughalle AS2 |
Durchführungszeitraum | Oktober 2024 - Juli 2025 |
Bauliche Maßnahmen | Der Neubau der eingeschossigen Fahrzeughalle mit Waschhalle wird weitestgehend mit Fertigteilen hergestellt. Im November und Dezember 2024 wurden eine Tiefendrainage zur Wasserhaltung eingebaut und die ersten Erdarbeiten durchgeführt. |
Ausblick | Anfang des Jahres 2025 werden die vorbereitenden Erdarbeiten für die Herstellung der Fundamente durchgeführt und die Aufstellung der Fertigsteilstützen vorbereitet. |

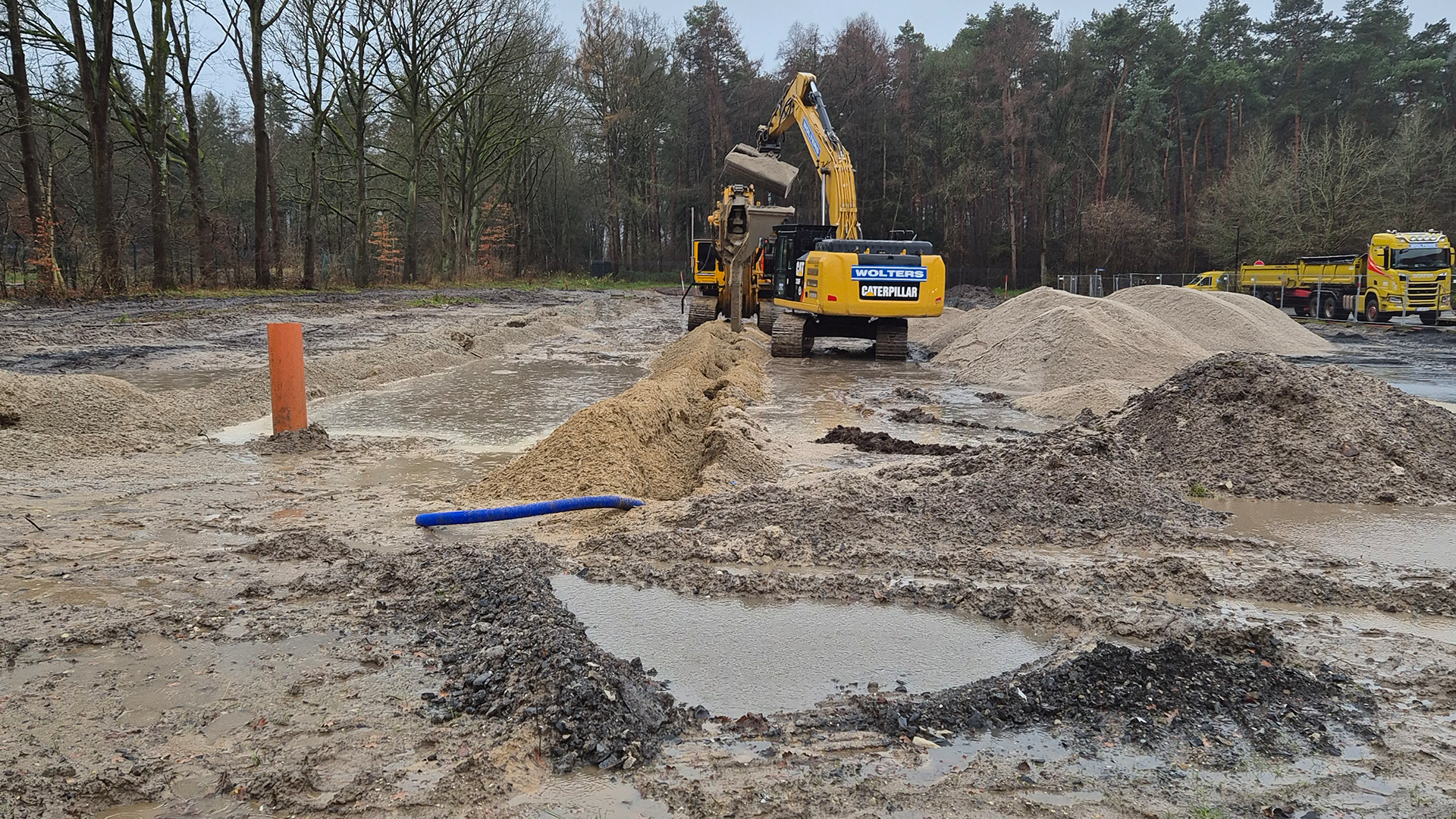

Quelle: IdF NRW; 06.12.2024; Fräsarbeiten zur Grundwasserhaltung für Gebäude AS2

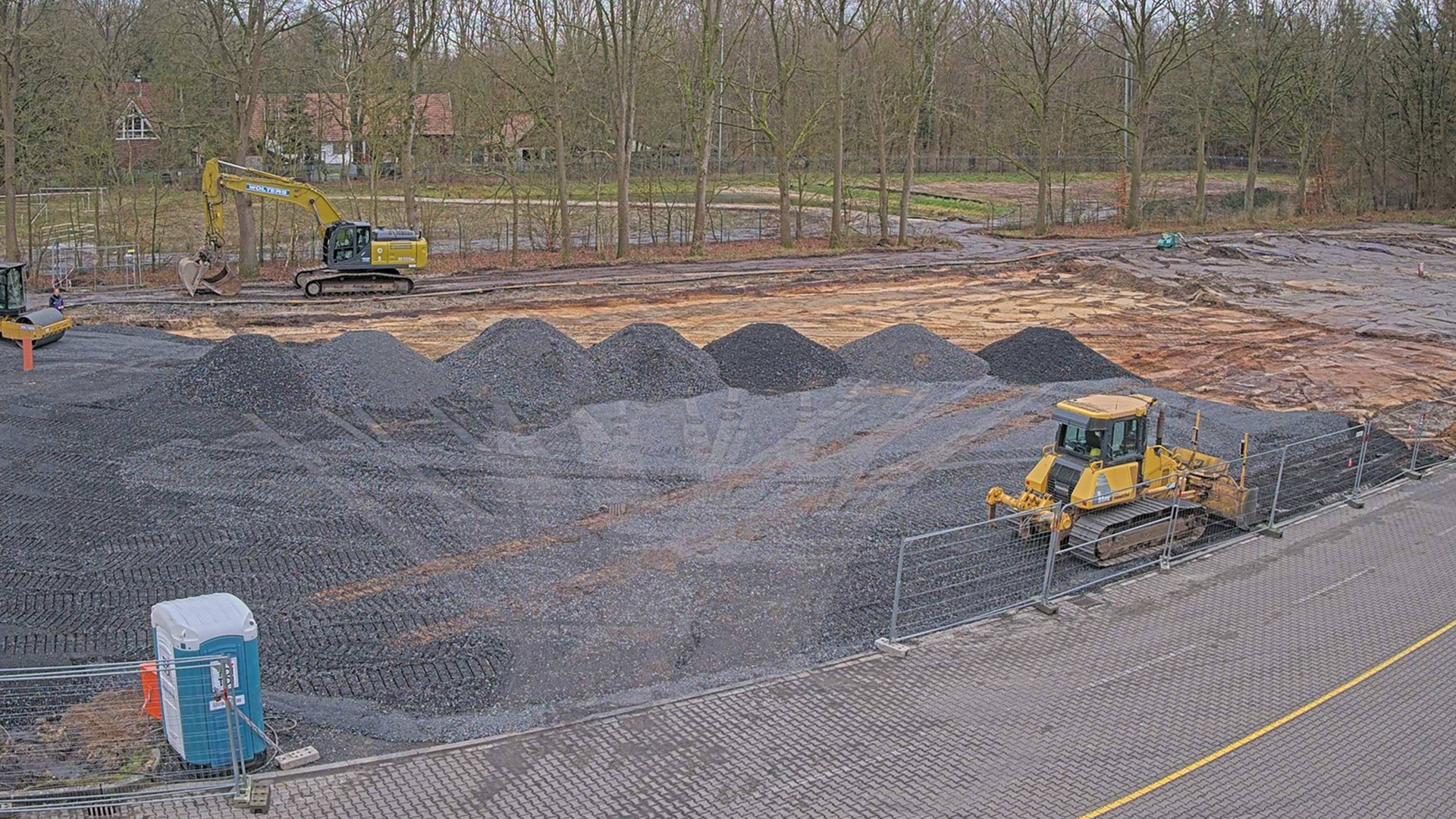

Quelle: IdF NRW; 18.12.2024; Vorbereitung des Baufelds für Gebäude AS2
Infrastrukturoptimierung Münster und Telgte
Datum: 31.10.2024
Münster
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
2. Baumaßnahme |
Neubau des Unterkunftsgebäudes SG5 |
Telgte
3. Baumaßnahme | neues Entwässerungskonzept der Liegenschaft; Kanalarbeiten |
4. Baumaßnahme | Neubau der Fahrzeughalle AS2 |
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
Durchführungszeitraum | April 2024 - Januar 2025 |
Bauliche Maßnahmen |
Vollständige Sanierung der Unterkunftszimmer inkl. Badzellen, Erneuerung Im Oktober 2024 wurden die Innenausbauarbeiten und die Arbeiten an der |
Ausblick | Nach Sanierung und Erweiterung des Unterkunftsgebäudes A4 stehen den Lehrgangsteilnehmenden 87 Einzelzimmer zur Verfügung. Diese sollen ab Anfang des Jahres 2025 bezugsfertig sein. |

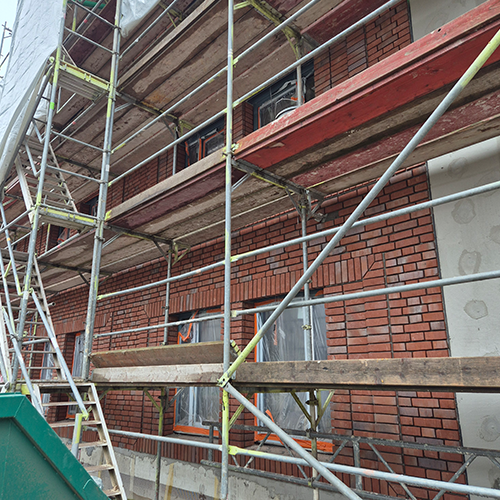

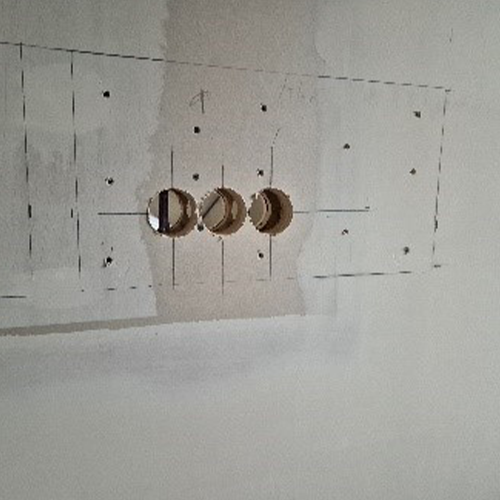

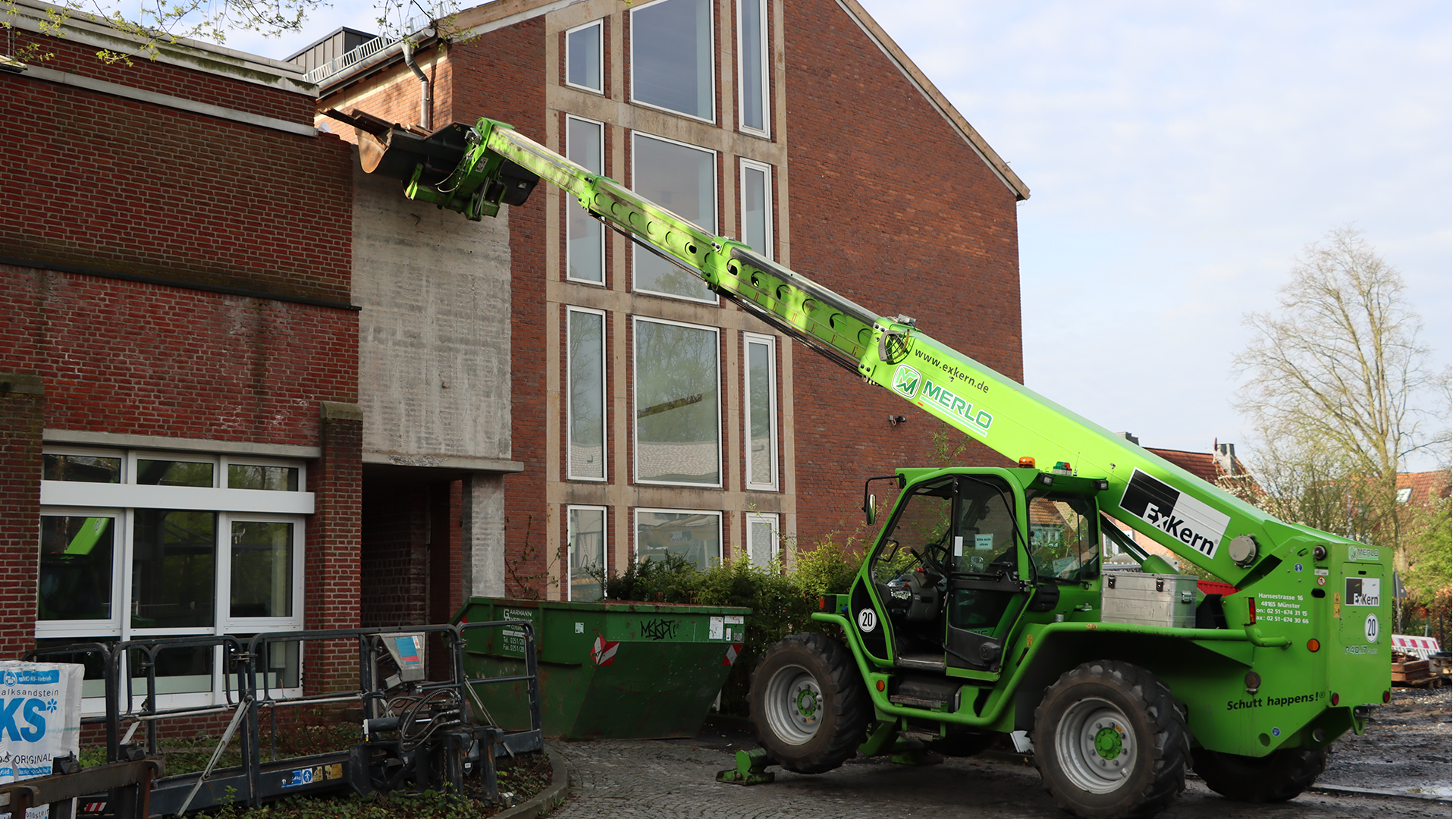

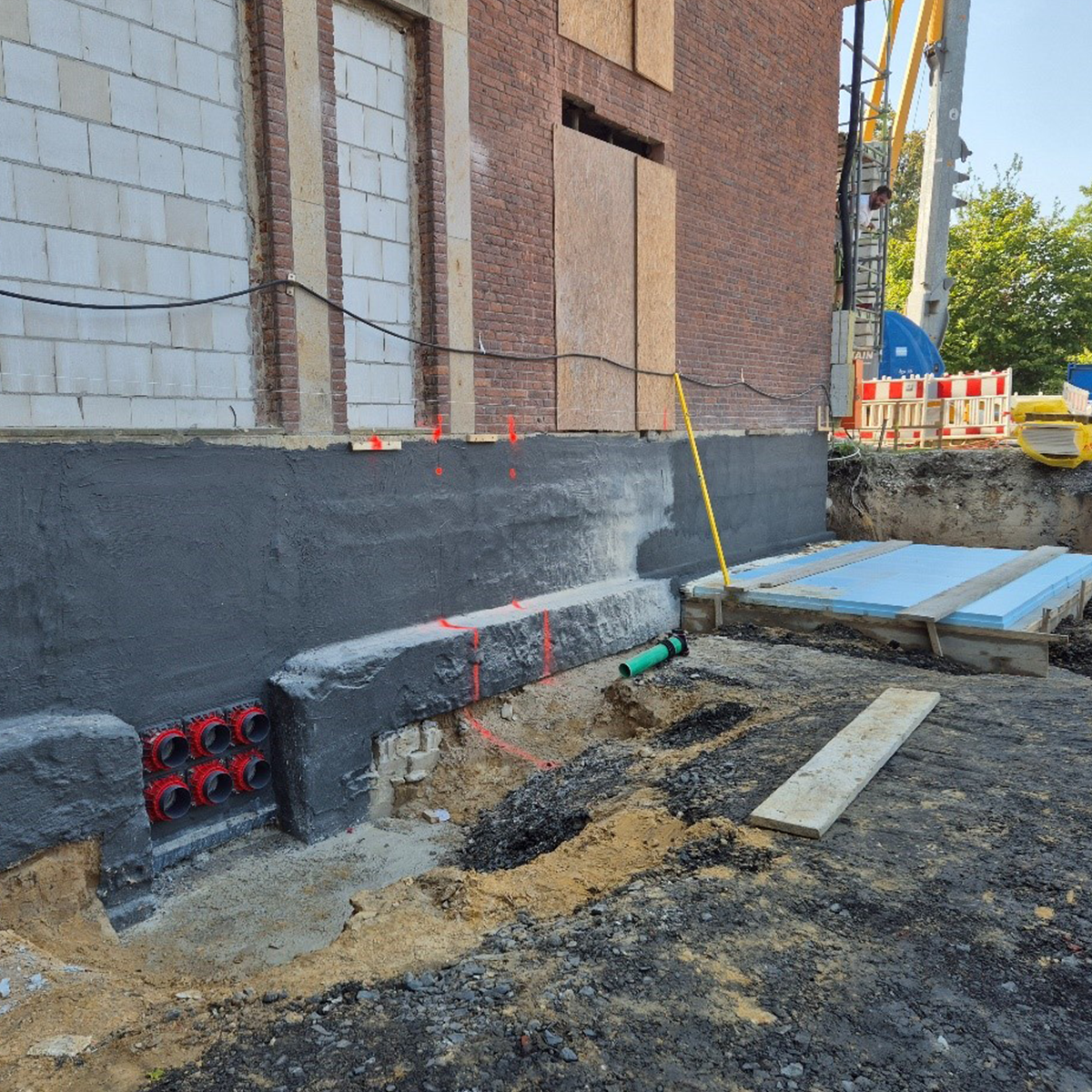

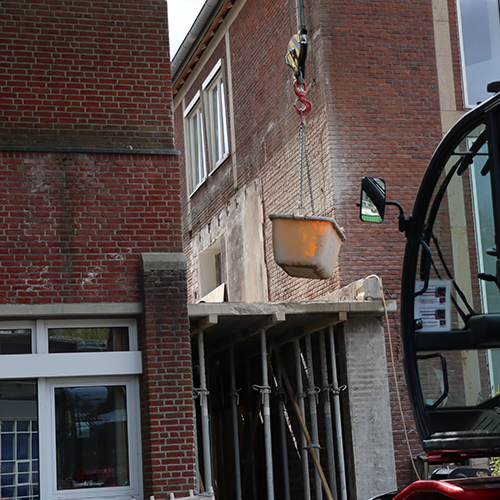

Quelle: IdF NRW; 23.10.2024; Vorbereitung der Fassade für Klinkerriemchen A4
Quelle: IdF NRW; 01.10.2024; Fortschreitender Innenausbau A4 und Kellerabdichtung A4
2. Baumaßnahme | Neubau des Unterkunftsgebäudes SG5 |
Durchführungszeitraum | August 2024 - Januar 2026 |
Bauliche Maßnahmen |
Direkt neben dem Gebäude A4 startet im August 2024 der Neubau des |
Ausblick | Nach Abschluss der aktuell laufenden Erdarbeiten finden erste Betonarbeiten im Bereich der Fundamente und Bodenplatte statt. Das Gebäude SG5 soll Ende des Jahres 2025 bezugsfertig sein. Anfang November 2024 wird die Bodenplatte betoniert. |

Quelle: IdF NRW; 18.09.2024; Vorbereitende Arbeiten für die Streifenfundamente von SG5

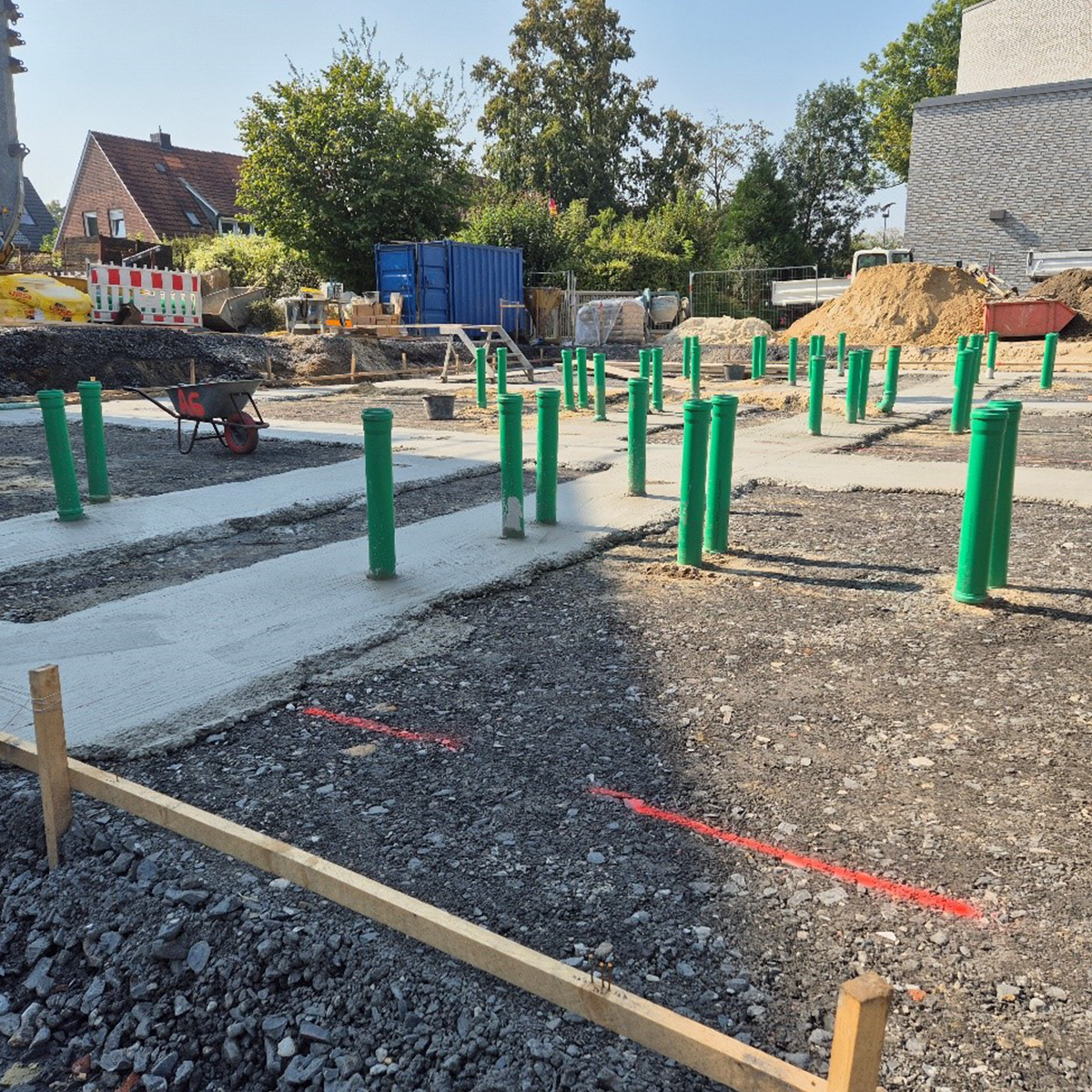

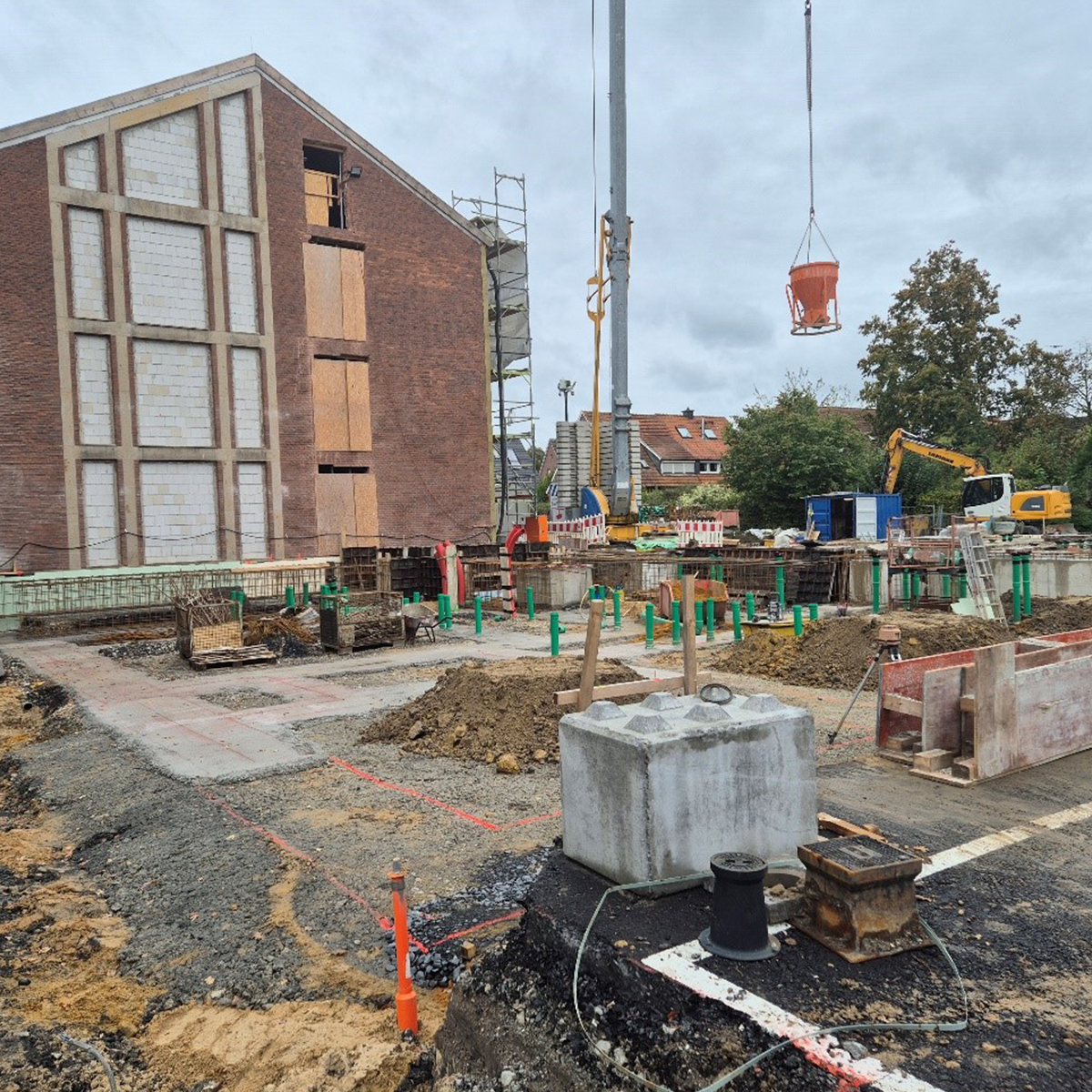

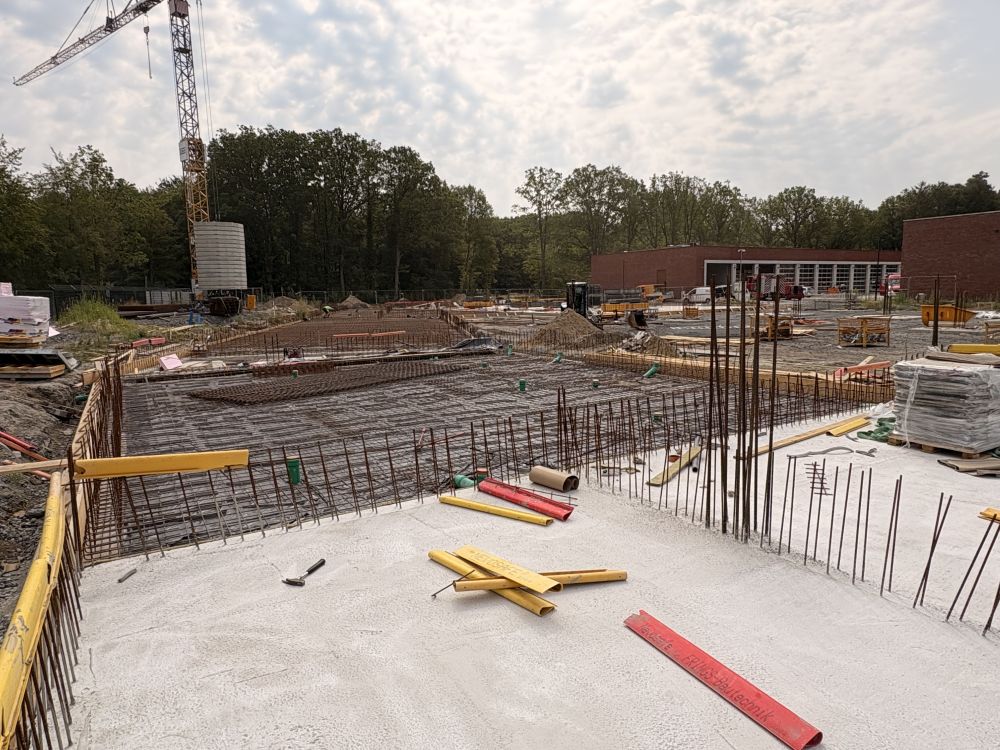

Quelle: IdF NRW; 09.10.2024; Arbeiten an den Fundamenten von SG5

3. Baumaßnahme | neues Entwässerungskonzept der Liegenschaft Telgte; Kanalarbeiten |
Durchführungszeitraum | März - November 2024 |
Bauliche Maßnahmen |
In Vorbereitung auf die Realisierung der geplanten Neubauten und Außenanlagen |
Ausblick | Die Entwässerungskanalarbeiten werden im September 2024 abgeschlossen. Es stehen nur noch letzte Rest- und Aufräumarbeiten an. |

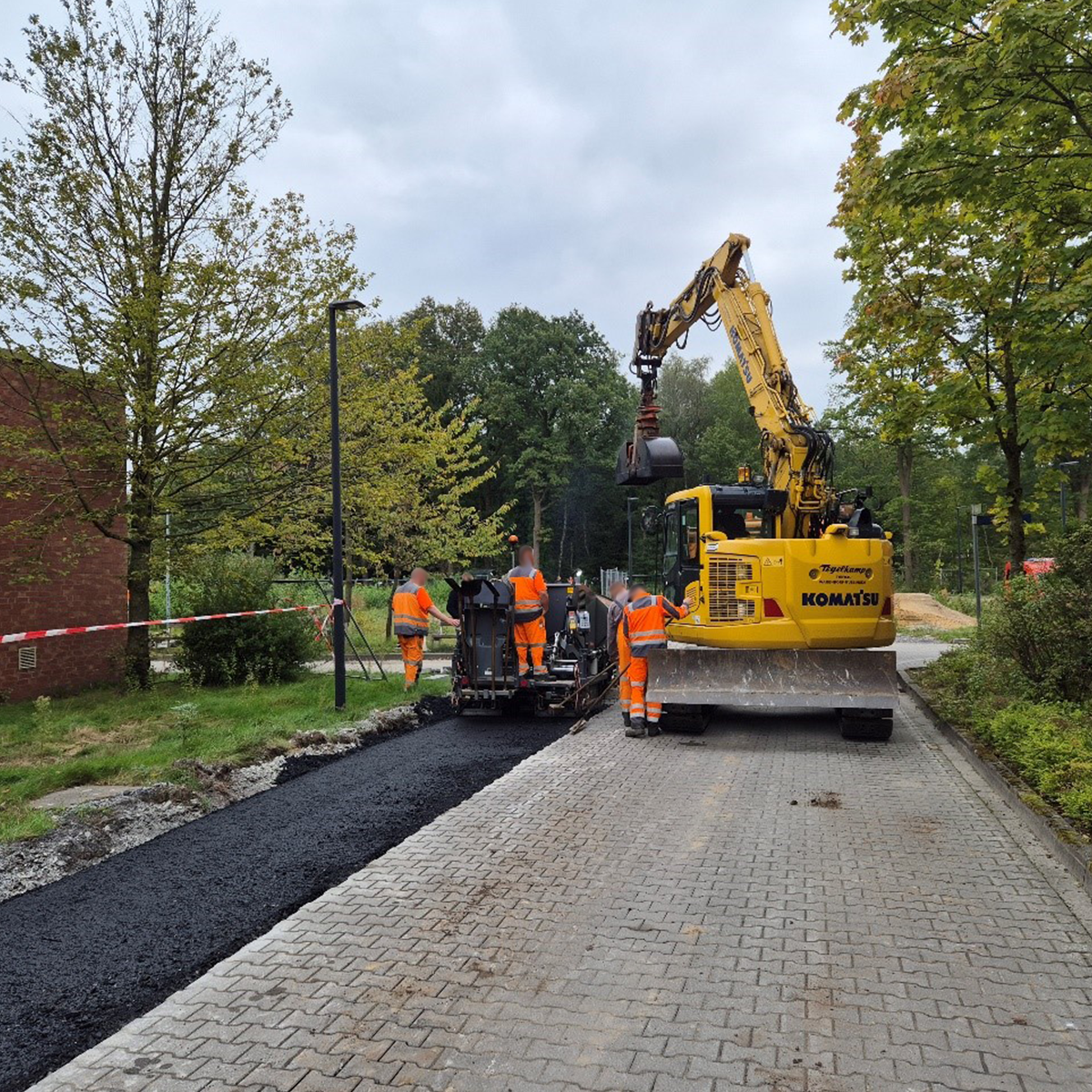

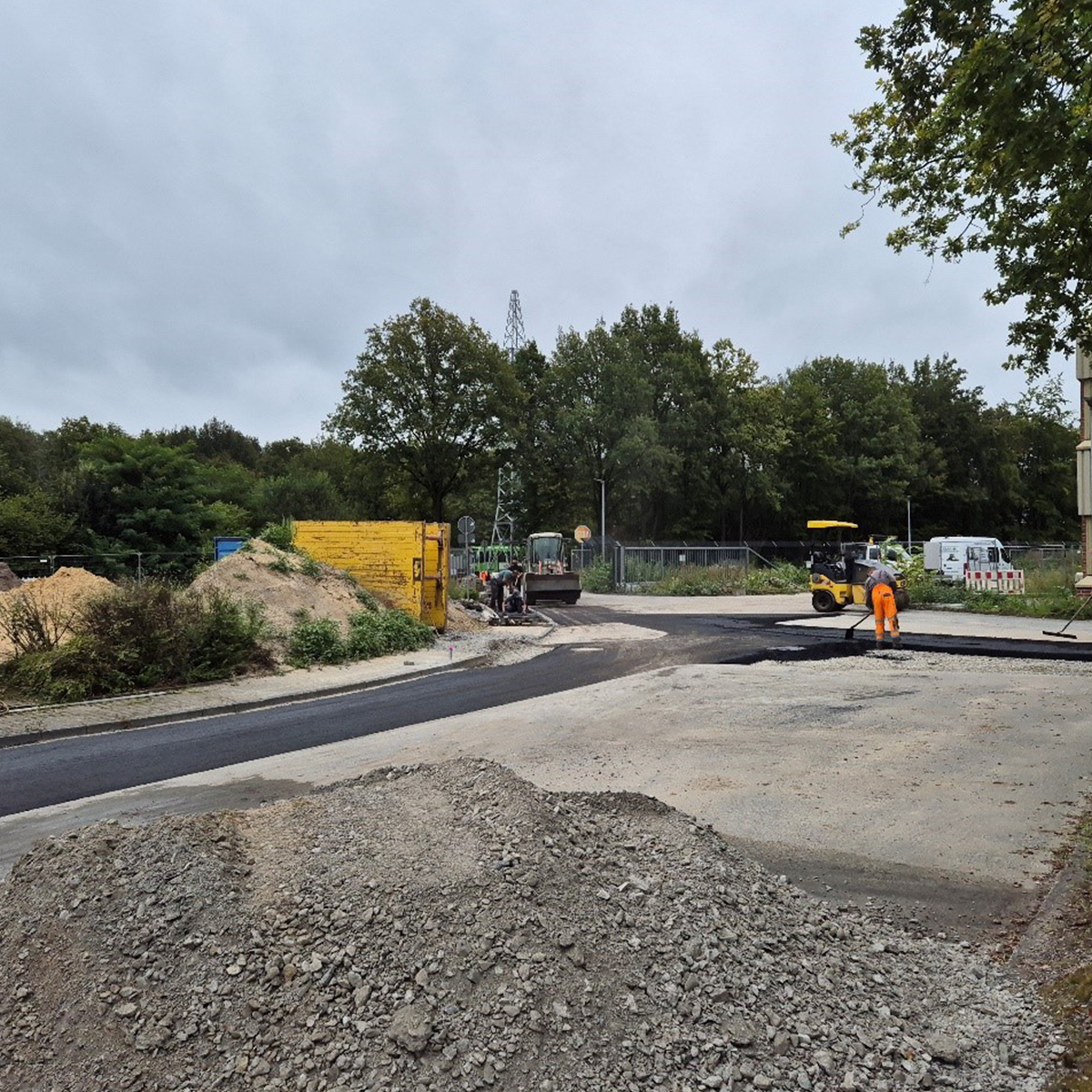

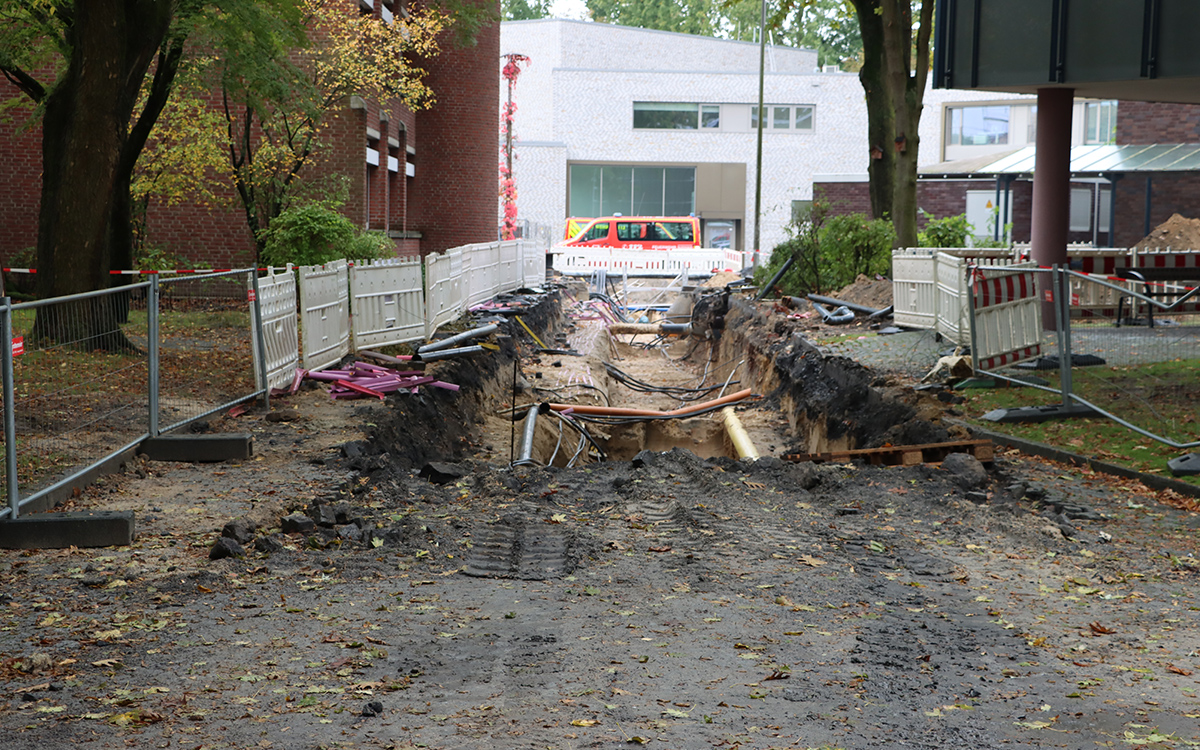

Quelle: IdF NRW; 17.09.2024; Asphaltarbeiten nach Kanalverlegung auf der Außenstelle Telgte

Quelle: IdF NRW; 20.08.2024; Asphaltarbeiten nach Kanalverlegung auf der Außenstelle Telgte
4. Baumaßnahme | Neubau der Fahrzeughalle AS2 |
Durchführungszeitraum | Oktober 2024 - Juli 2025 |
Bauliche Maßnahmen | Der Neubau der eingeschossigen Fahrzeughalle für 42 Übungsfahrzeuge mit Waschhalle wird weitestgehend aus Betonfertigelementen hergestellt. Im Oktober 2024 wurde die Baustelle eingerichtet und die ersten Erdarbeiten haben stattgefunden. Die Baufeldfreimachung und der Rückbau von kleineren Bestandsobjekten wurden abgeschlossen. |

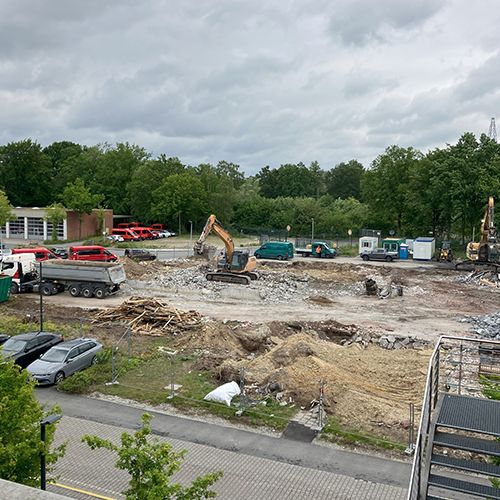

Ausblick | Für die weiteren Erdarbeiten und die Herstellung der Einzelfundamente muss zunächst das Grundwasser im Baufeld abgesenkt werden. Die ersten Fertig- stützen werden Anfang des Jahres 2025 auf der Baustelle erwartet. |

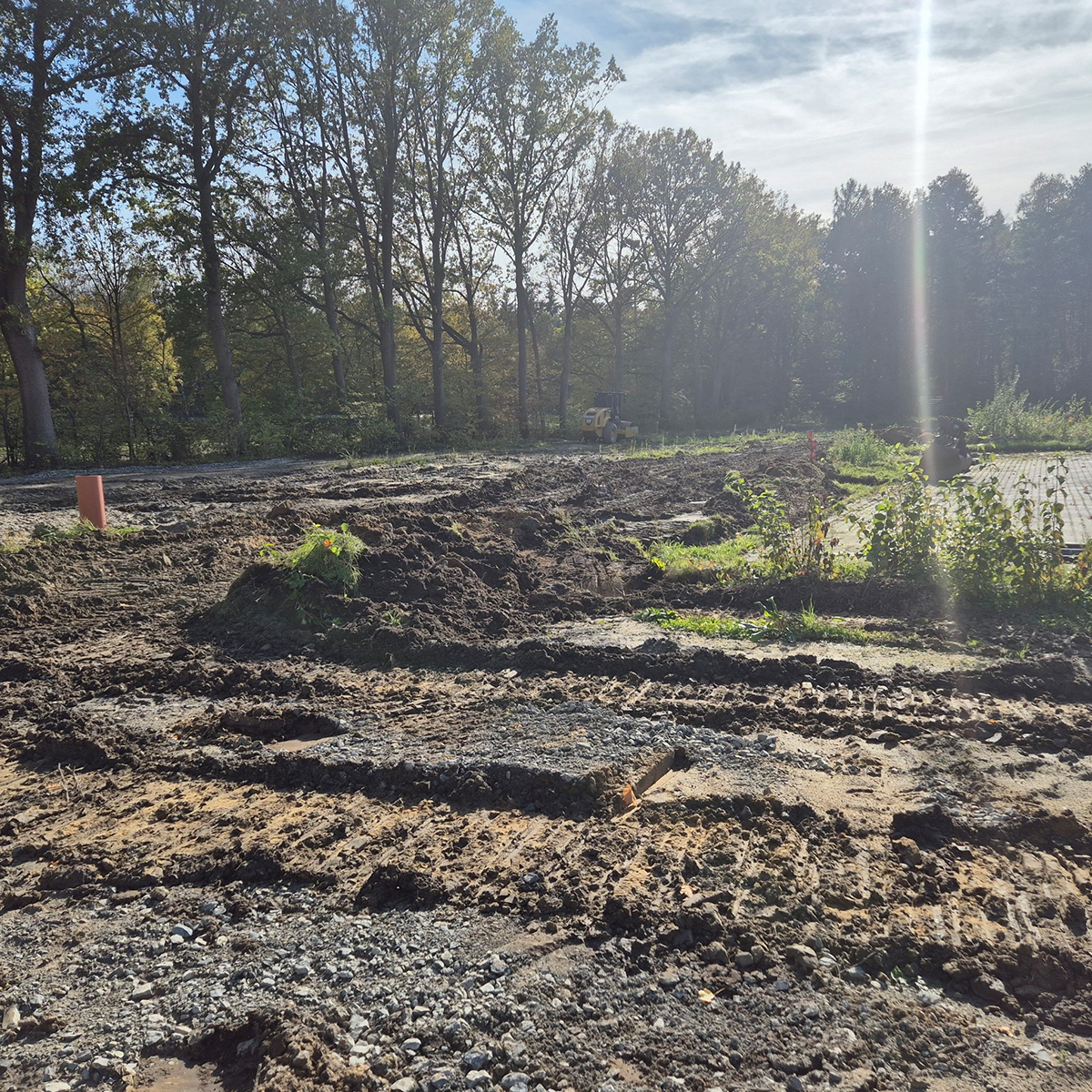

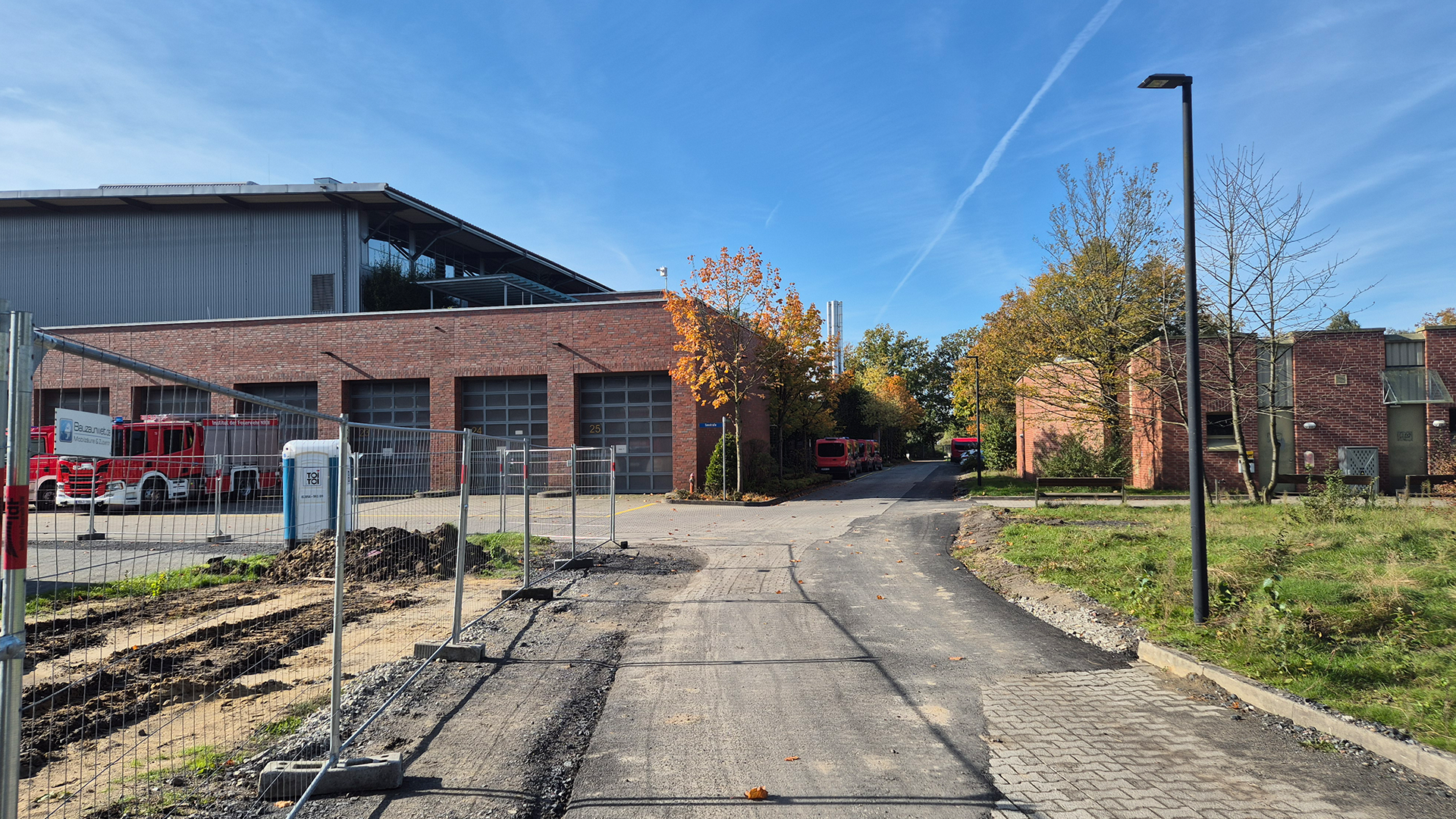

Quelle: IdF NRW; 15.10.2024; Beginn der Erdarbeiten für die Fahrzeughalle AS2

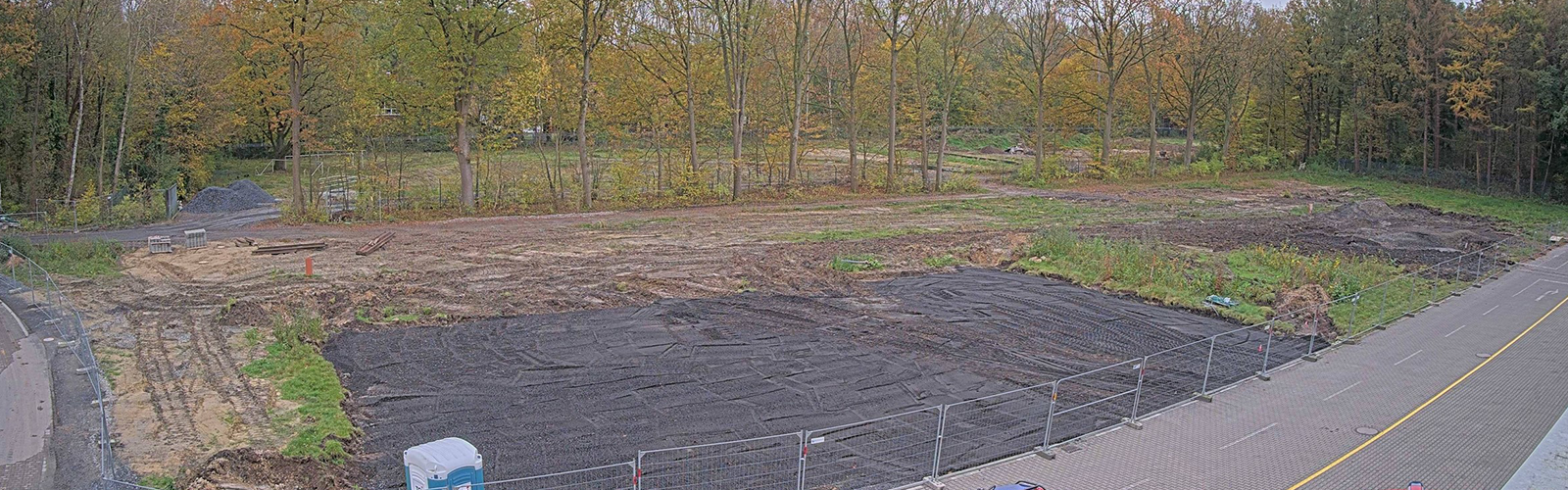

Quelle: IdF NRW; 31.10.2024; Baufeld AS2
Infrastrukturoptimierung Münster und Telgte
Datum: 21.08.2024
Münster
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
2. Baumaßnahme |
Neubau des Unterkunftsgebäudes SG5 |
Telgte
3. Baumaßnahme | neues Entwässerungskonzept der Liegenschaft; Kanalarbeiten |
4. Baumaßnahme | Vorbereitung des Baufeldes für die Neuerrichtung der Fahrzeughalle AS2 |
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
Durchführungszeitraum | April 2024 - Januar 2025 |
Bauliche Maßnahmen |
Vollständige Sanierung der Unterkunftszimmer inkl. Badzellen, Erneuerung |
Ausblick | Nach Sanierung und Erweiterung des Unterkunftsgebäudes A4 stehen den Lehrgangsteilnehmenden 87 Einzelzimmer zur Verfügung. Diese sollen ab Anfang des Jahres 2025 bezugsfertig sein. |

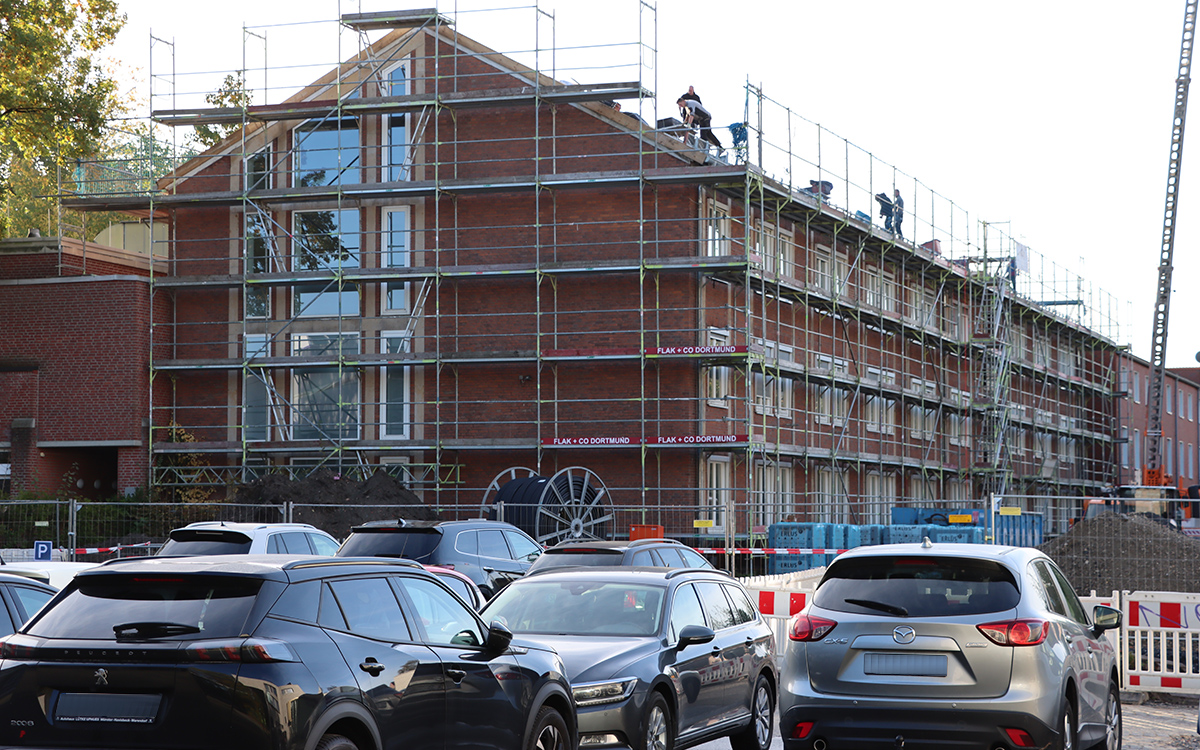

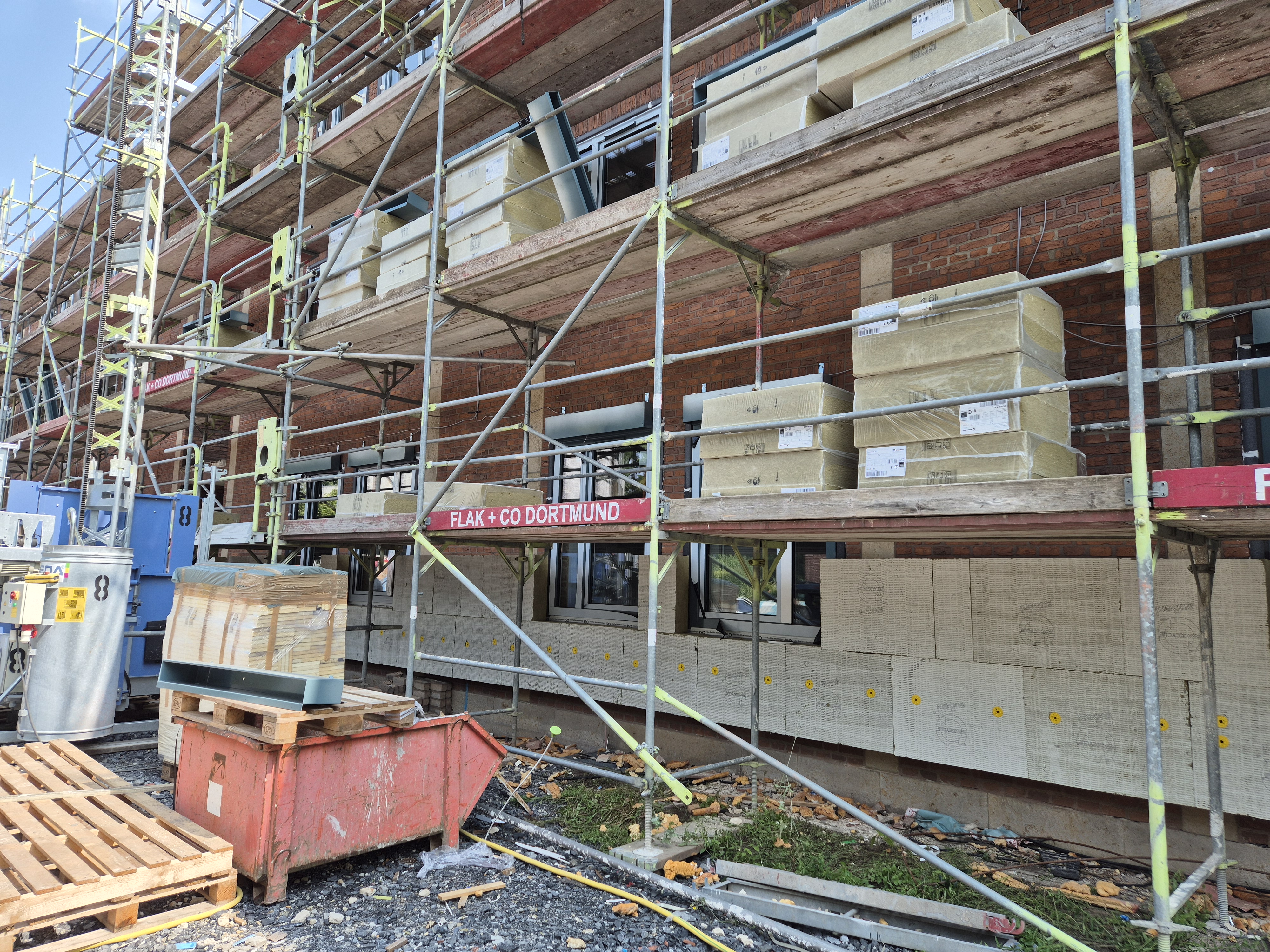

Quelle: IdF NRW; 20.08.2024; Beginn der Fassadendämmung A4
Quelle: IdF NRW; 20.08.2024; Fortschreitender Innenausbau A4
2. Baumaßnahme | Neubau des Unterkunftsgebäudes SG5 |
Durchführungszeitraum | August 2024 - Dezember 2025 |
Bauliche Maßnahmen |
Direkt neben dem Gebäude A4 startet im August 2024 der Neubau des |
Ausblick | Nach Abschluss der aktuell laufenden Erdarbeiten finden erste Betonarbeiten im Bereich der Fundamente und Bodenplatte statt. Das Gebäude SG5 soll Ende des Jahres 2025 bezugsfertig sein. |

Quelle: IdF NRW; 20.08.2024; Beginn der Erdarbeiten SG5

Quelle: IdF NRW; 20.08.2024; Beginn der Erdarbeiten SG5

3. Baumaßnahme | neues Entwässerungskonzept der Liegenschaft Telgte; Kanalarbeiten |
Durchführungszeitraum | März - September 2024 |
Bauliche Maßnahmen |
In Vorbereitung auf die Realisierung der geplanten Neubauten und Außenanlagen |
Ausblick | Die Entwässerungskanalarbeiten werden im September 2024 abgeschlossen |

Quelle: IdF NRW; 20.08.2024; Kanalarbeiten auf der Außenstelle Telgte

Quelle: IdF NRW; 20.08.2024; Kanalarbeiten auf der Außenstelle Telgte
4. Baumaßnahme | Vorbereitung des Baufeldes für die Neuerrichtung der Fahrzeughalle AS2 |
Durchführungszeitraum | April - September 2024 |
Bauliche Maßnahmen |

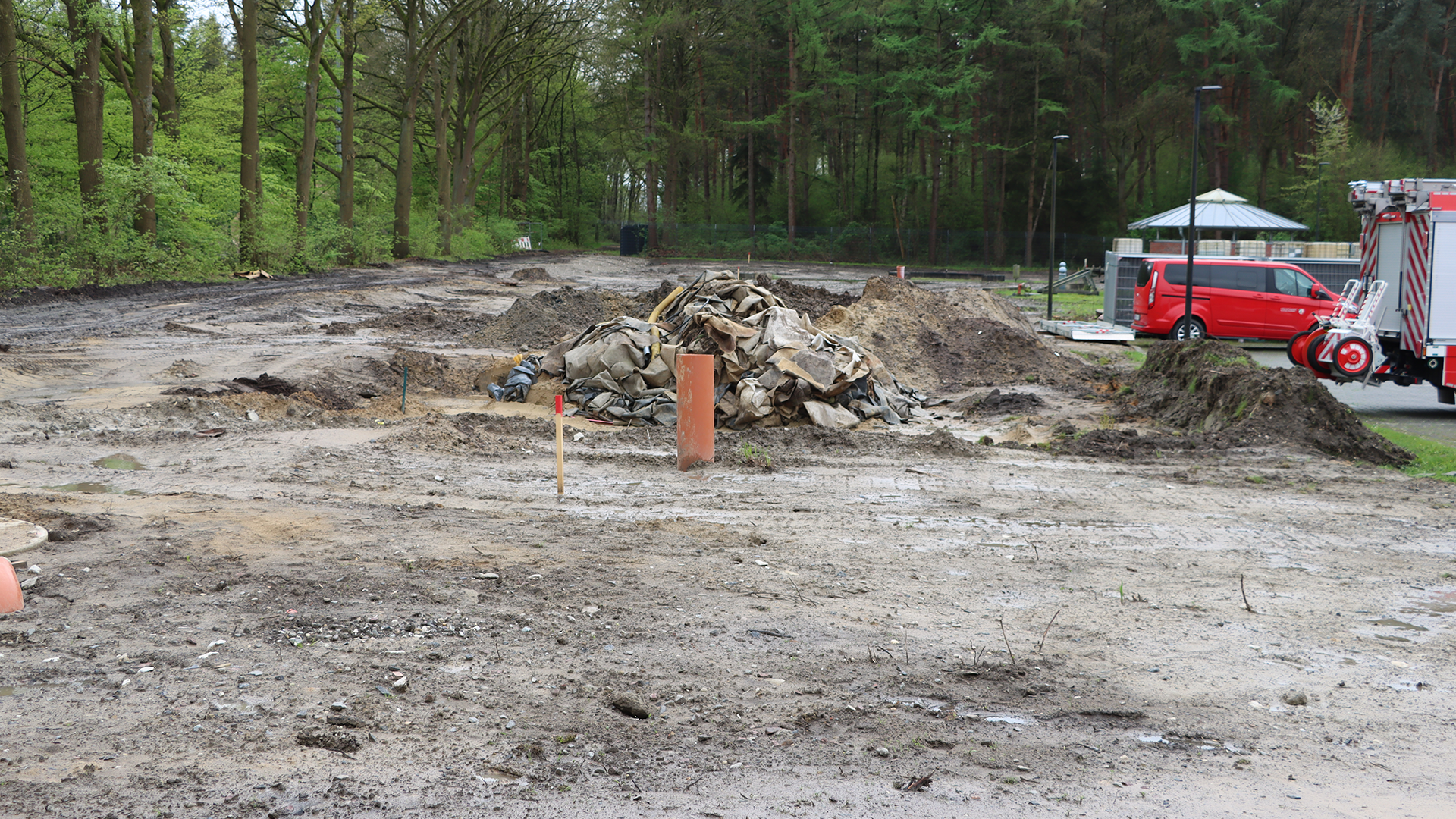

Im Bereich des geplanten Neubaus der Fahrzeughalle AS2 musste das bestehende |
Ausblick | Die Baufeldfreimachung wird im September 2024 abgeschlossen. Anschließend können die Erdarbeiten für die Fundamente der Fahrzeughalle AS2 beginnen. |

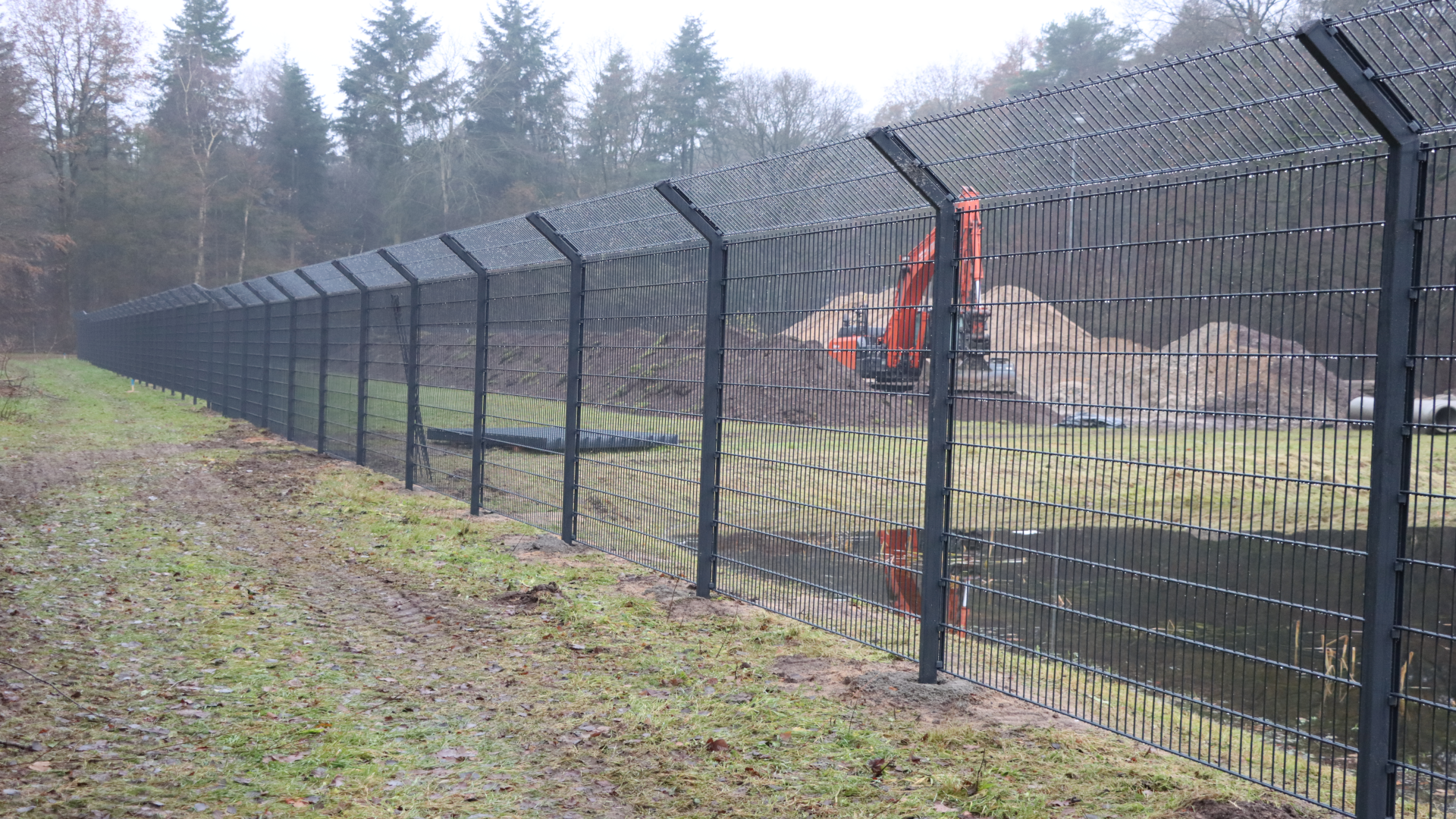

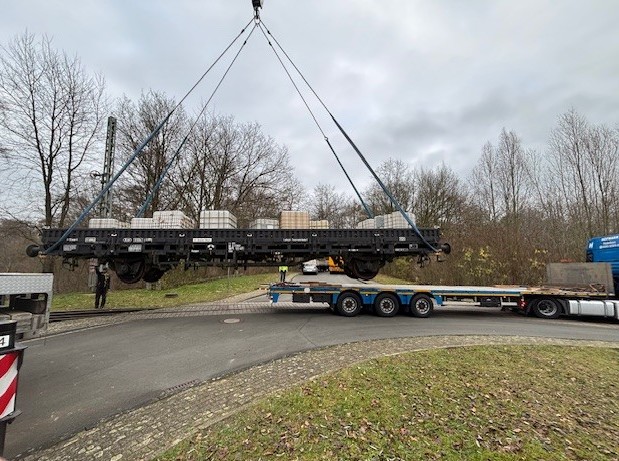

Quelle: IdF NRW; 20.08.2024; Versetzen Güterwaggon zur Baufeldfreimachung AS2

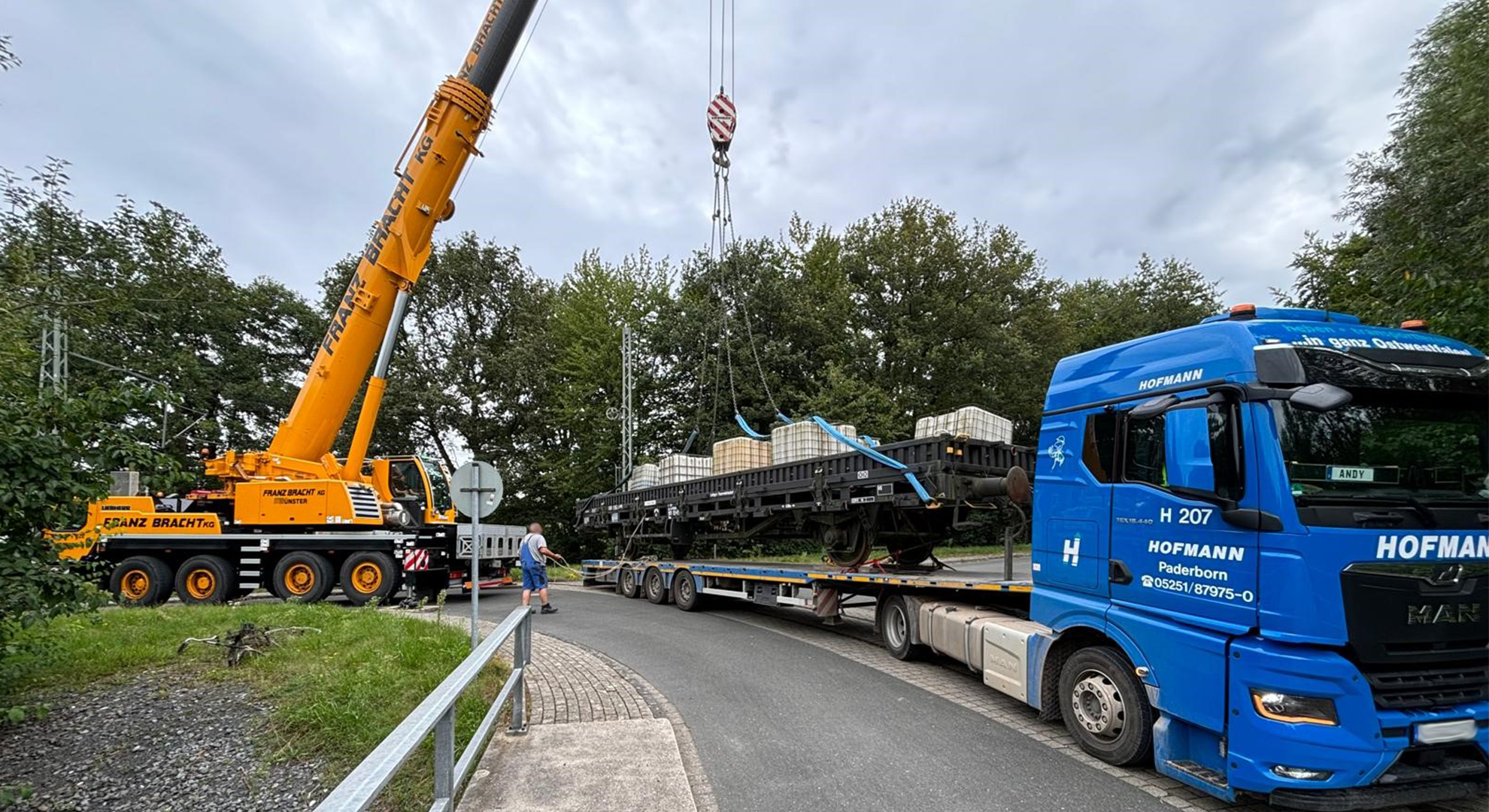

Quelle: IdF NRW; 20.08.2024; Versetzen Güterwaggon zur Baufeldfreimachung AS2
Masterplan Münster und Telgte
Datum: 06.05.2024
Münster
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |
2. Baumaßnahme |
Teilrückbau Gebäude A3 |
3. Baumaßnahme |
Oberflächenwiederherstellung - neue Asphaltfahrbahn |
Telgte
4. Baumaßnahme | neues Entwässerungskonzept der Liegenschaft; Kanalarbeiten |
5. Baumaßnahme |

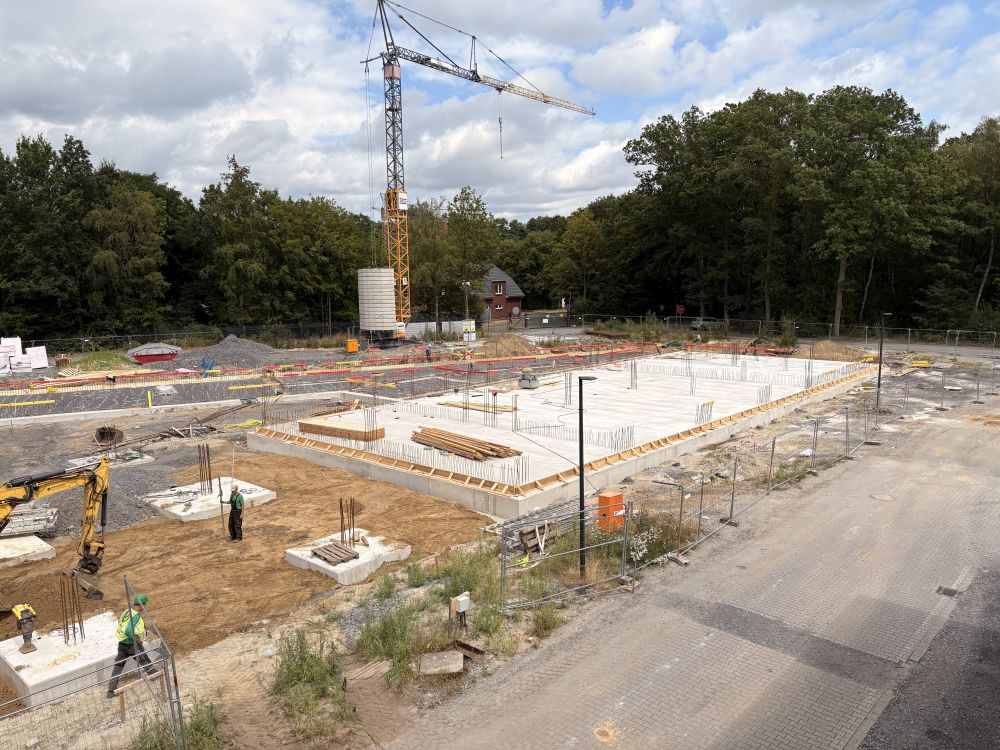

Vorbereitung des Baufeldes für die Neuerrichtung der Fahrzeughalle AS2 |
1. Baumaßnahme | Sanierung des Unterkunftsgebäudes A4 |

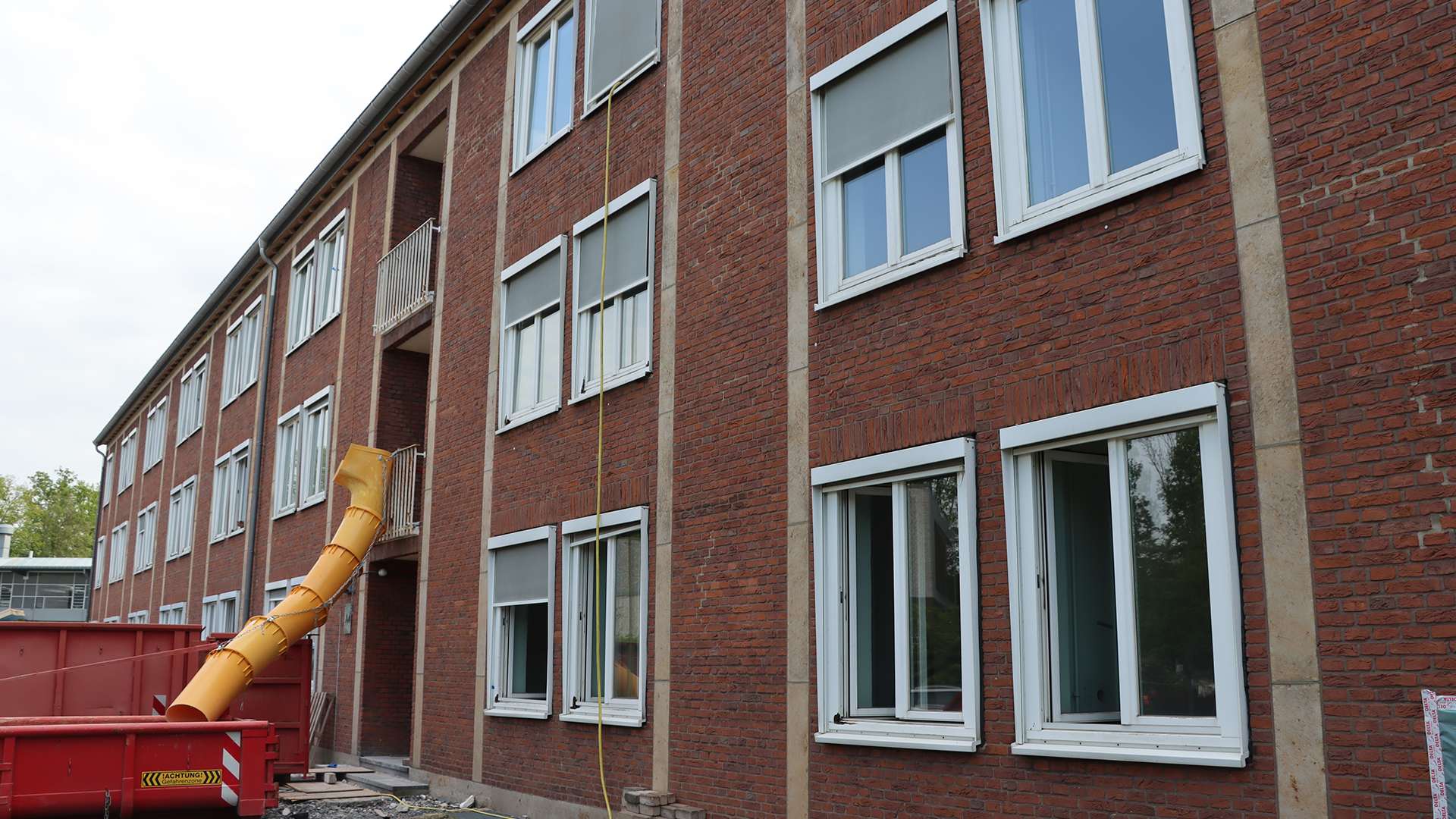

Durchführungszeitraum | April - Oktober 2024 |
Bauliche Maßnahmen |
Vollständige Sanierung der Unterkunftszimmer inkl. Badzellen, Erneuerung der |
Ausblick |
Nach Sanierung und Erweiterung des Unterkunftsgebäudes A4 stehen den |

Quelle: IdF NRW; 30.04.2024

Quelle: IdF NRW; 24.04.2024

Quelle: IdF NRW; 24.04.2024

Quelle: IdF NRW; 24.04.2024

Quelle: IdF NRW; 24.04.2024
2. Baumaßnahme | Teilrückbau Gebäude A3 (Verbindung zwischen A3 und A4) |
Durchführungszeitraum | Februar - April 2024 |
Zweck der Maßnahme |
Die bauliche Trennung der Bestandsgebäude A3 und A4 ist aufgrund der |

Quelle: IdF NRW; 08.04.2024

Quelle: IdF NRW; 24.04.2024

Quelle: IdF NRW; 26.04.2024
3. Baumaßnahme | Oberflächenwiederherstellung - neue Asphaltfahrbahn |
Durchführungszeitraum | April 2024 |
Zweck der Maßnahme |
Aufgrund umfangreicher Tiefbauarbeiten in den letzten Monaten mussten |

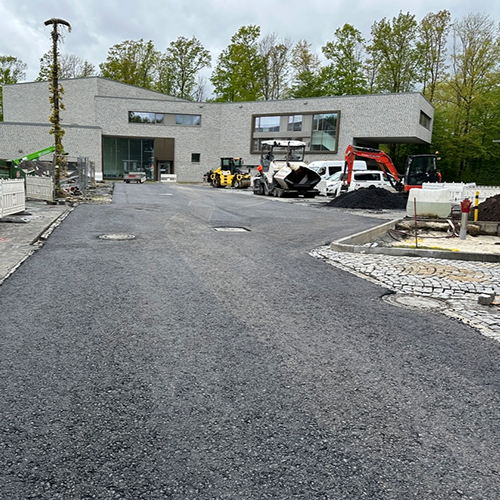

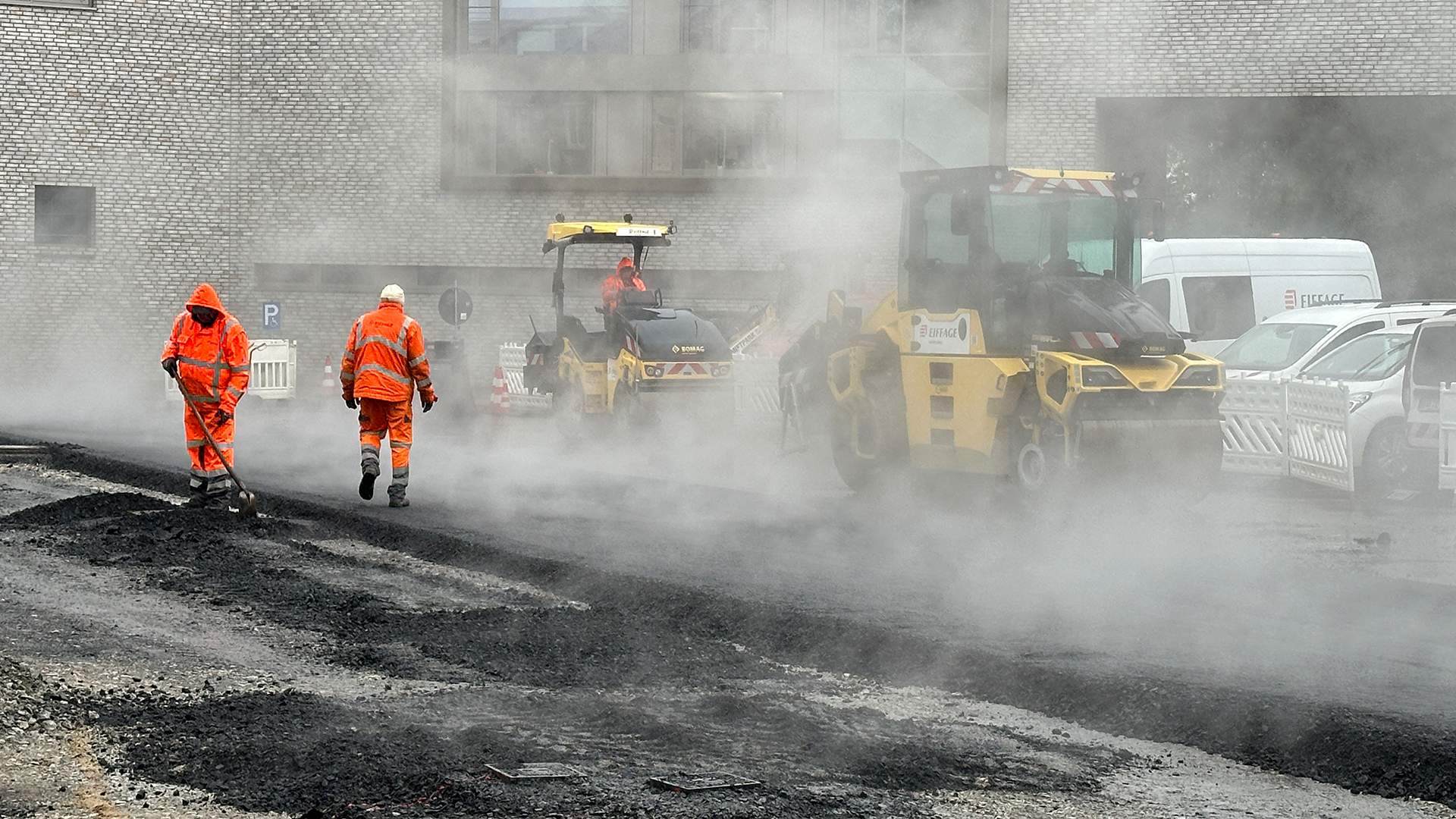

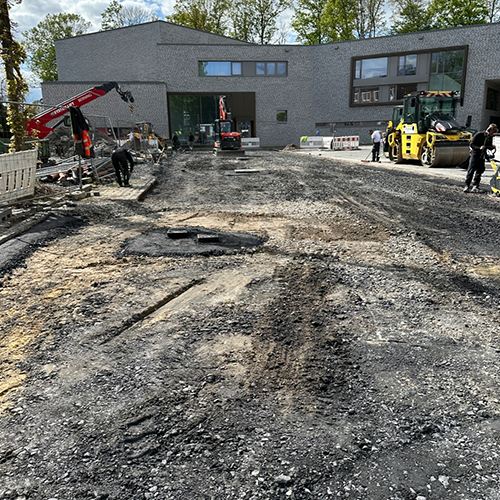

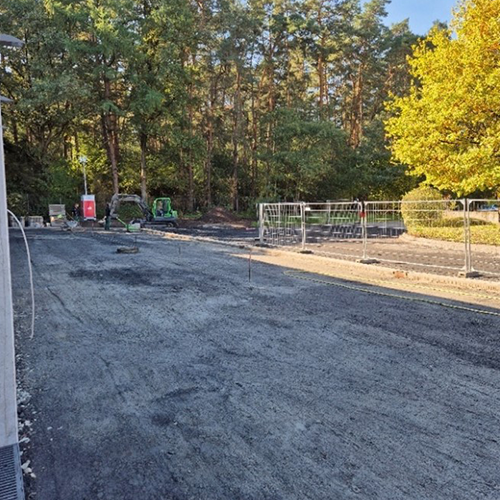

Quelle: IdF NRW; 19.04.2024

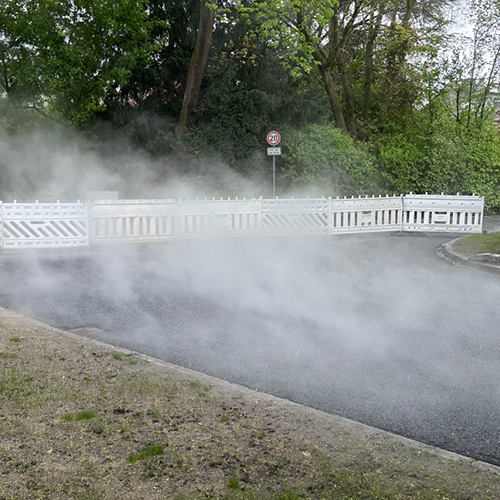

Quelle: IdF NRW; 18. + 19.04.2024

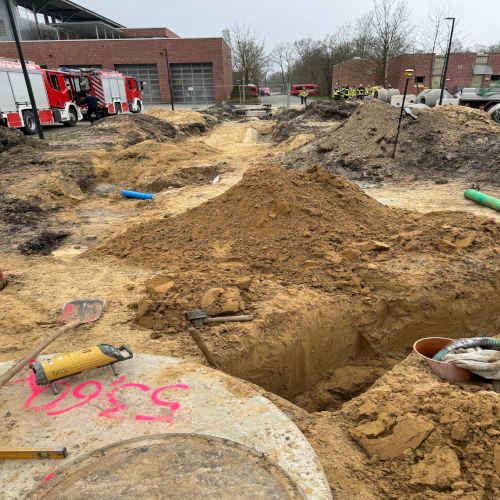

4. Baumaßnahme | neues Entwässerungskonzept der Liegenschaft Telgte; Kanalarbeiten |
Durchführungszeitraum | März - August 2024 |
Zweck der Maßnahme | Umsetzung eines neuen Entwässerungskonzeptes unter Einbeziehung der zukünftigen Neubauobjekte, aller versiegelten Flächen und des neu errichteten Regenrückhaltebeckens |

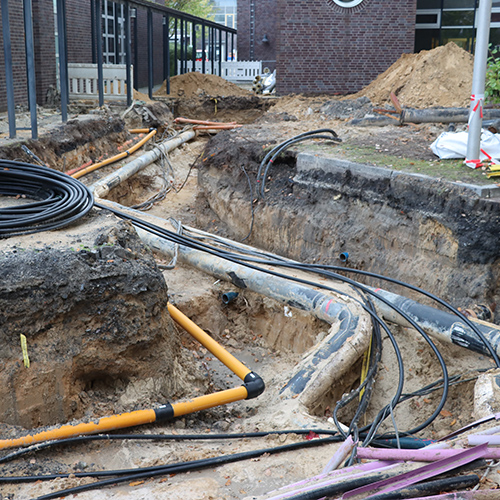

Quelle: IdF NRW; 16.04.2024

Quelle: IdF NRW; 09.04.2024

Quelle: IdF NRW; 09.04.2024

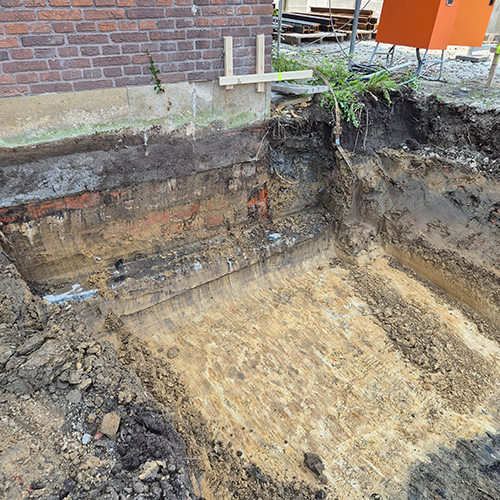

5. Baumaßnahme | Vorbereitung des Baufeldes für die Neuerrichtung der Fahrzeughalle AS2 |
Durchführungszeitraum | April - Mai 2024 |

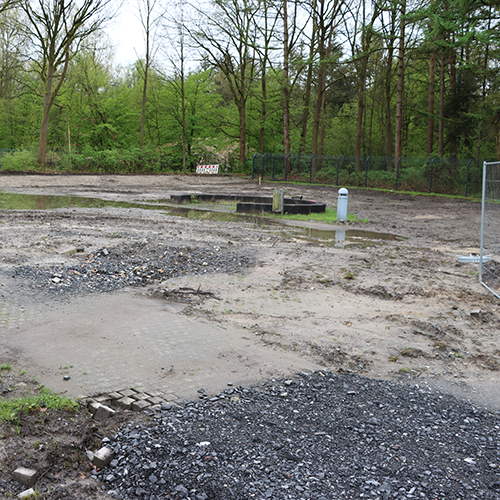

Zweck der Maßnahme | Nach Verfüllung des alten Regenrückhaltebeckens wird nun die Fläche für die Bebauung vermessen |
Ausblick |

Der Baubeginn der Fahrzeughalle mit 42 Stellplätzen für Großfahrzeuge und |

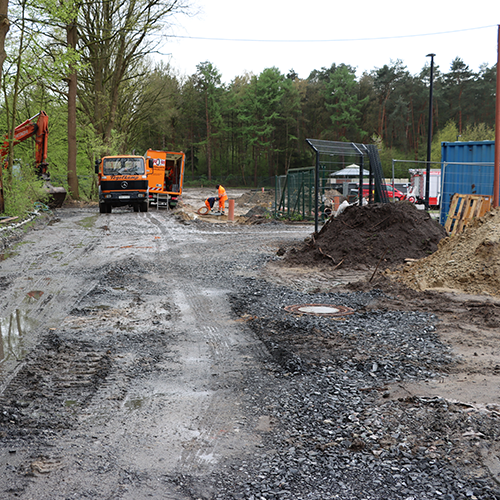

Quelle: IdF NRW; 09.04.2024

Quelle: IdF NRW; 09.04.2024

Quelle: IdF NRW; 09.04.2024
Masterplan Münster und Telgte
Datum: 15.03.2024
Münster
1. Baumaßnahme | Vorbereitende Maßnahmen für die Sanierung des Unterkunftsgebäudes A4 |
2. Baumaßnahme |

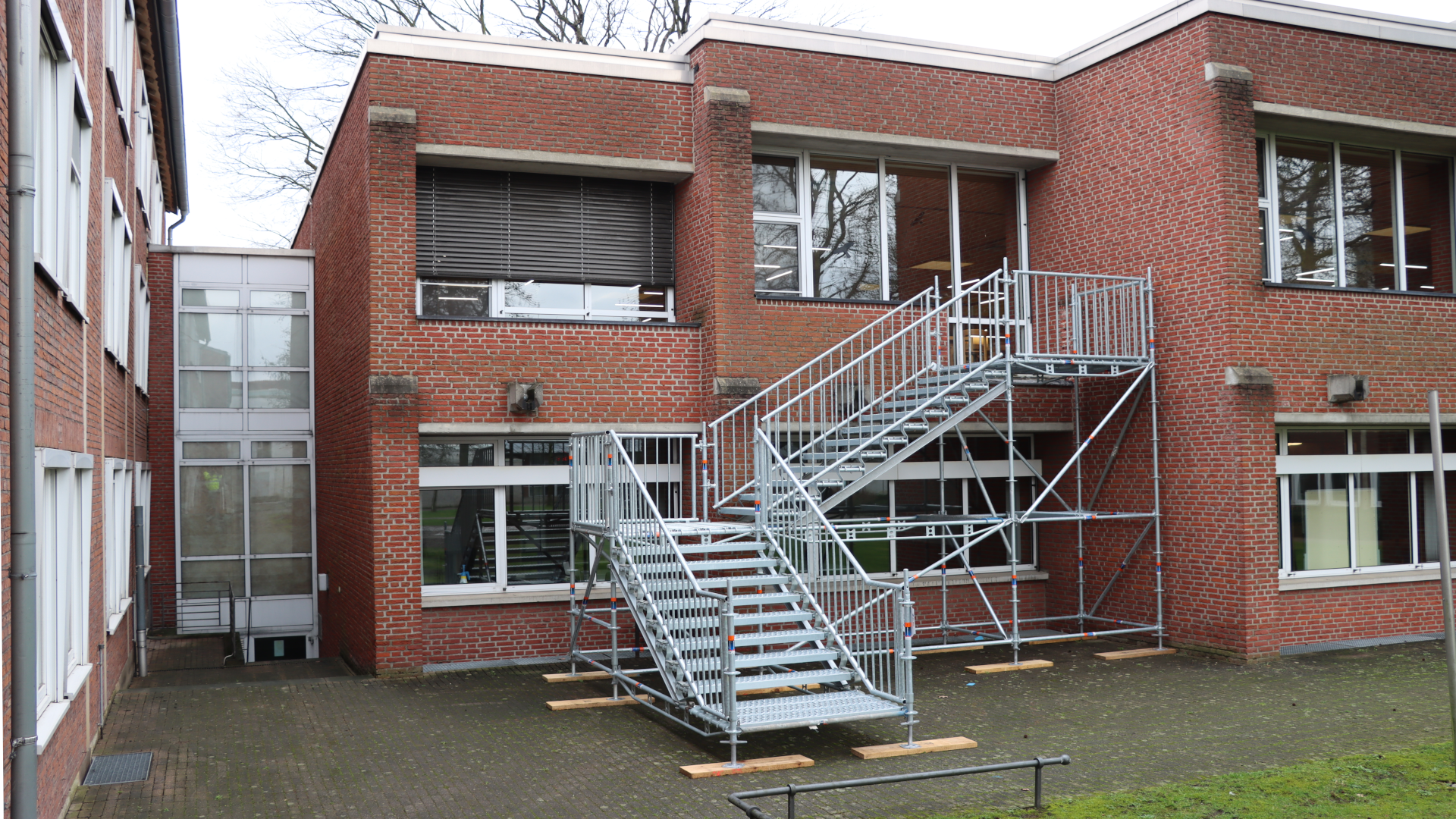

Teilabriss des Gebäudes A3; Errichtung einer Fluchttreppe aus der Kantine |
Telgte
3. Baumaßnahme | Tiefbauarbeiten zur Anbindung der errichteten Photovoltaikanlagen |
4. Baumaßnahme |
Fertigstellung der Zaunanlage in Telgte |
5. Baumaßnahme | Kanalarbeiten und Verfüllung des bestehenden Regenrückhaltebeckens |

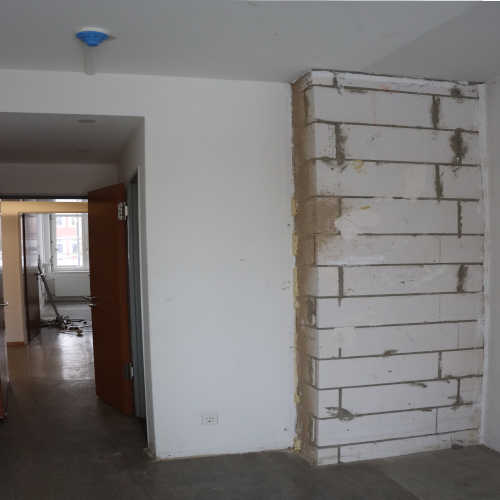

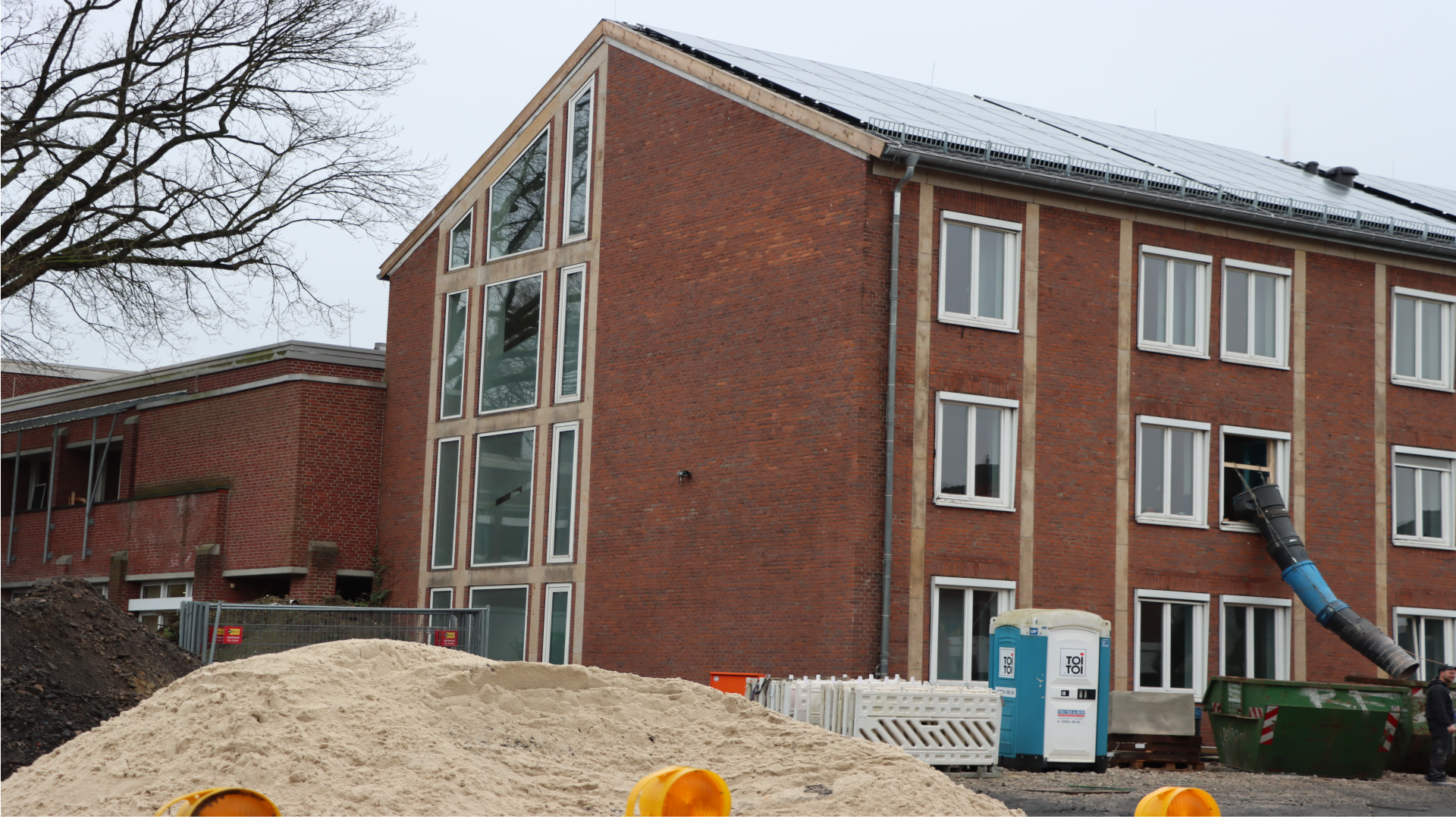

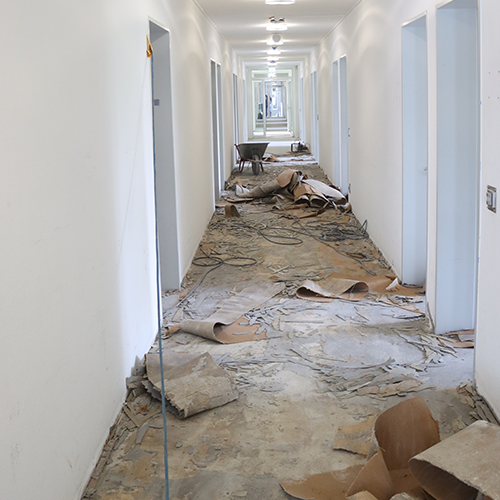

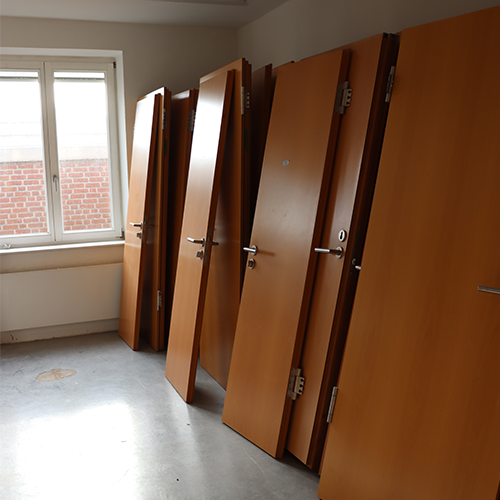

1. Baumaßnahme | Vorbereitende Maßnahmen für die Sanierung des Unterkunftsgebäudes A4 |
Durchführungszeitraum | Januar - März 2024 |

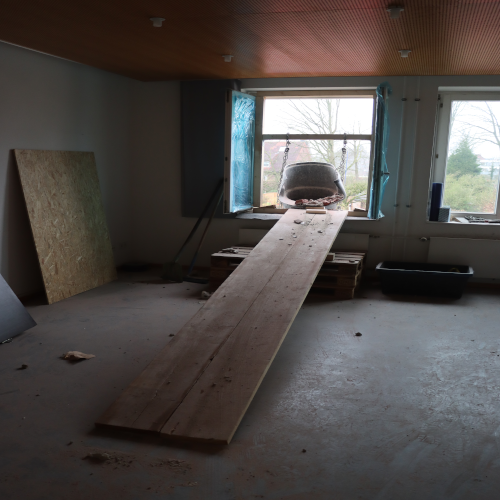

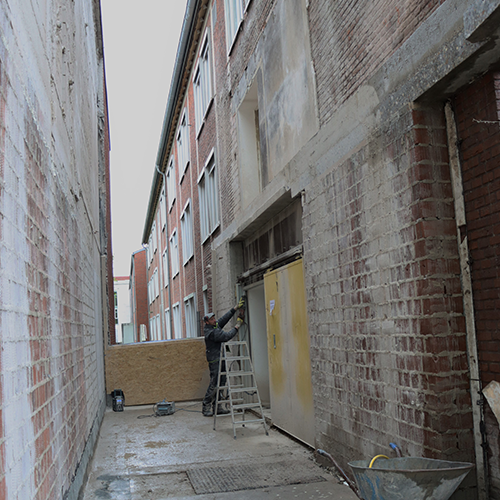

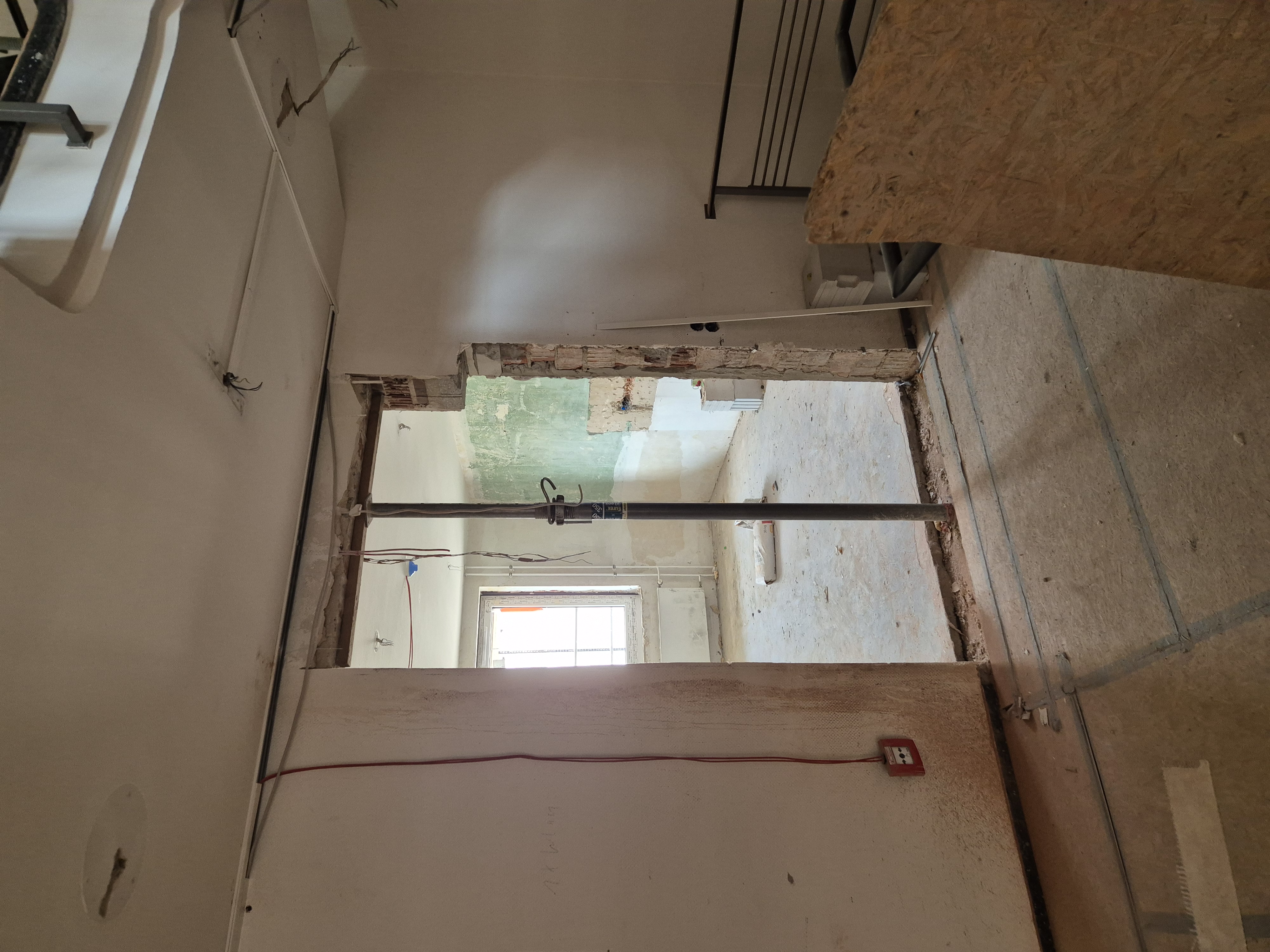

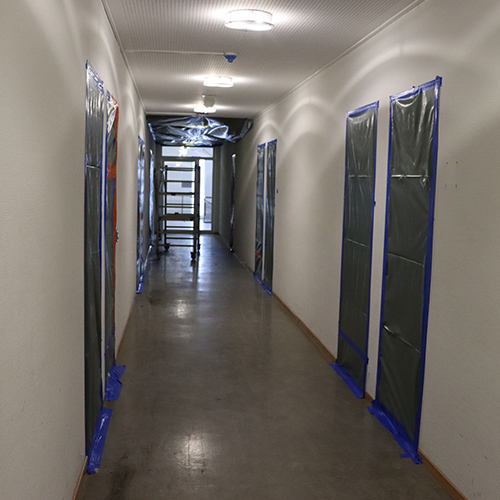

Bauliche Maßnahmen | Rückbau und Entkernung im Innenbereich des Gebäudes |
Ausblick |
Nach Sanierung und Erweiterung des Unterkunftsgebäudes A4 stehen den |

Quelle: IdF NRW; 13.03.2024

Quelle: IdF NRW; 13.03.2024

Quelle: IdF NRW; 13.03.2024

Quelle: IdF NRW; 13.03.2024

Quelle: IdF NRW; 13.03.2024

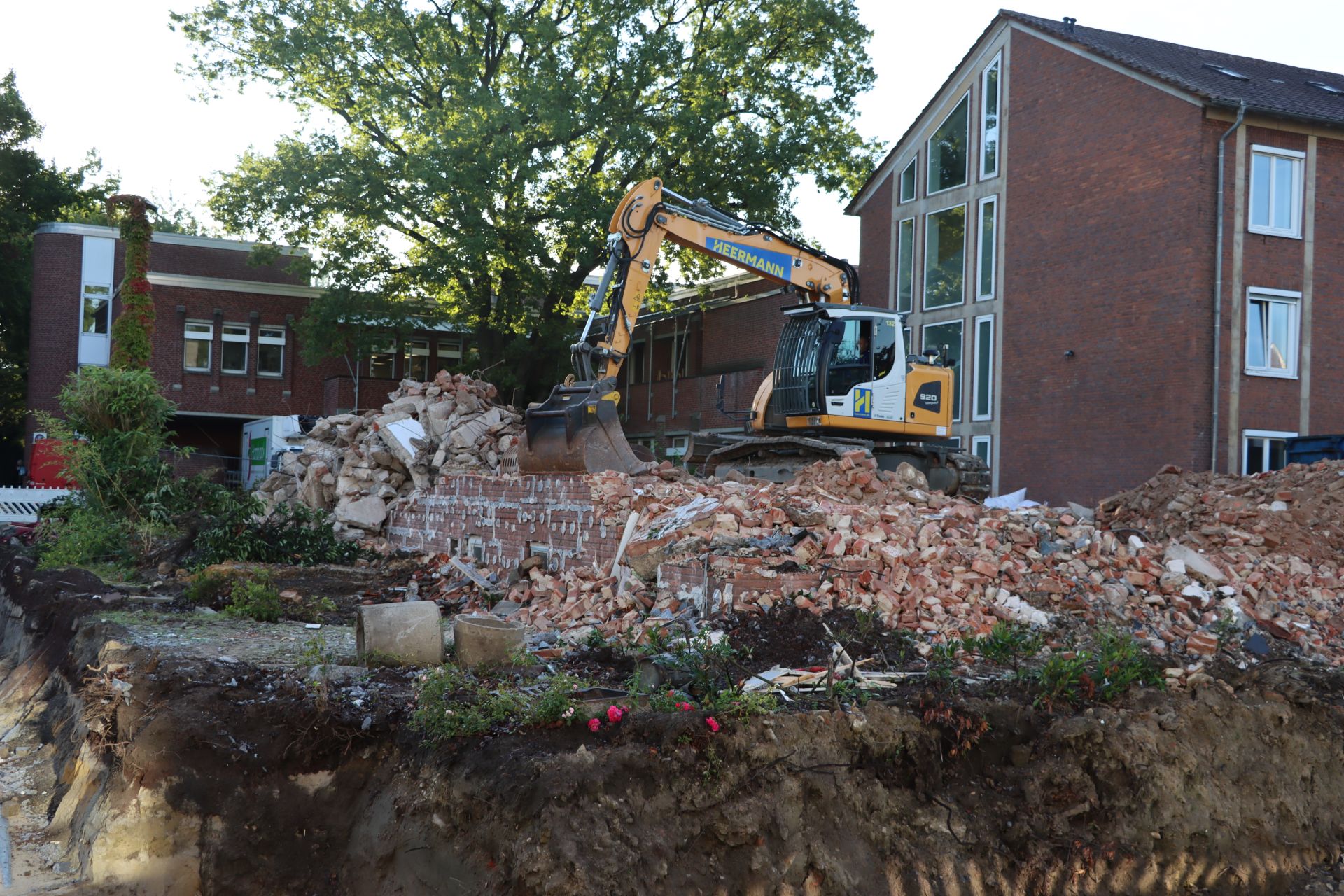

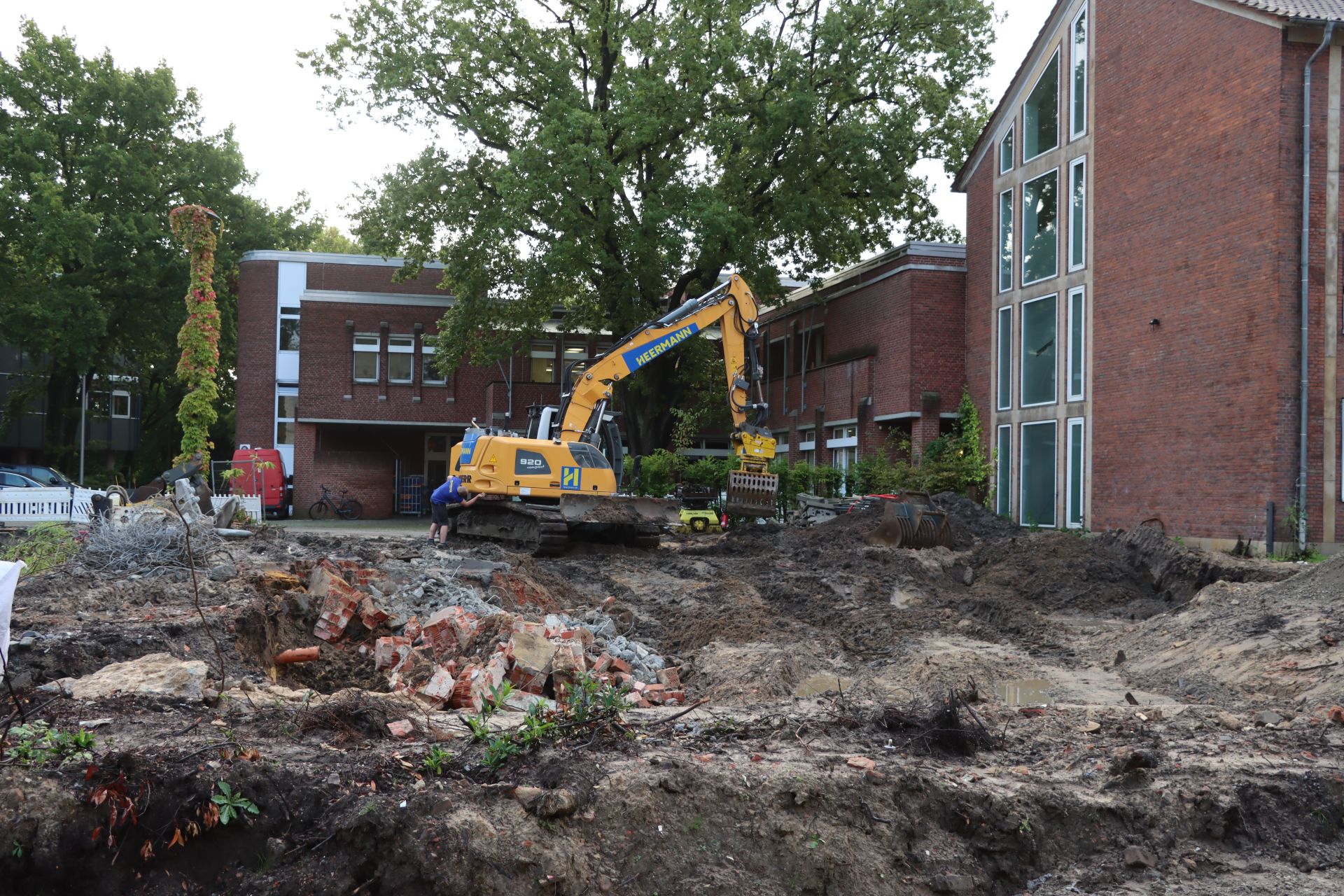

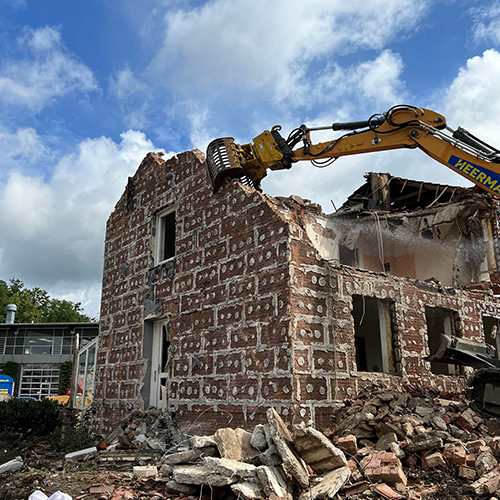

2. Baumaßnahme | Teilabriss des Gebäudes A3 und Errichtung einer Fluchttreppe aus der Kantine |
Durchführungszeitraum | Februar 2024 - März 2024 |
Zweck der Maßnahme |
Die bauliche Trennung der Bestandsgebäude A3 und A4 ist aufgrund der |

Quelle: IdF NRW; 19.02.2024

Quelle: IdF NRW; 13.03.2024

Quelle: IdF NRW; 13.03.2024
3. Baumaßnahme | Tiefbauarbeiten zur Anbindung der errichteten Photovoltaikanlagen |
Durchführungszeitraum | Oktober - November 2023 |
Zweck der Maßnahme |

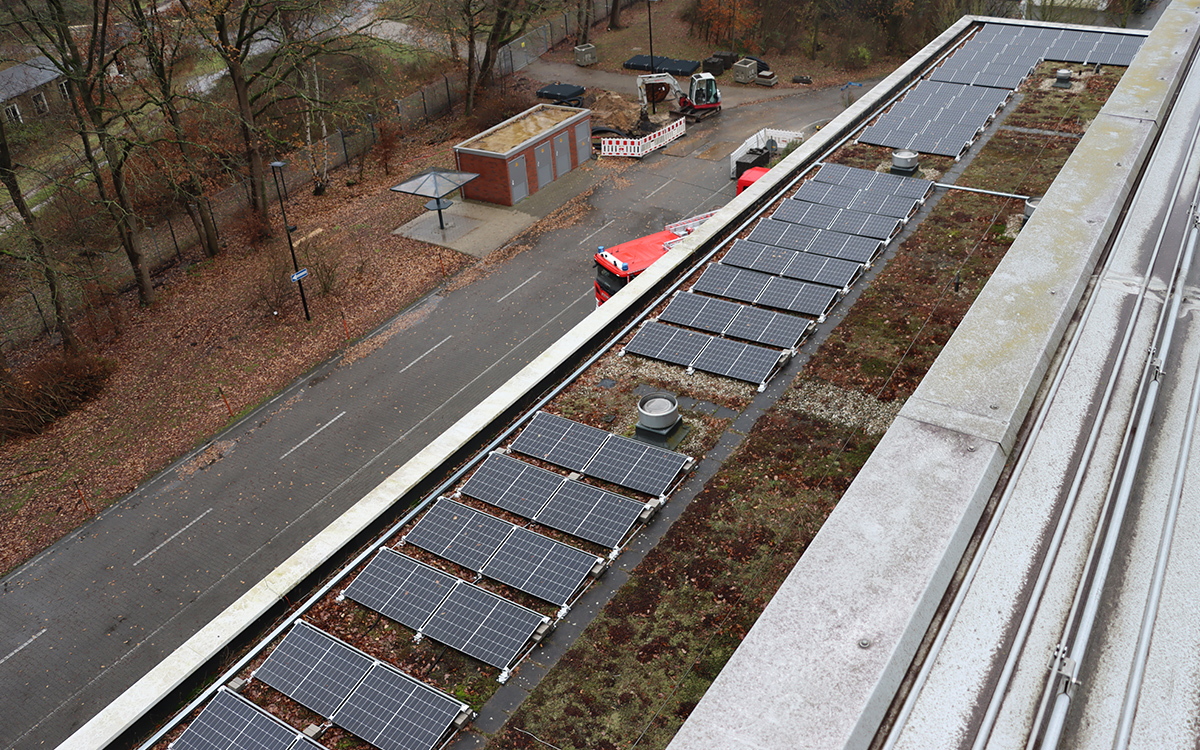

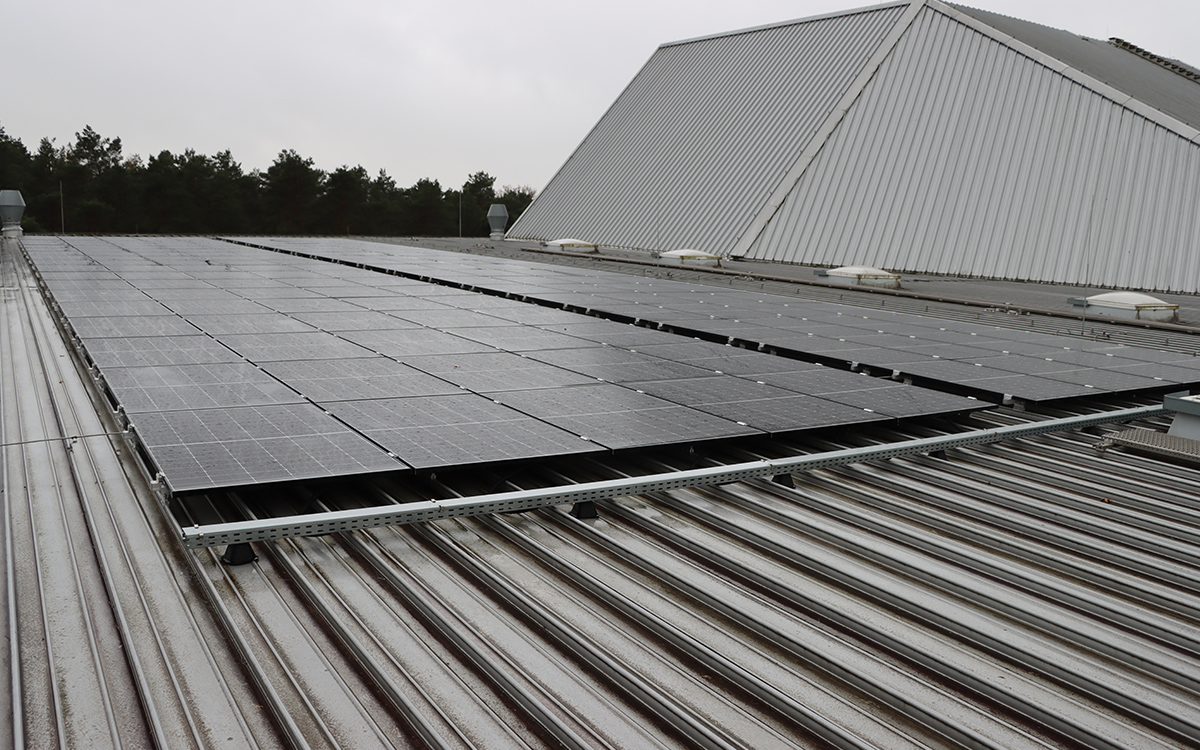

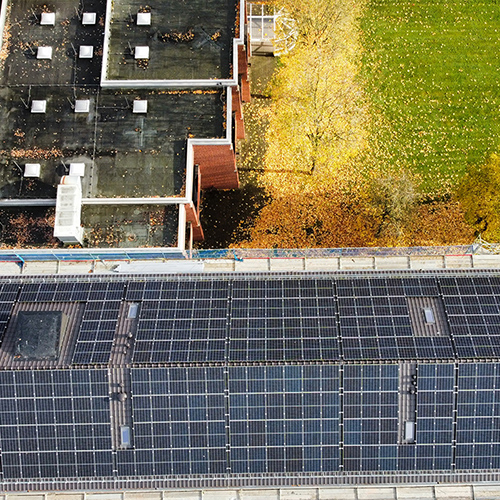

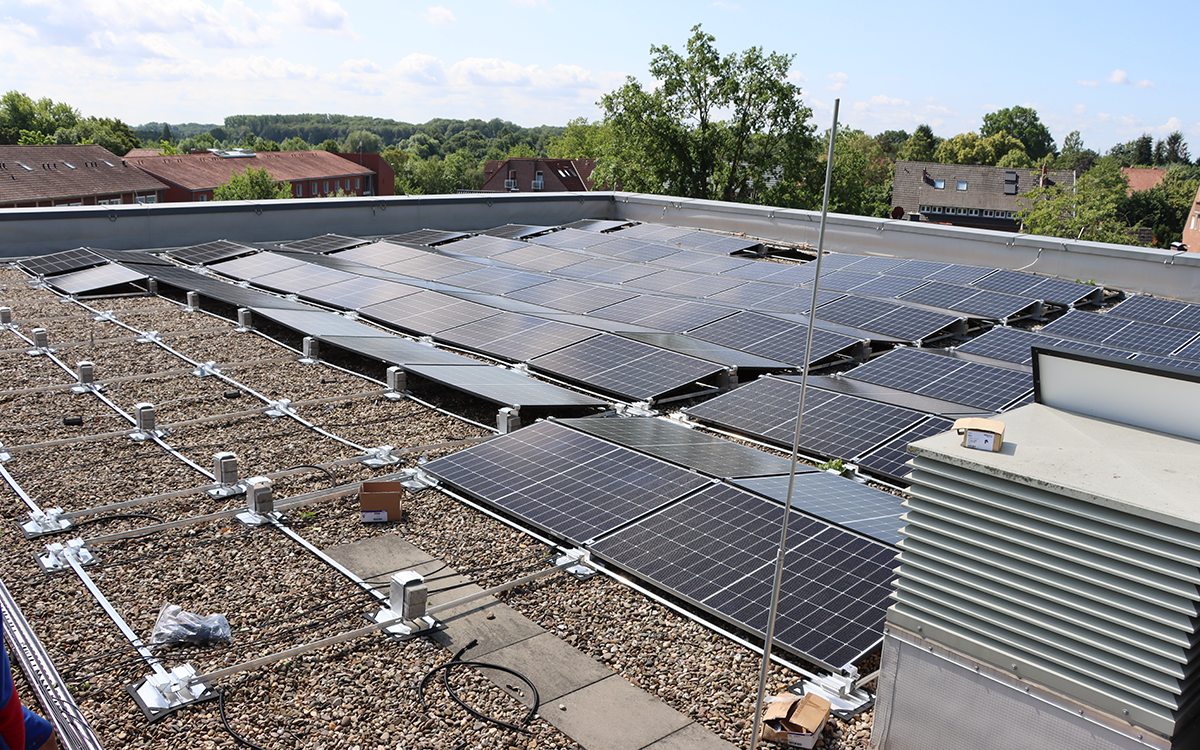

Im November 2023 sind auf dem Dach der Übungshalle H PV-Anlagen errichtet |

Quelle: IdF NRW; 11.12.2023

Quelle: IdF NRW; 11.12.2023

Quelle: IdF NRW; 18.12.2023
4. Baumaßnahme | Errichtung einer Zaunanlage in Telgte |
Durchführungszeitraum | Dezember 2023 - Januar 2024 |
Zweck der Maßnahme | Sicherung des Geländes |
Art der Einfriedung |
Es wurde eine Einfriedung in Form eines Doppelstabmattenzaunes errichtet. |

Quelle: IdF NRW; 13.12.2023

Quelle: IdF NRW; 03.01.2024

Quelle: IdF NRW; 03.01.2024
5. Baumaßnahme | Kanalarbeiten und Verfüllung des bestehenden Regenrückhaltebeckens in Telgte |

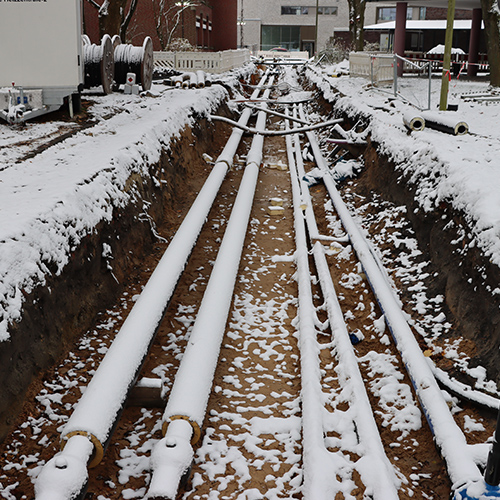

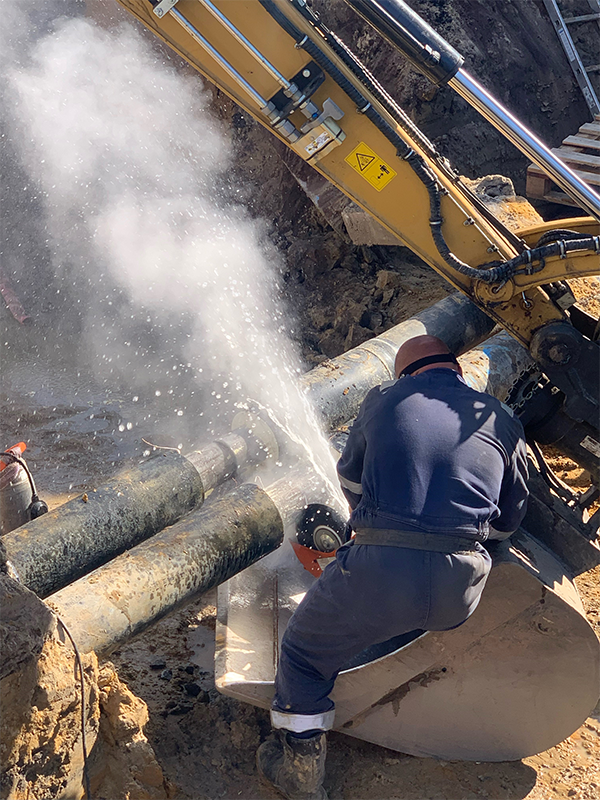

Durchführungszeitraum | Dezember 2023 |
Zweck der Maßnahme | Neues Entwässerungskonzept der Liegenschaft; Vorbereitung der Baufläche für die geplanten Fahrzeughalle |
Ausblick |

Der Baubeginn der Fahrzeughalle mit 42 Stellplätzen für Großfahrzeuge und |

Quelle: IdF NRW; 09.01.2024

Quelle: IdF NRW; Verfüllung des alten RRB 05.03.2024

Quelle: IdF NRW; Verfüllung des alten RRB 05.03.2024
Masterplan Münster und Telgte
Datum: 11.12.2023
Münster
1. Baumaßnahme | Dachsanierung des Unterkunftgebäudes A4 und Errichtung von Photovoltaikanlagen |
2. Baumaßnahme |
Tiefbauarbeiten Stammgelände Münster - Neue Leitungsführungen |
Telgte
3. Baumaßnahme | Errichtung von Photovoltaikanlagen auf der bestehenden Übungshalle (Gebäude H) |
4. Baumaßnahme |
Errichtung einer Zaunanlage in Telgte |
5. Baumaßnahme | Fertigstellung eines Amphibienteiches und Baubeginn eines Regenrückhaltebeckens |
1. Baumaßnahme | Dachsanierung des Unterkunftgebäudes A4 und Errichtung von Photovoltaikanlagen |
Durchführungszeitraum | Oktober - Dezember 2023 |
Bauliche Maßnahmen | Neue Dämmung und Eindeckung des vorhandenen Dachstuhls. Errichtung einer Aufdach-Photovoltaikanlage. Beginn der Sanierungsarbeiten im Innenbereich des Gebäudes (zunächst Rückbau und Entkernung der Unterkunftszimmer). |
Leistung der PV-Anlagen | 141 kWp |
Ausblick |
Nach Abschluss der laufenden o.g. baulichen Maßnahmen wird das Gebäude |

Quelle: IdF NRW; 30.10.2023

Quelle: IdF NRW; 23.10.2023

Quelle: IdF NRW; 26.10.2023

Quelle: IdF NRW; 24.11.2023

Quelle: IdF NRW; 24.11.2023

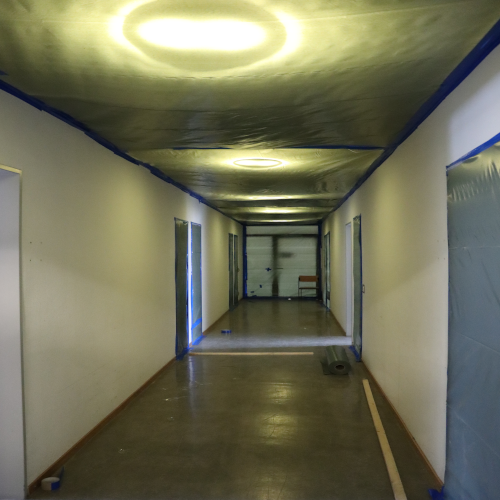

Quelle: IdF NRW; Entkernung im Innenbereich, 04.12.2023

Quelle: IdF NRW; Entkernung im Innenbereich, 04.12.2023

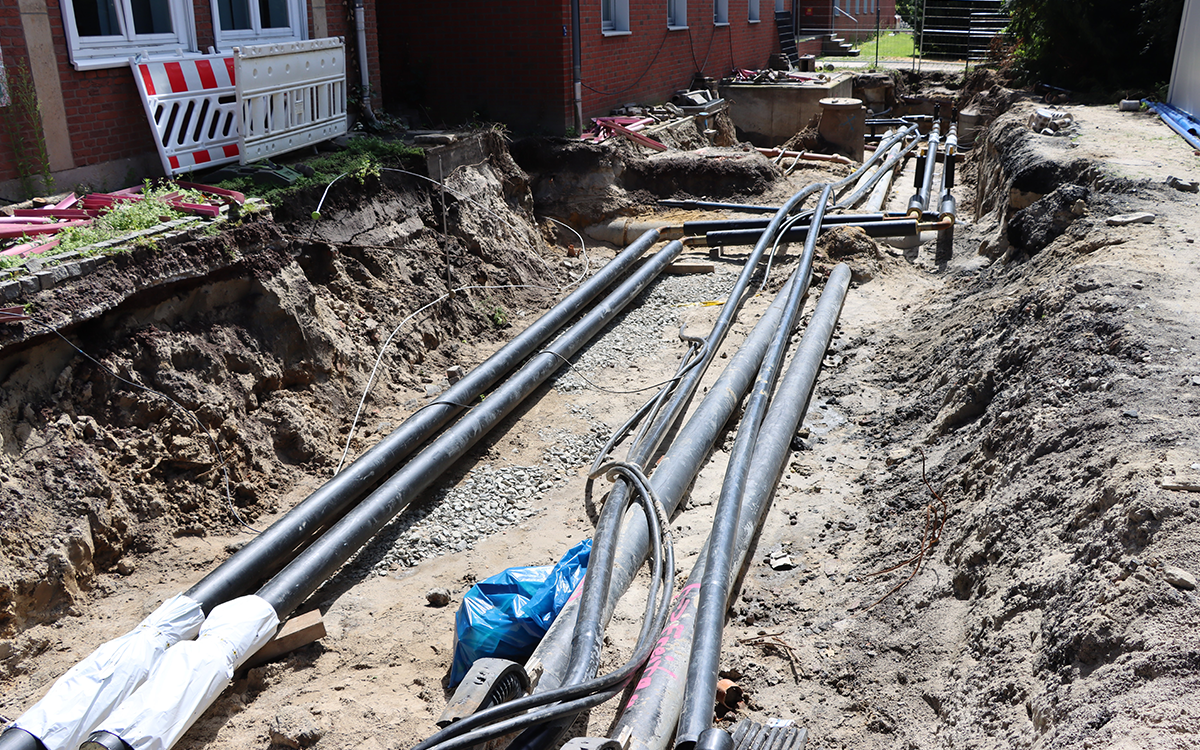

2. Baumaßnahme | Tiefbauarbeiten Stammgelände Münster - Neue Leitungsführungen |
Durchführungszeitraum | Juli 2023 - Dezember 2023 |
Art der Leitungen | Wasser, Strom, Nah- und Fernwärmeleitungen, Gas |
Zweck der Maßnahme |
Vorbereitende Maßnahme für die Anbindung der geplanten Um- und Neubauobjekte |

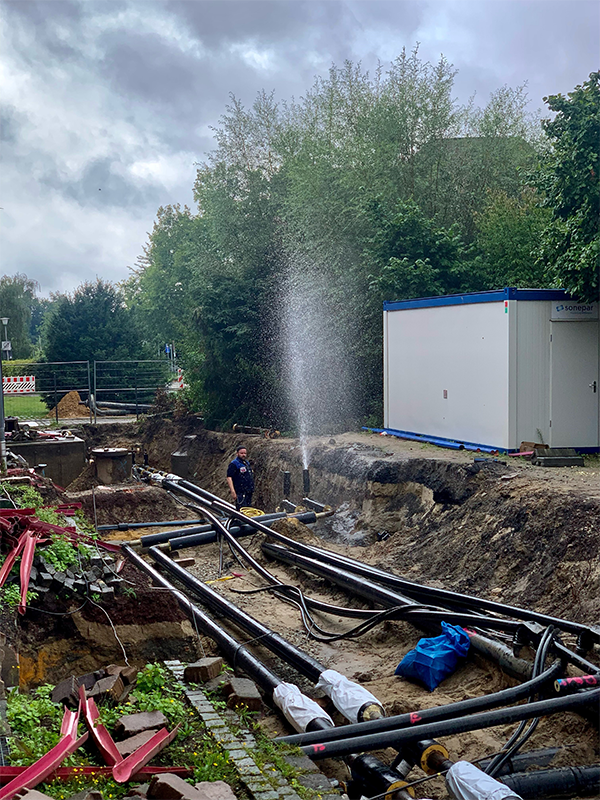

Quelle: IdF NRW; 19.10.2023

Quelle: IdF NRW; 18.10.2023

Quelle: IdF NRW; 04.12.2023
3. Baumaßnahme | Errichtung von Photovoltaikanlagen auf der bestehenden Übungshalle in Telgte |
Durchführungszeitraum | Oktober - November 2023 |
Leistung der PV-Anlagen | 127 kWp |
Ausblick | Es sind weitere PV-Anlagen auf den zukünftigen Gebäuden geplant, sodass die Energieversorgung der Liegenschaft nach und nach durch erneuerbare Energien sichergestellt werden soll. |

Quelle: IdF NRW; 11.12.2023

4. Baumaßnahme | Errichtung einer Zaunanlage in Telgte |
Durchführungszeitraum | Dezember 2023 |
Zweck der Maßnahme | Sicherung des Geländes |
Ausblick |
Die Einfriedung durch eine Zaunanlage ist eine von mehreren Sicherheitsmaßnahmen, die im Zuge des Masterplans auf dem Gelände der Außenstelle umgesetzt werden. |

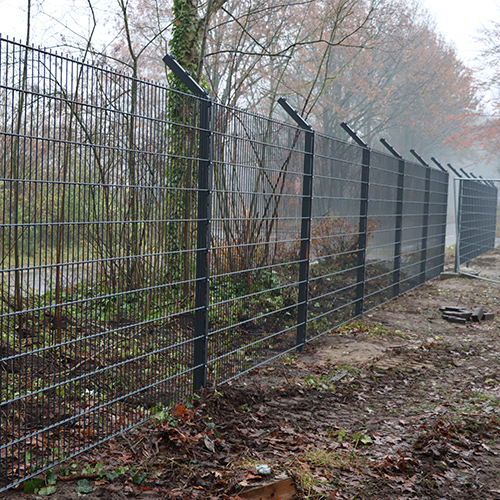

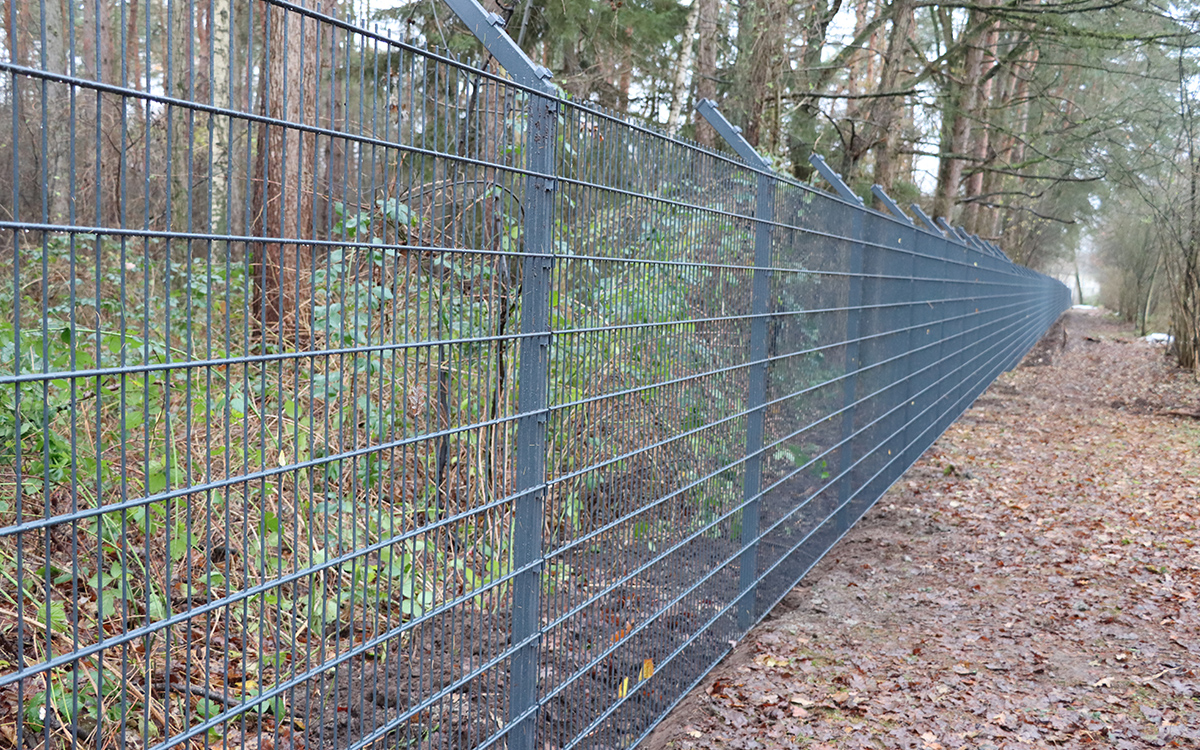

Quelle: IdF NRW; 11.12.2023

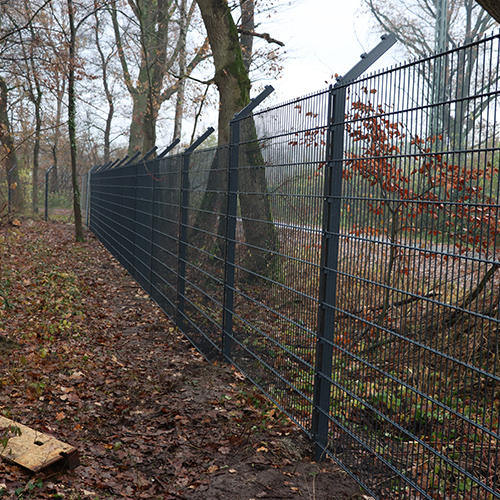

Quelle: IdF NRW; 05.12.2023

Quelle: IdF NRW; 05.12.2023

5. Baumaßnahme | Fertigstellung eines Amphibienteiches und Baubeginn eines Regenrückhaltebeckens |
Durchführungszeitraum | Fertigstellung Amphibienbereich: Oktober 2023 Errichtung Regenrückhaltebecken (RRB): November 2023 - Februar 2024 |
Zweck der Maßnahme | Umsiedlung der Amphibien, Umsetzung eines neuen Entwässerungskonzeptes |
Ausblick |
Die Trockenlegung des alten Regenrückhaltebeckens ist bereits erfolgt und im |

Quelle: IdF NRW; Amphibienteich, 17.10.2023

Quelle: IdF NRW; Amphibienteich, 11.12.2023

Quelle: IdF NRW; RRB, 11.12.2023

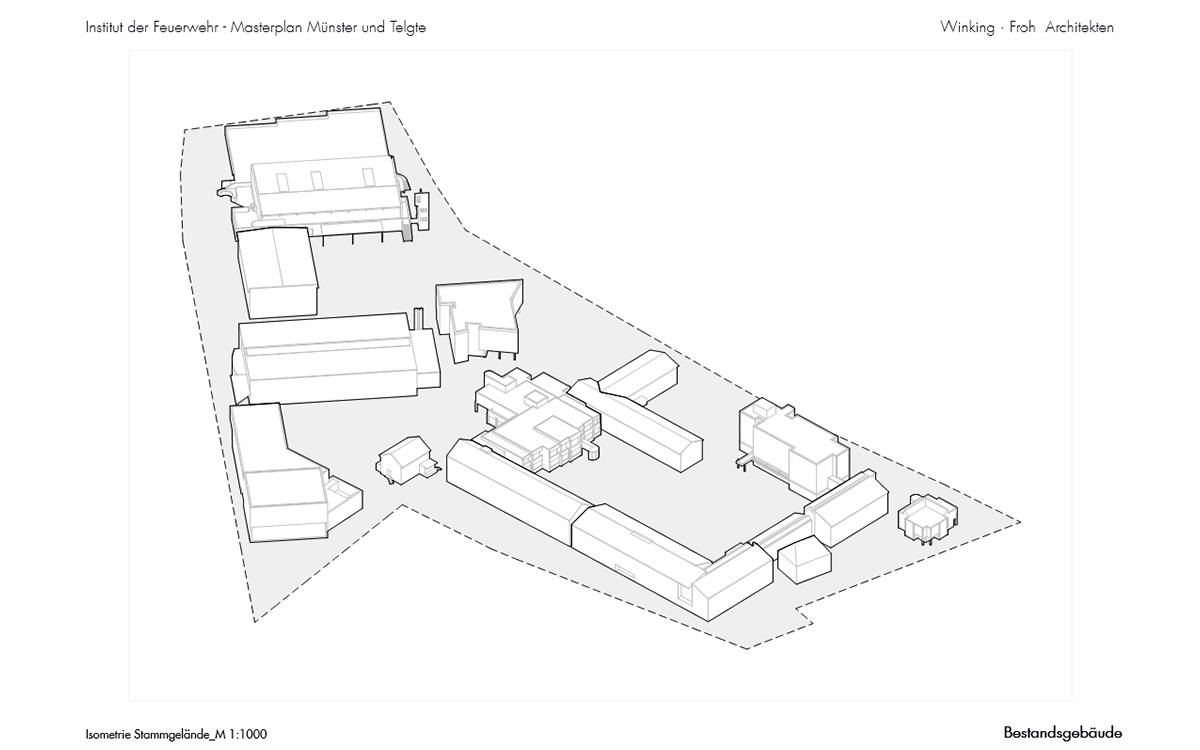

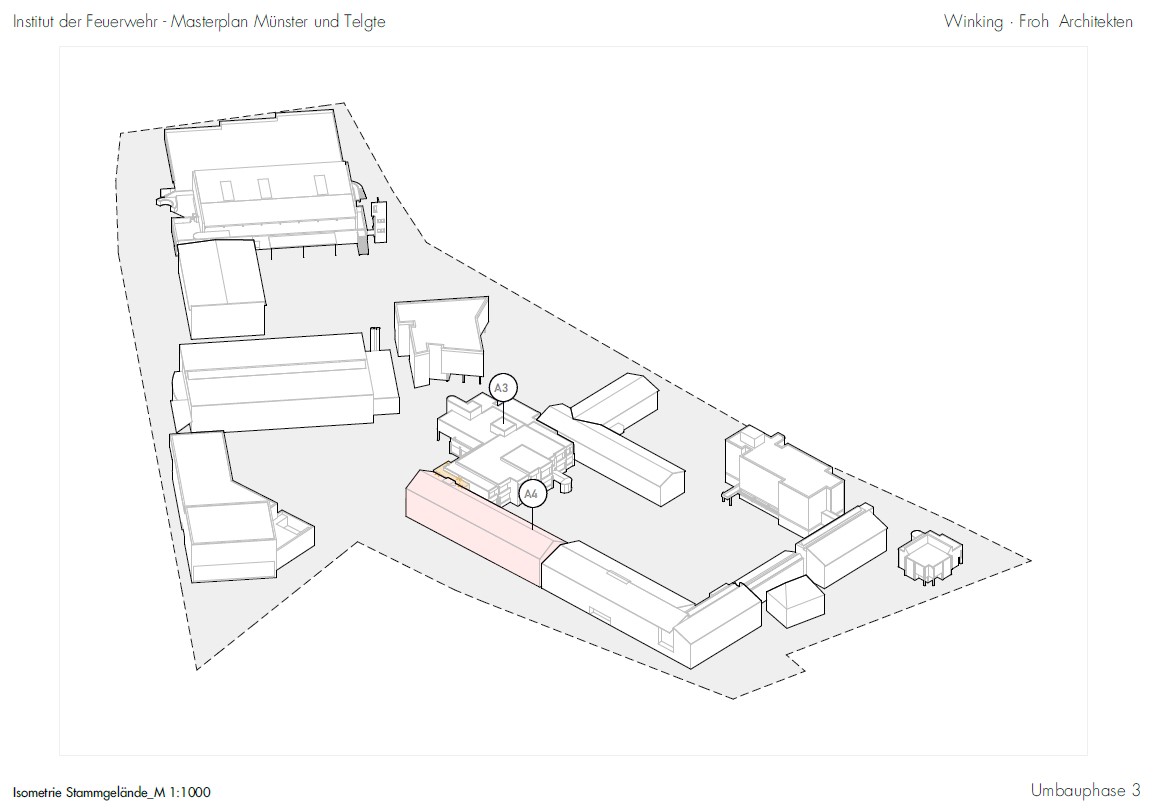

Masterplan Münster und Telgte
Datum: 22.09.2023

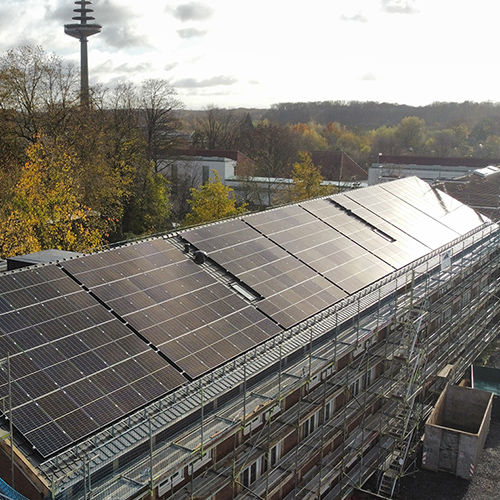

1. Baumaßnahme | Errichtung von Photovoltaikanlagen, Installation von Ladepunkten inklusive Batteriespeicher |
2. Baumaßnahme | Abbruch des Bestandsgebäudes A5 |
3. Baumaßnahme | Tiefbauarbeiten - Neue Leitungsführungen |
1. Baumaßnahme | Errichtung von Photovoltaikanlagen, Installation von Ladepunkten inkl. Batteriespeicher |
Leistung der PV-Anlagen | PV-Anlage Gebäude C: 114 kWp PV-Anlage Gebäude B1: 47 kWp |
Leistung der Ladeinfrastruktur | 68 Ladesäulen mit je max. 22 kW (Gebäude B4) 2x Batteriespeicher mit je 73 kWh (Gebäude B4) |
Geplante Fertigstellung der Baumaßnahme | Dezember 2023 geplanter Einspeisezeitpunkt Nutzung der Ladesäulen Anfang 2024 |
Ausblick | Es sind weitere PV-Anlagen auf dem Dach des Gebäudes A4 und des Neubaus SG5 geplant mit einer Leistung von weiteren ca. 205 kWp |

Quelle: IdF NRW; Luftaufnahme Dach Gebäude C1, 18.07.2023

Quelle: IdF NRW; Luftaufnahme Gebäude B1, 18.07.2023

Quelle: IdF NRW; 10.07.2023

Quelle: IdF NRW; Ladesäulen in der Tiefgarage B4, 17.07.2023
2. Baumaßnahme | Abbruch des Bestandsgebäudes A5 (Hausmeisterhaus) |
Durchführungszeitraum | 28.08.- 15.09.2023 |
Besonderheiten der Maßnahme | Durchführung unter Beachtung eines Rückbaukonzeptes, Fachgerechte Entsorgung aller Materialien |

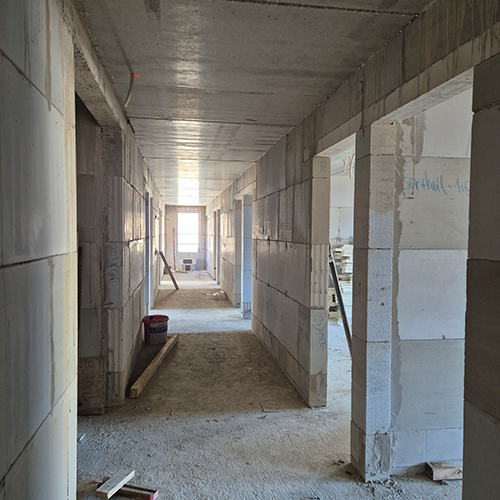

Ausblick | An dieser Position wird das neue Unterkunftsgebäude SG5 errichtet. Es werden nach Fertigstellung des Gebäudes 68 Einzelzimmer für Teilnehmerinnen und Teilnehmer zur Verfügung stehen. Der Baubeginn ist Februar 2024 geplant |

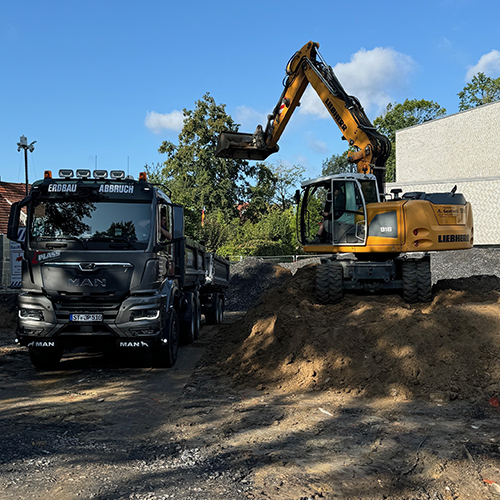

Quelle: IdF NRW 14.06.2023 Gebäude A5

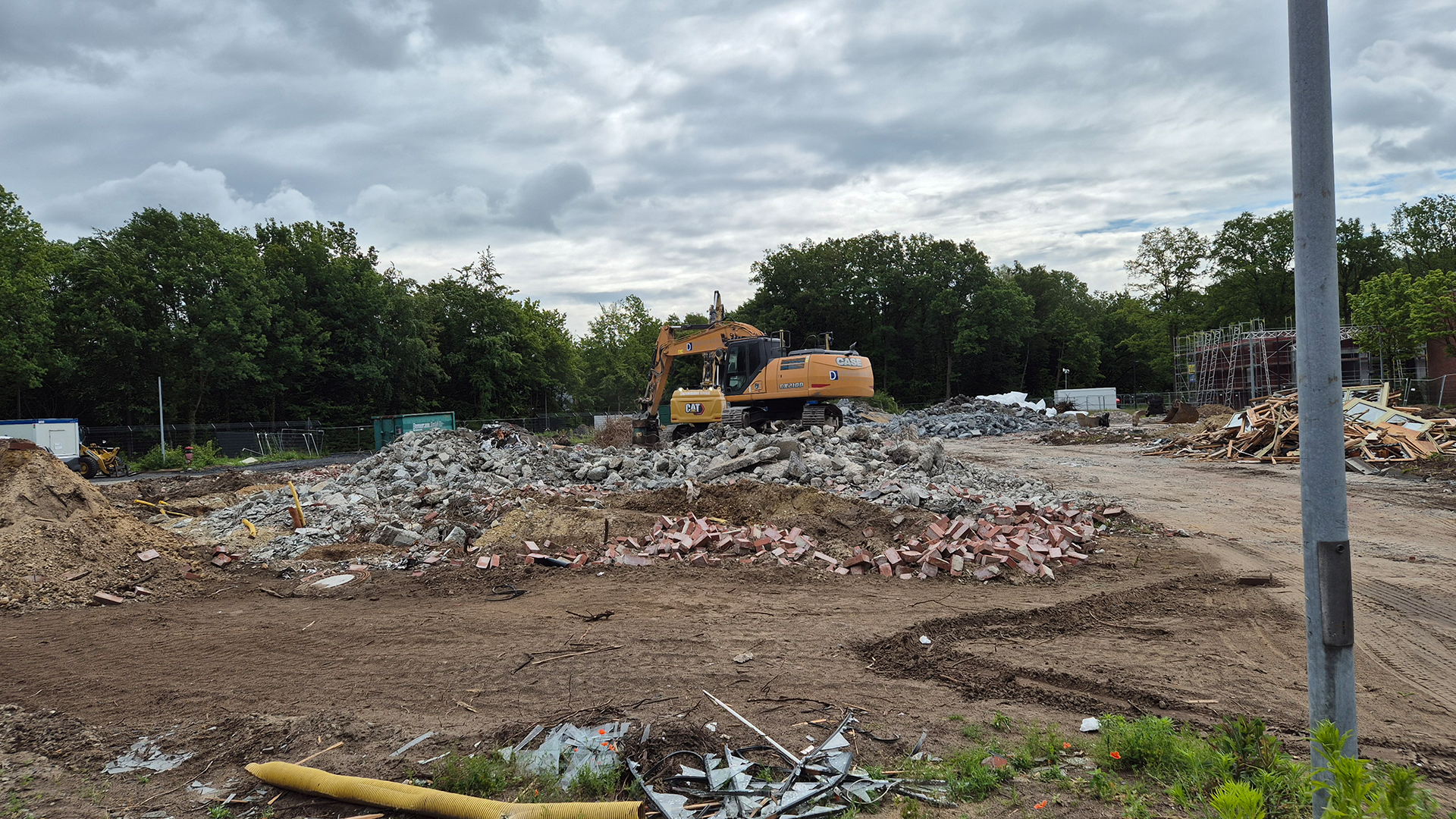

Quelle: IdF NRW 31.08.2023 Abriss Gebäude A5

Quelle: IdF NRW 04.09.2023 Abriss Gebäude A5

Quelle: IdF NRW 13.09.2023
3. Baumaßnahme | Tiefbauarbeiten - Vorabmaßnahme neue Leitungsführungen |
Durchführungszeitraum | Juli 2023 - Dezember 2023 |
Art der Leitungen | Wasser, Strom, Nah- und Fernwärmeleitungen, Gas |
Zweck der Maßnahme | Vorbereitende Maßnahme für die Anbindung der geplanten Um- und Neubauobjekte mit allen o.g. Leitungen. |
Ausblick | Die Maßnahme wird in Bauabschnitten geplant. Der letzte Bauabschnitt wird im Dezember 2023 abgeschlossen |

Quelle: IdF NRW; 14.08.2023

Quelle: IdF NRW; 31.08.2023

Quelle: IdF NRW; 11.08.2023

Quelle: IdF NRW; 11.08.2023

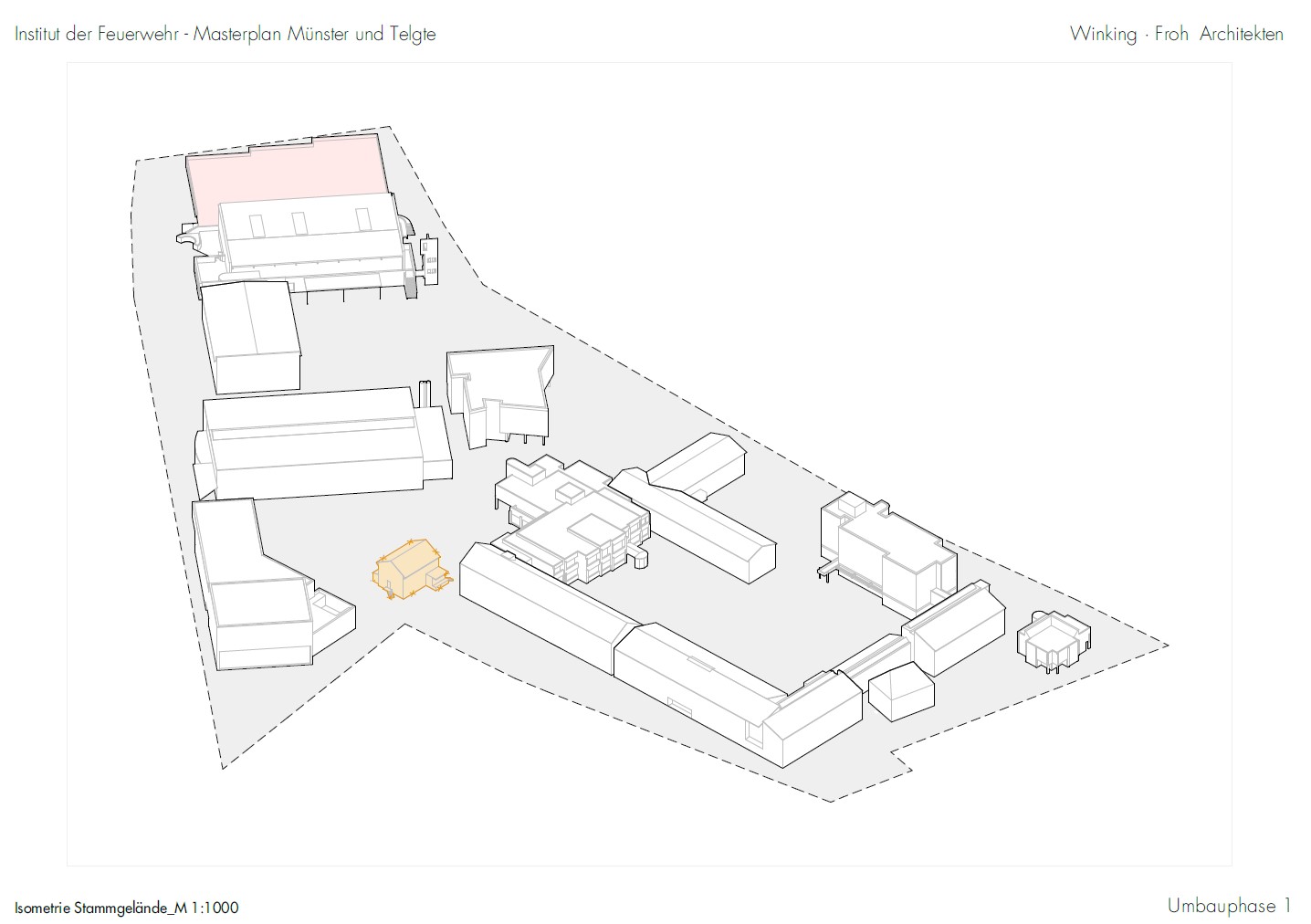

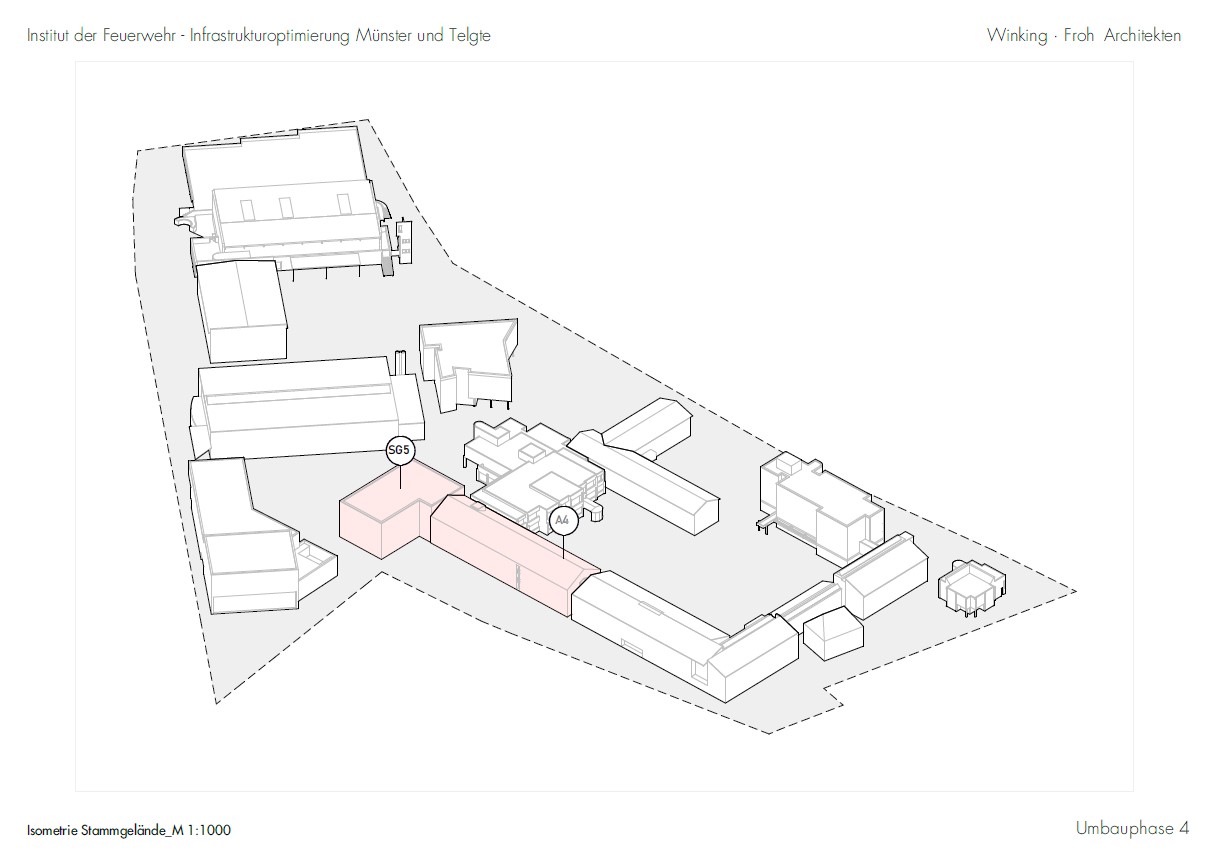

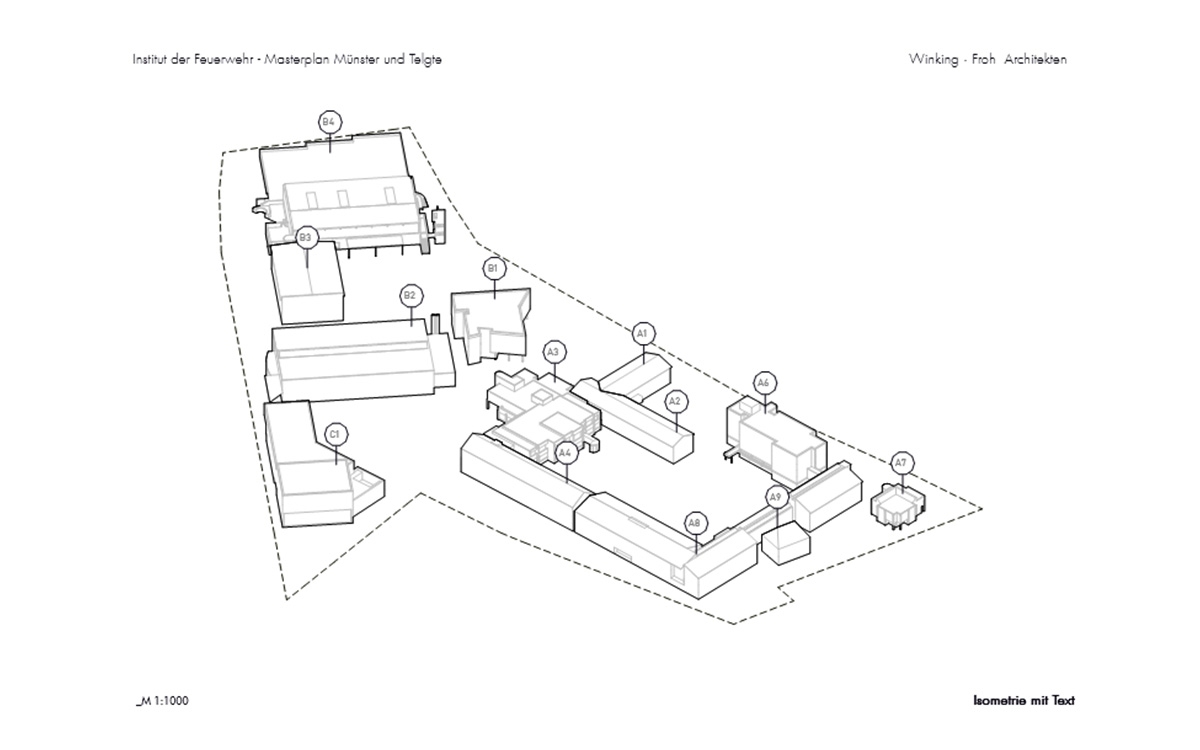

Aktuelle Isometrie Ende September 2023
